إيلاف ريزدينس
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

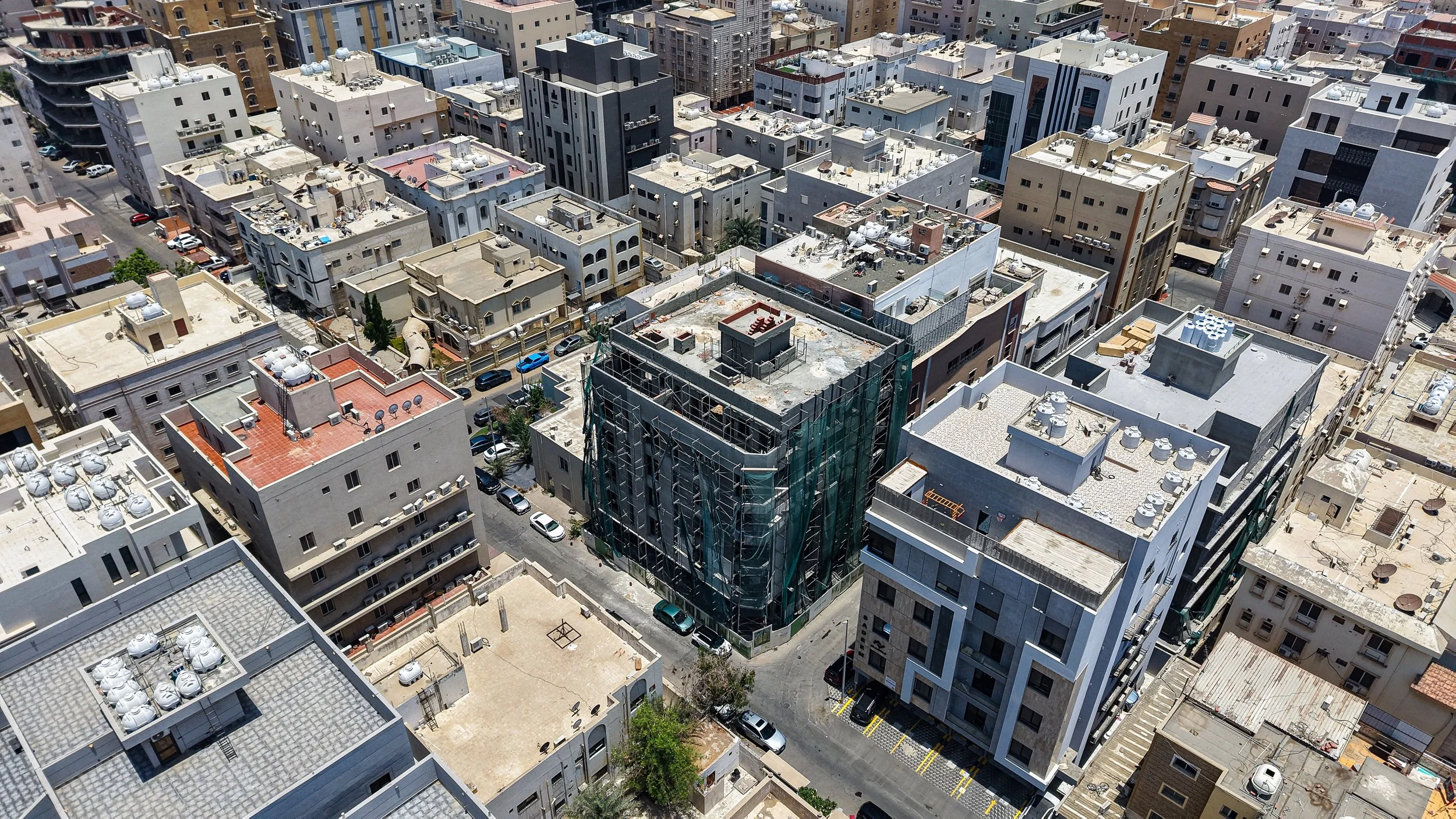

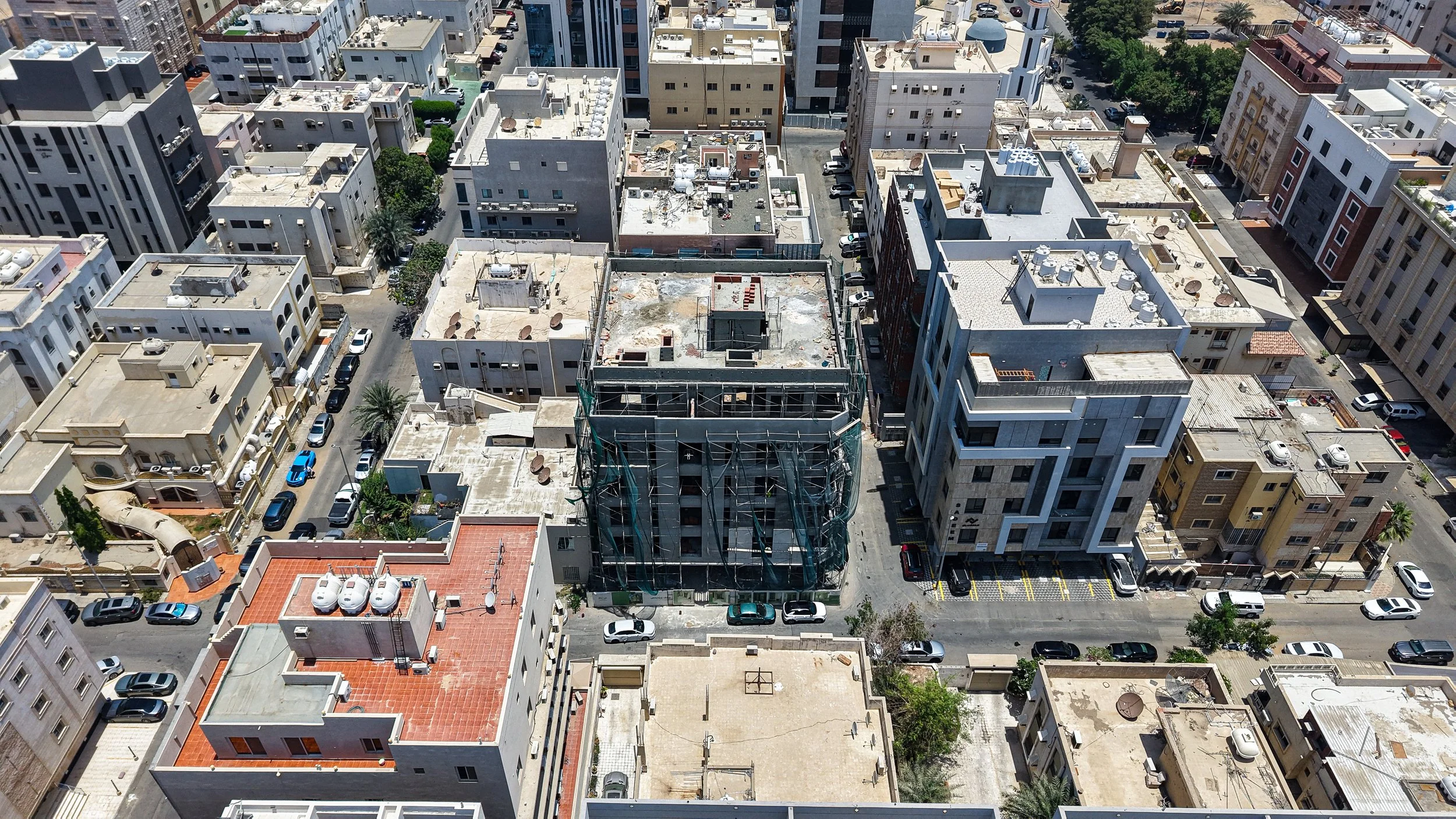

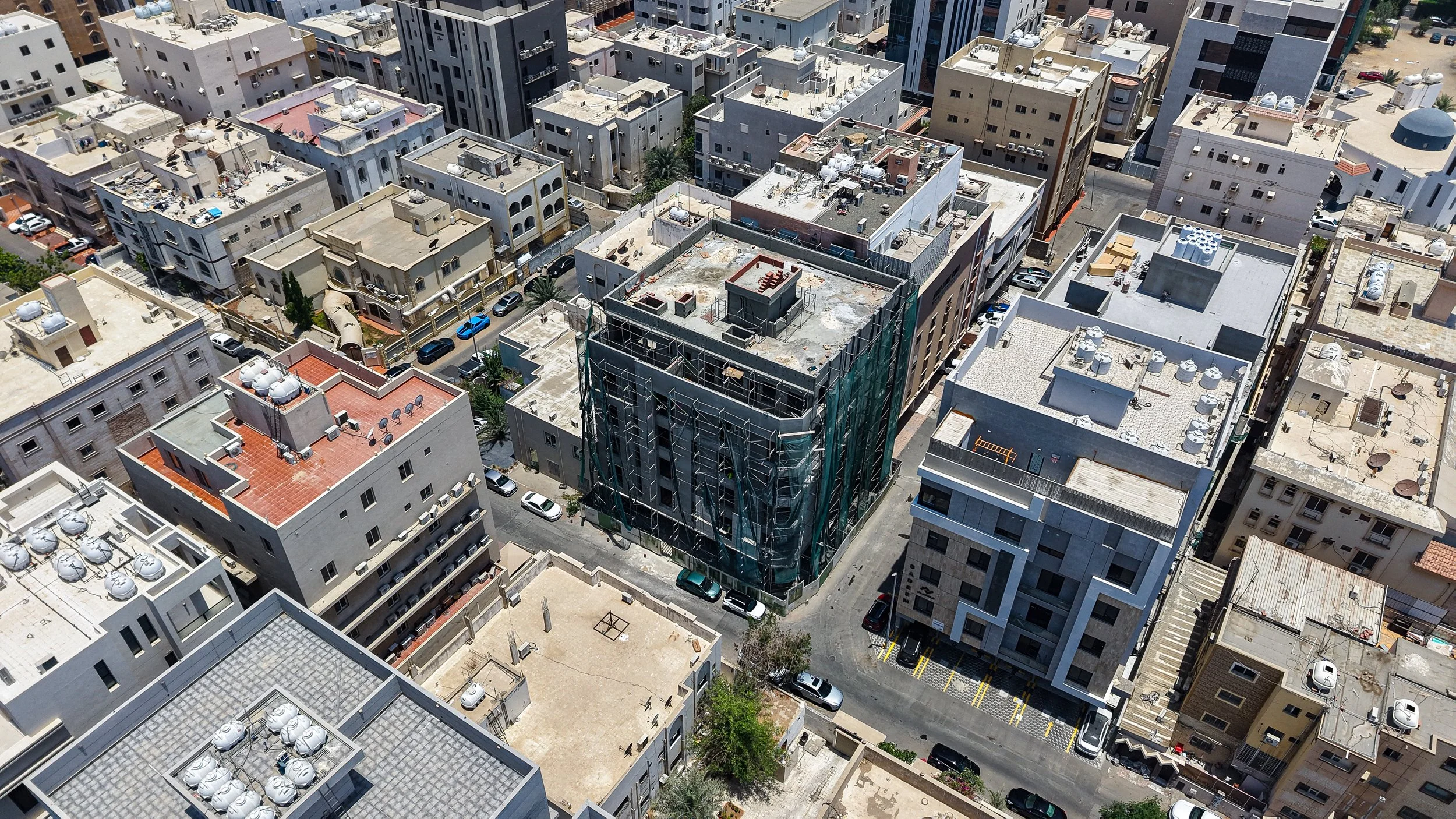

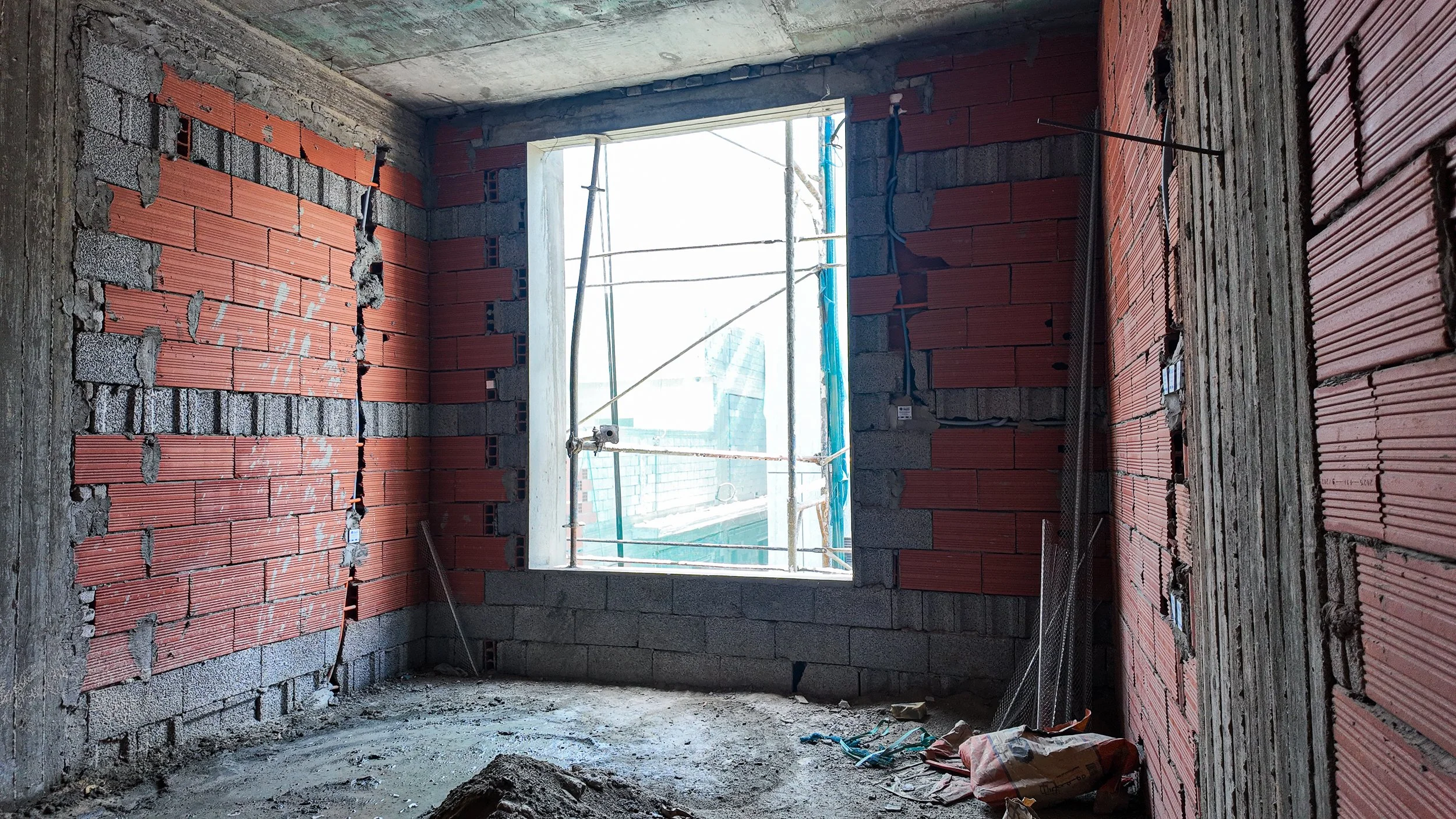

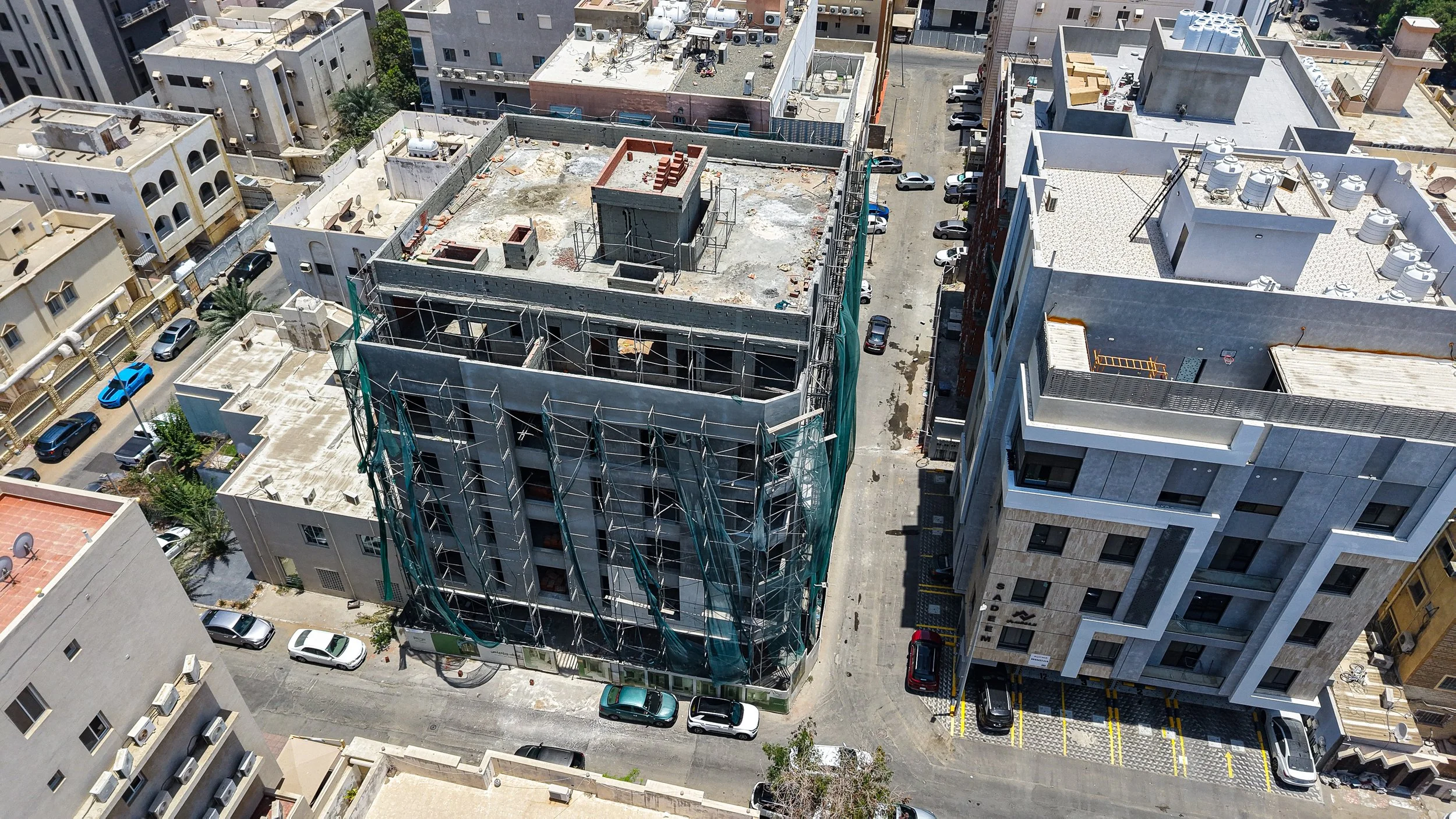

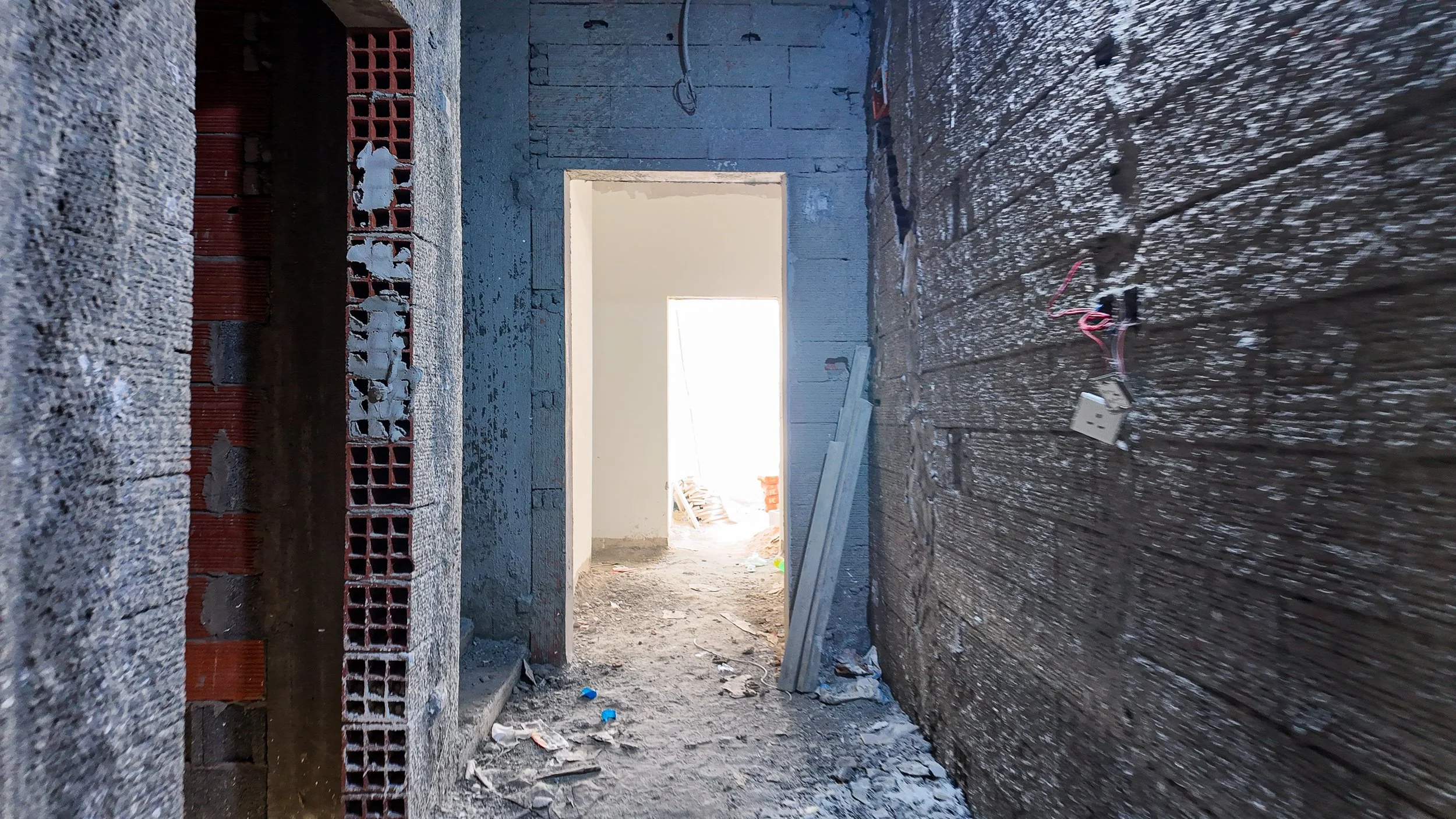

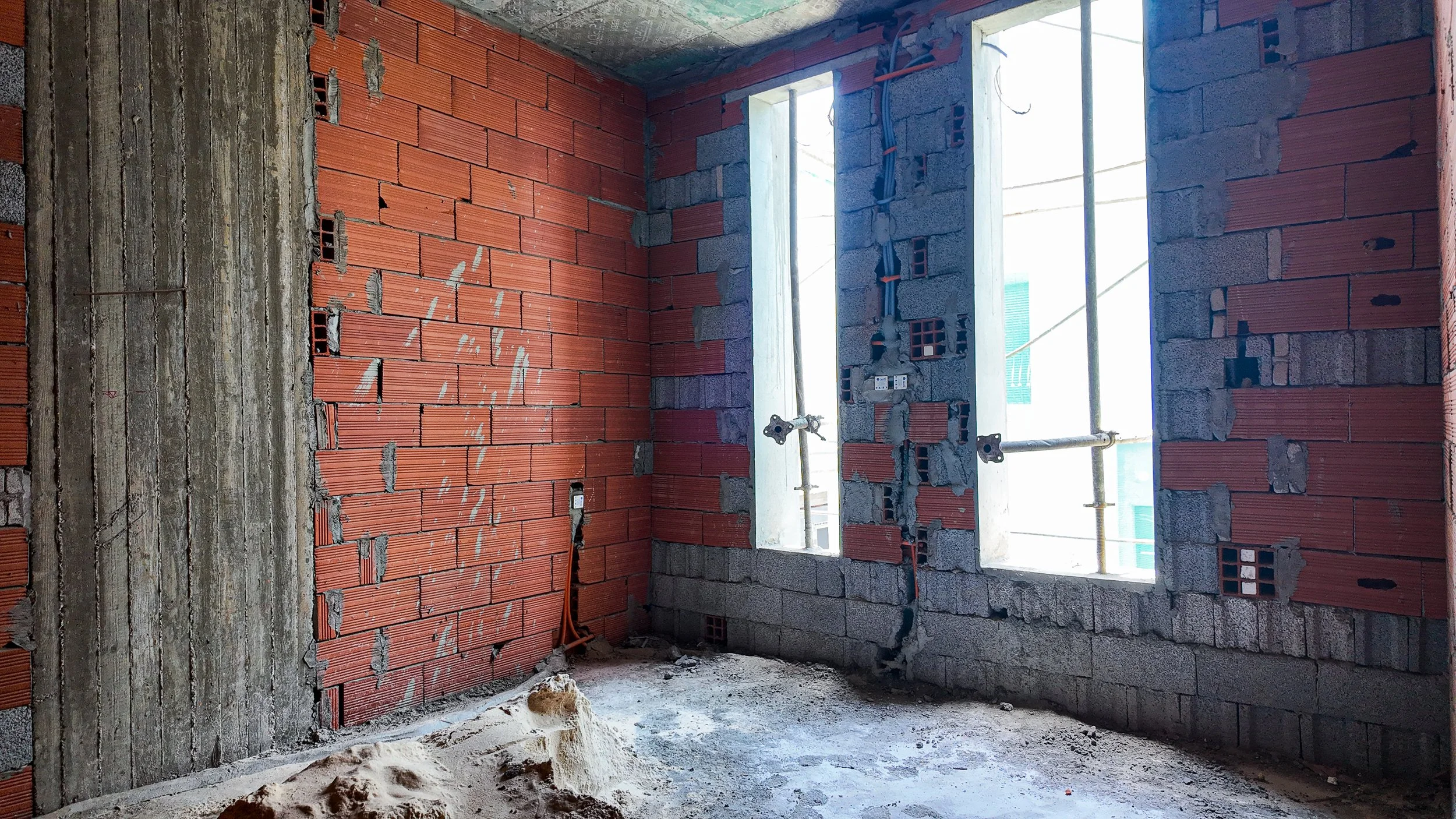

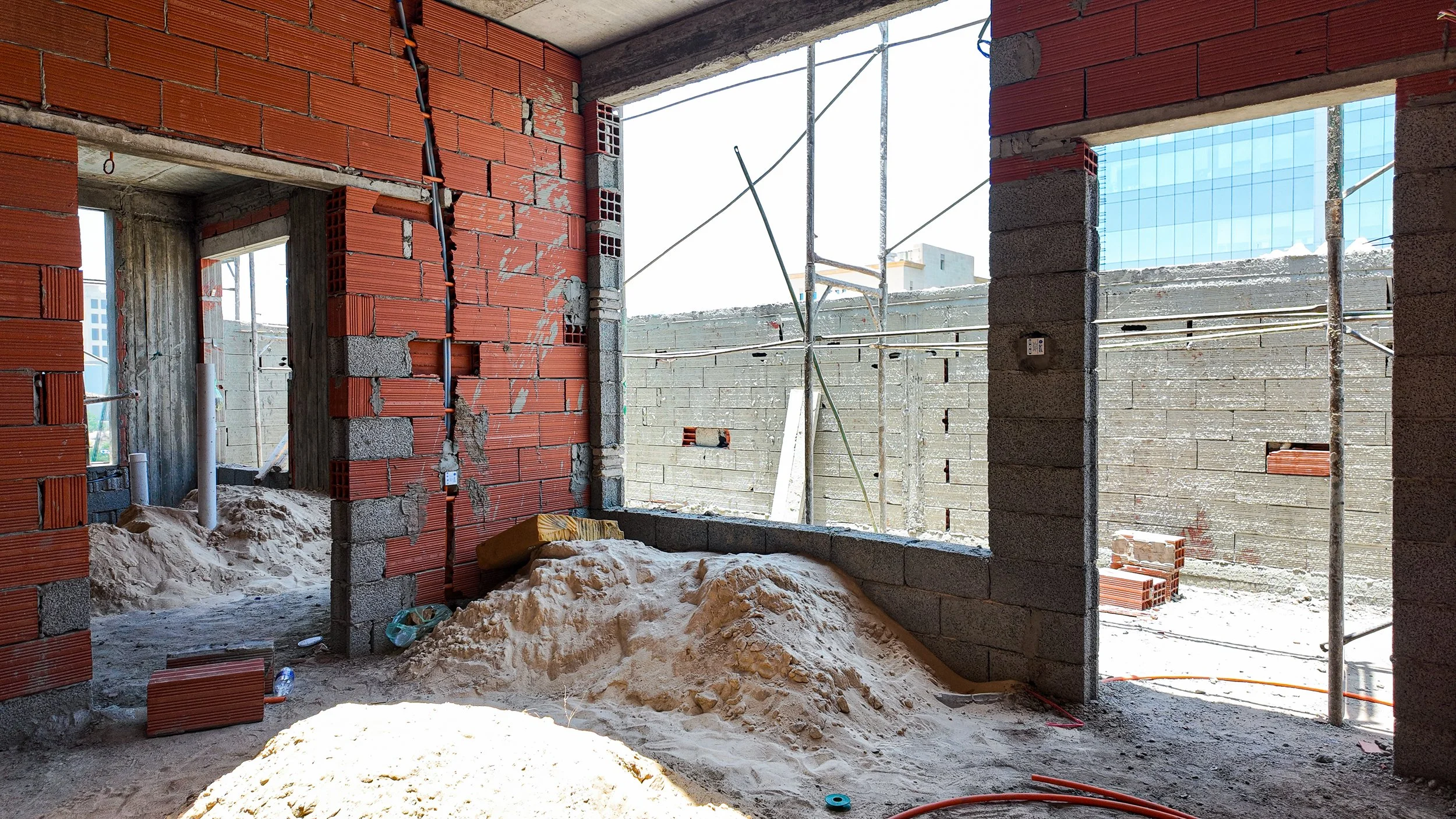

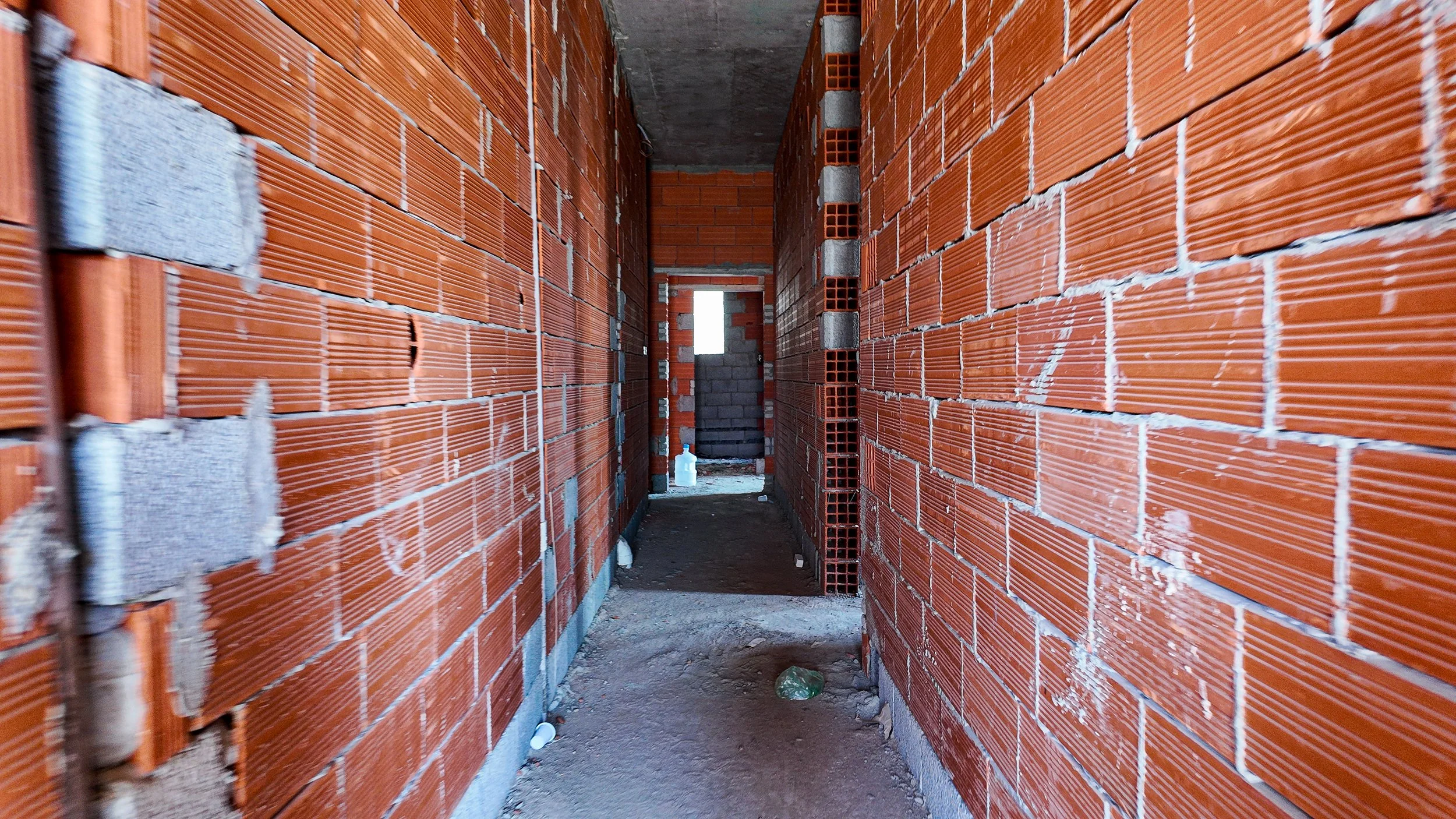

اكتمال الهيكل الخرساني للأدوار المتكررة وصولاً إلى الملحق العلوي، مع ظهور أعمال بناء الجدران الخارجية بالطوب الأحمر في الأدوار العليا.

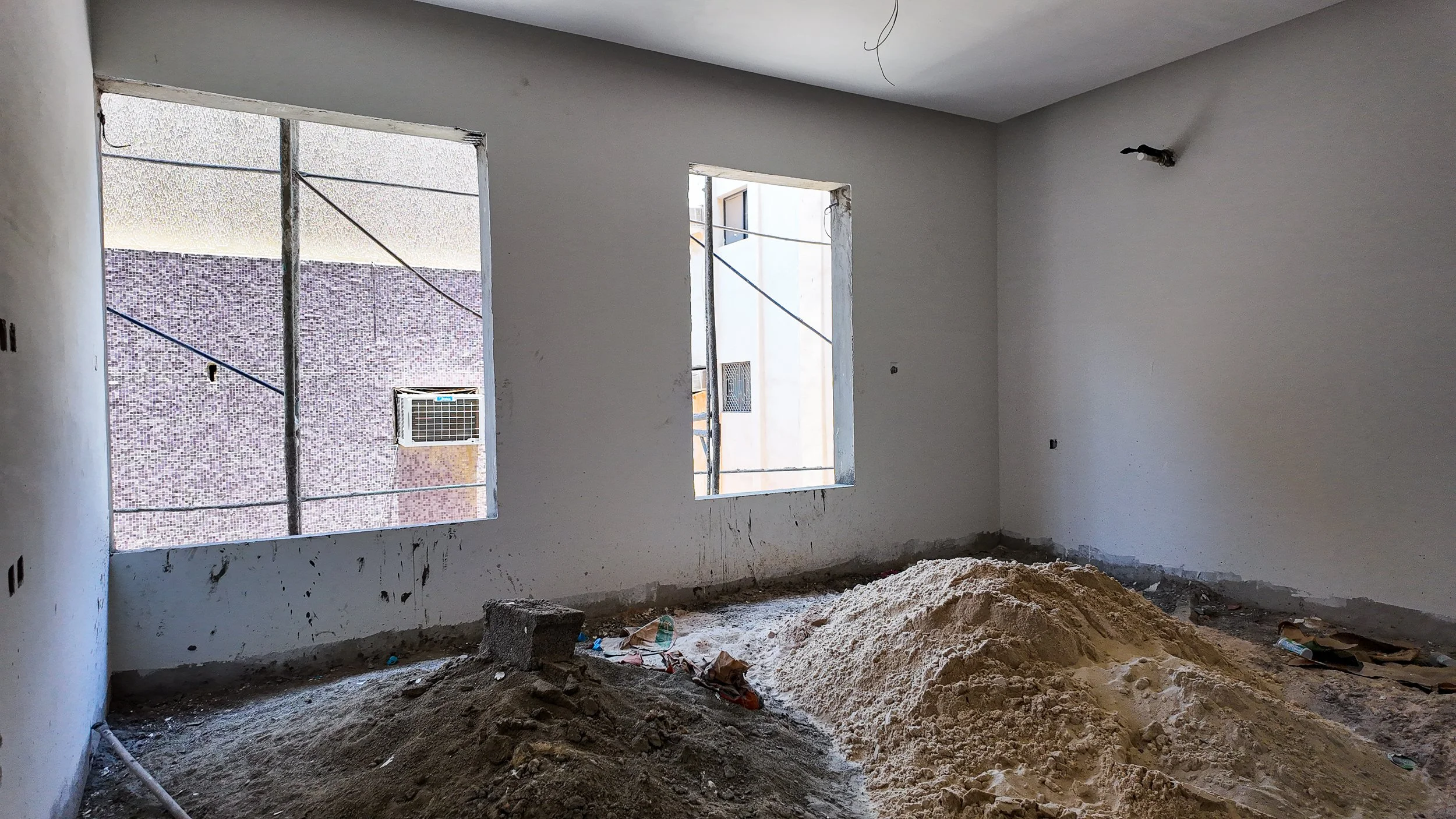

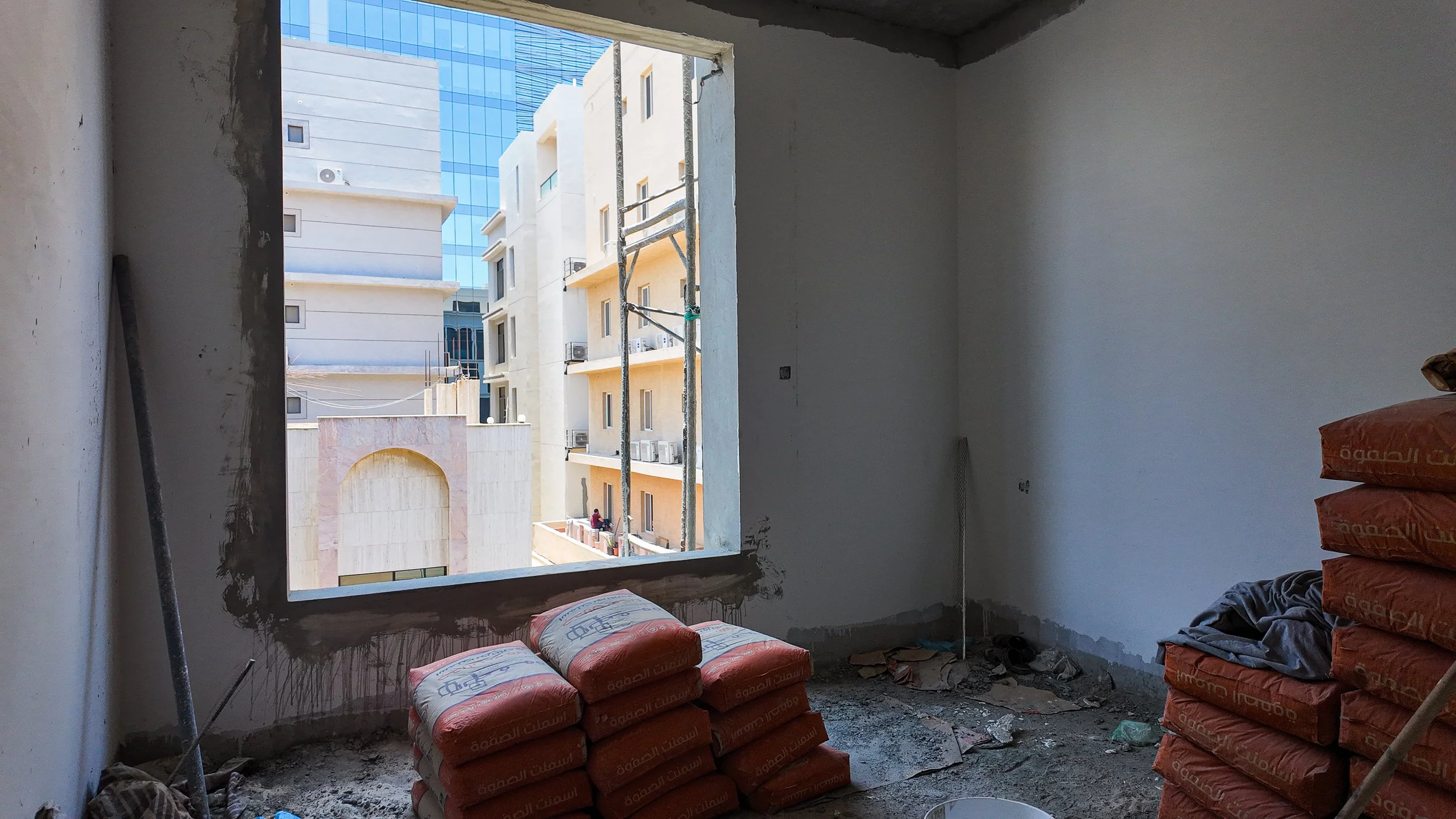

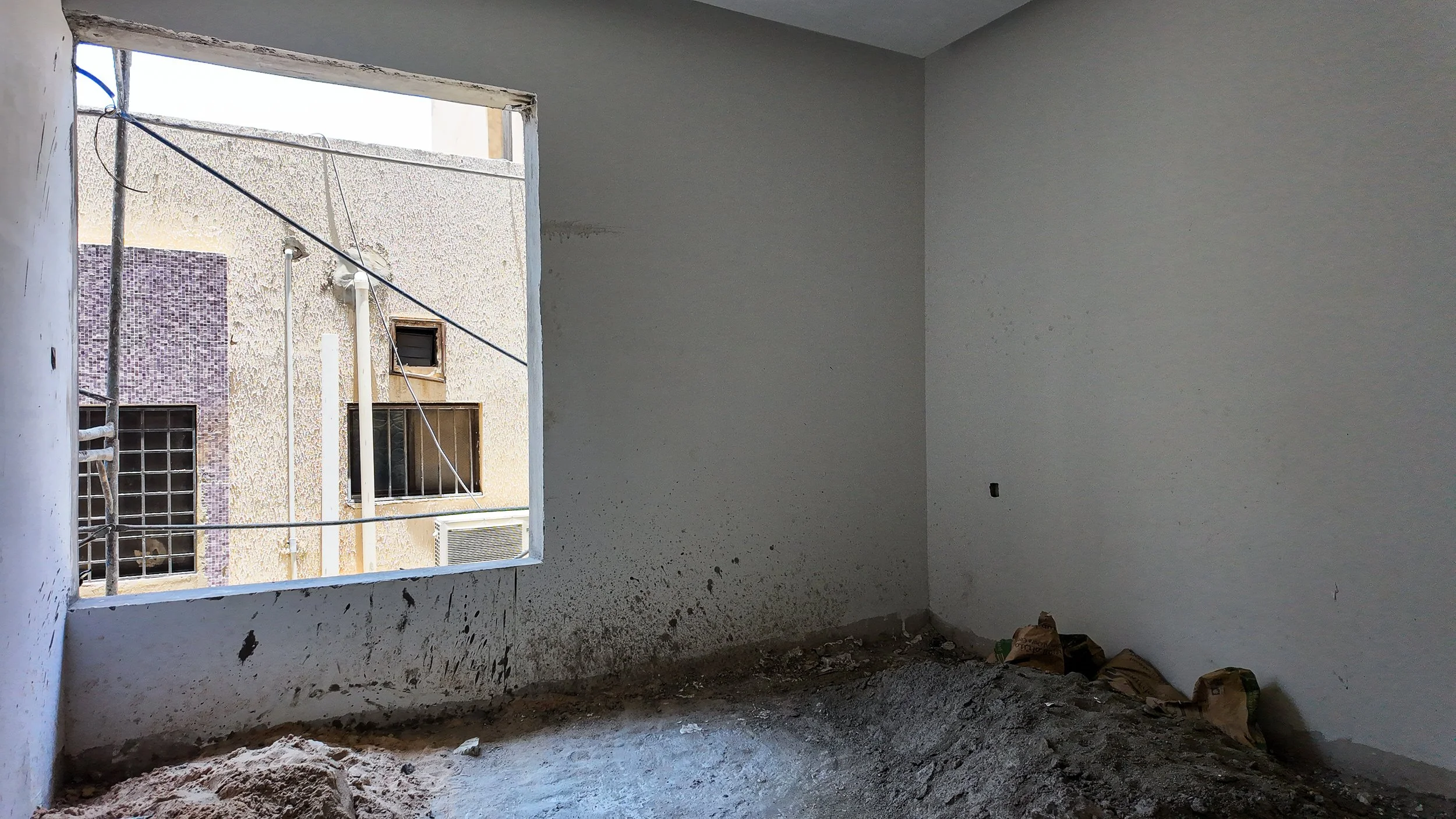

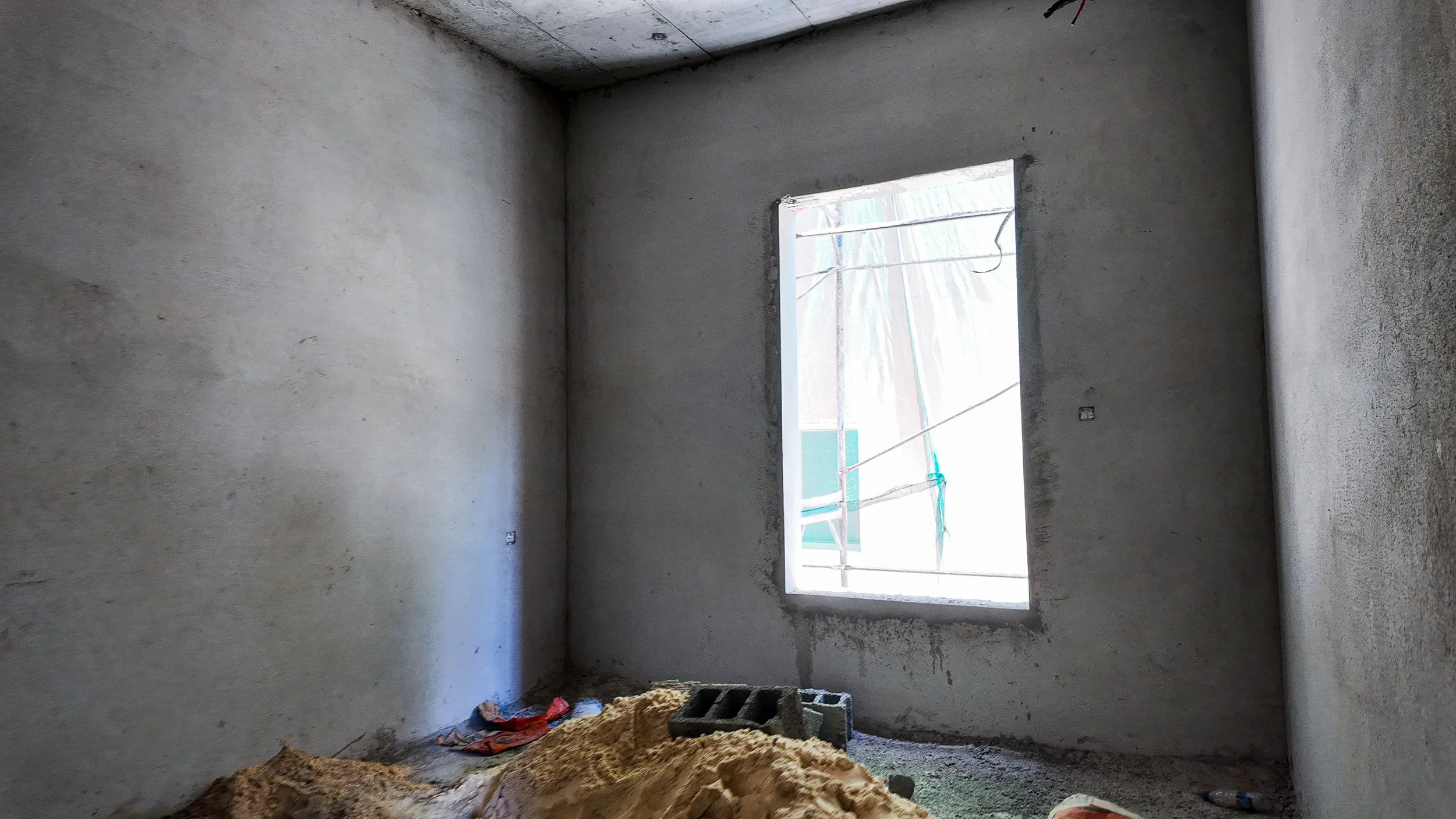

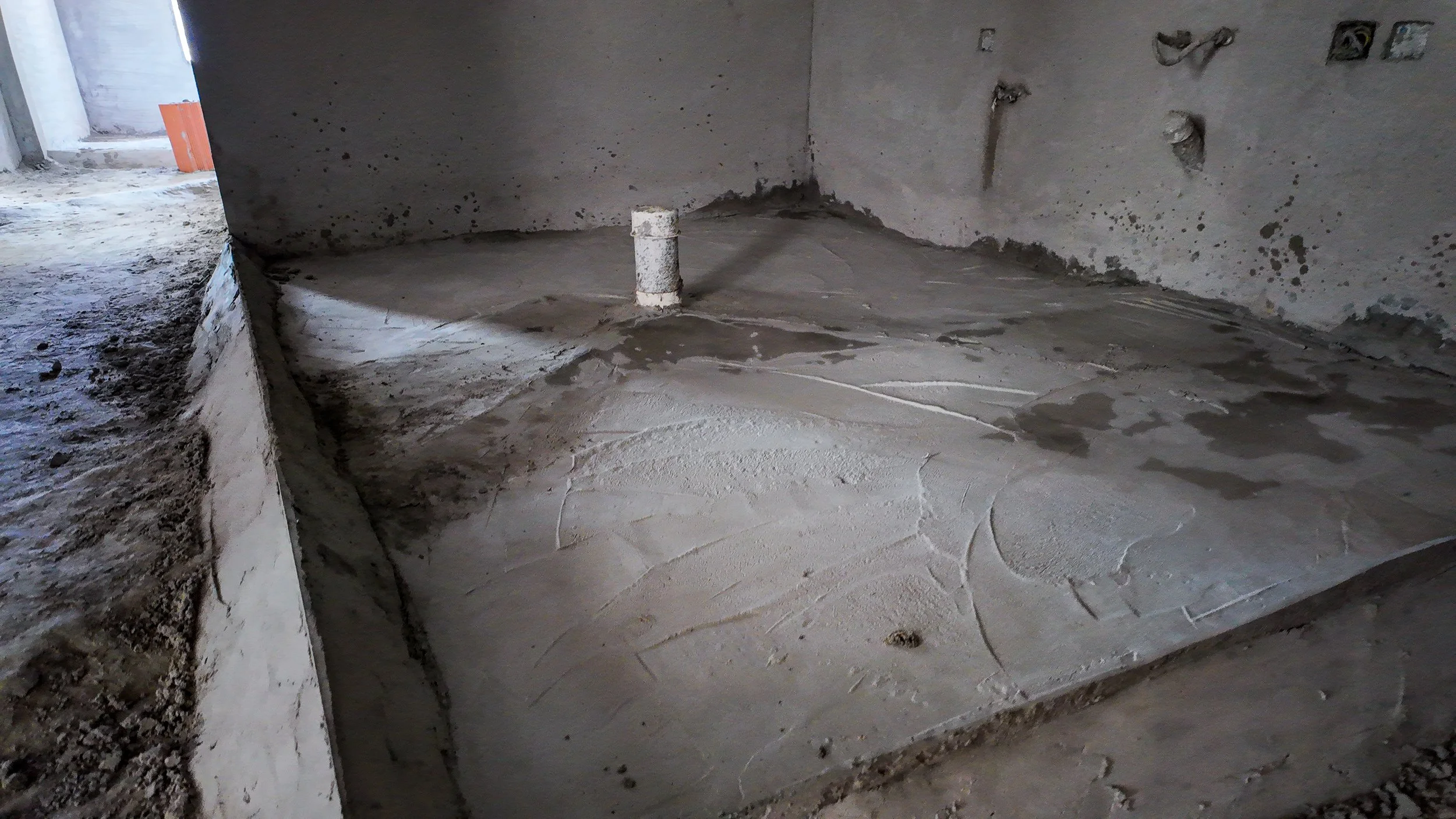

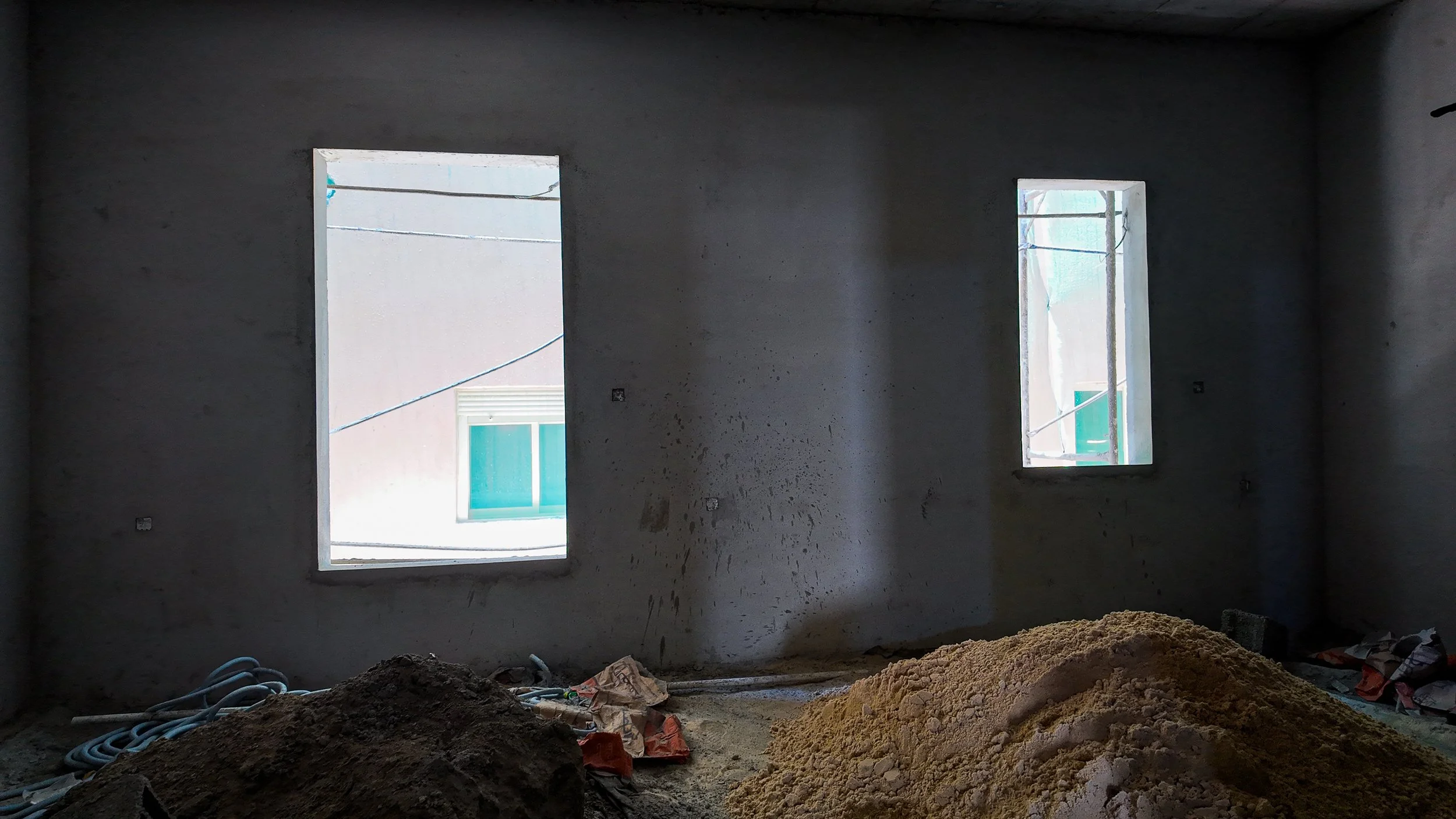

بدء أعمال اللياسة (البياض) للجدران الداخلية في بعض الوحدات، مع وجود تشوينات للرمل والأسمنت داخل الموقع.

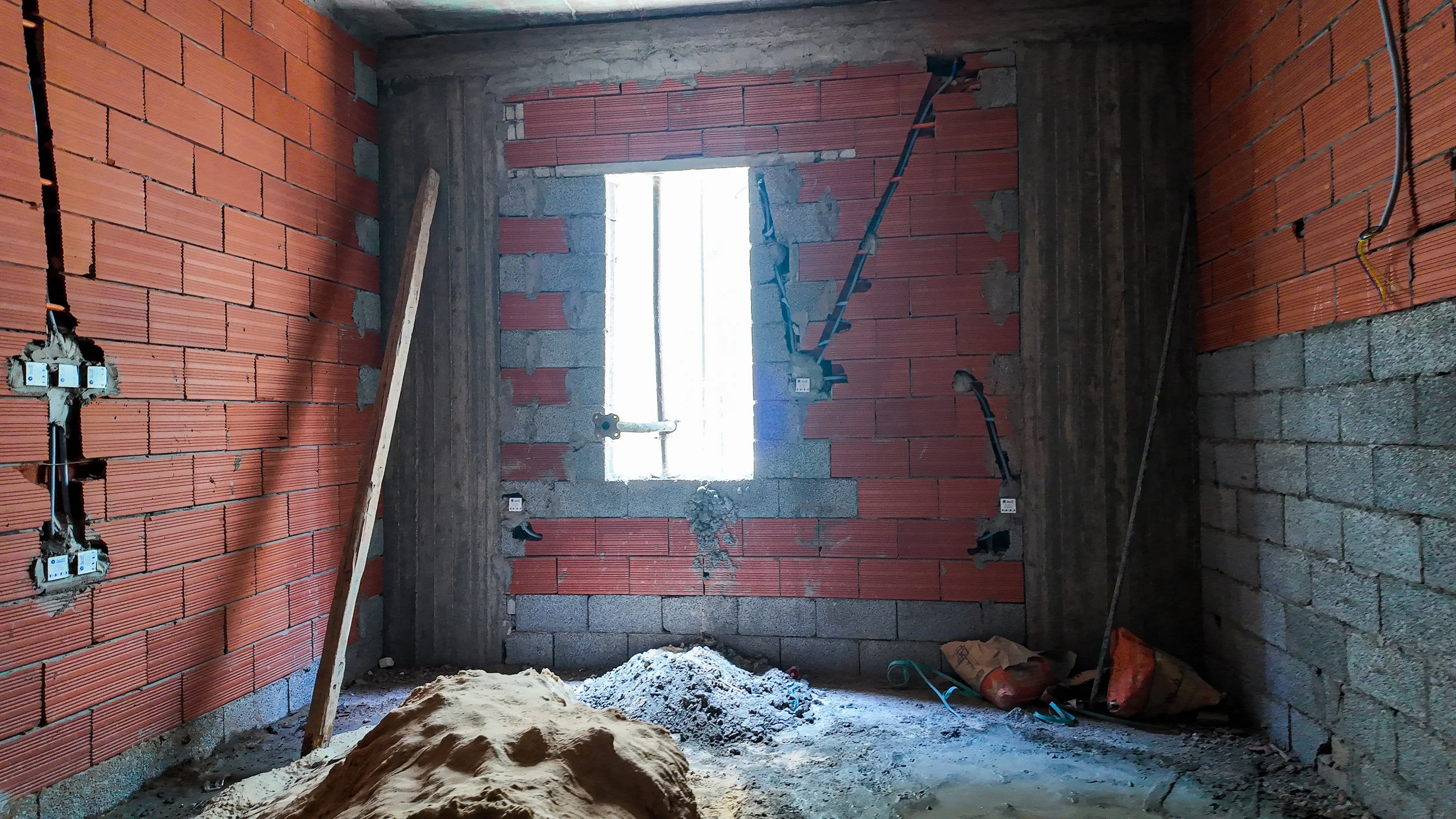

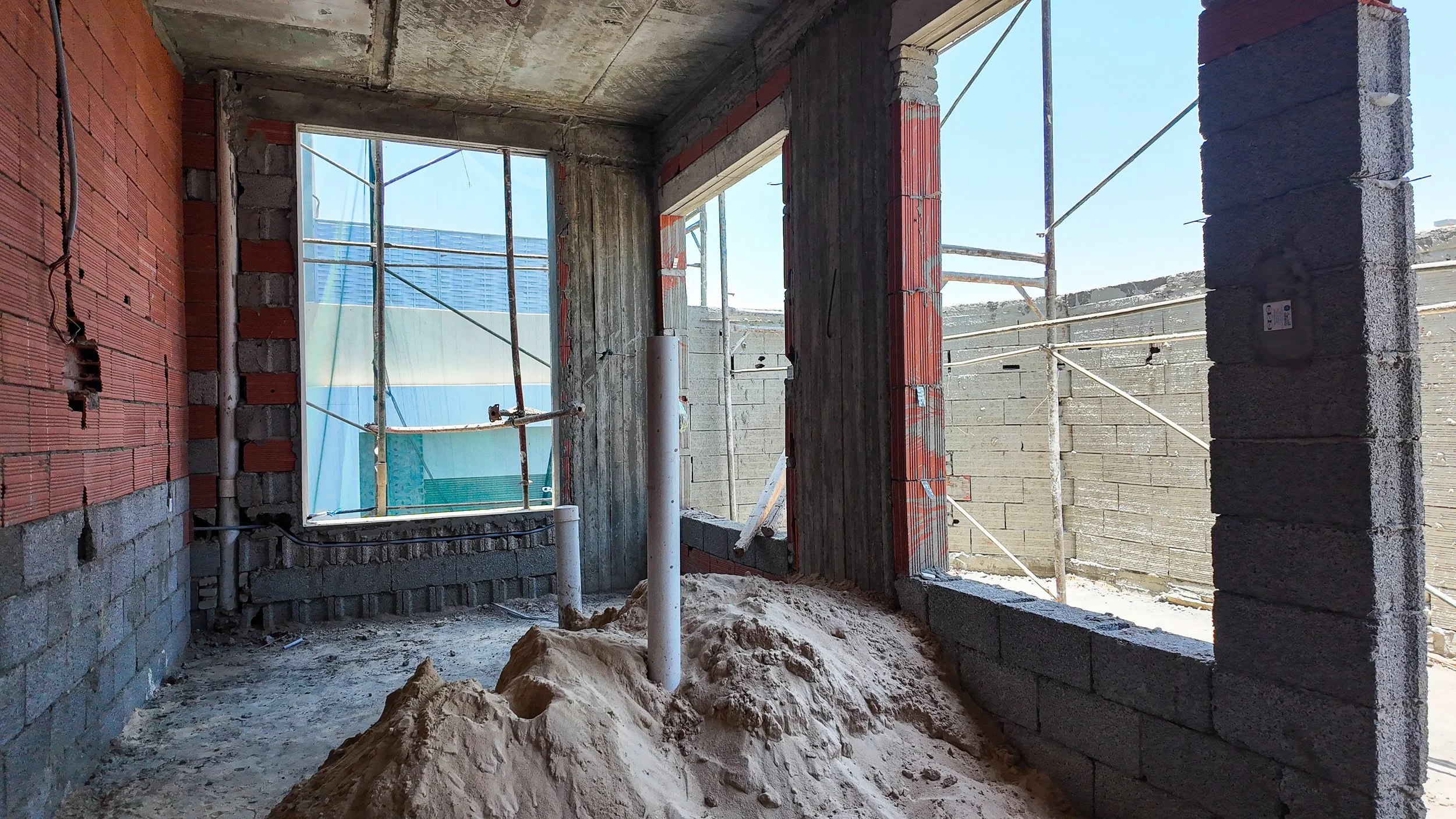

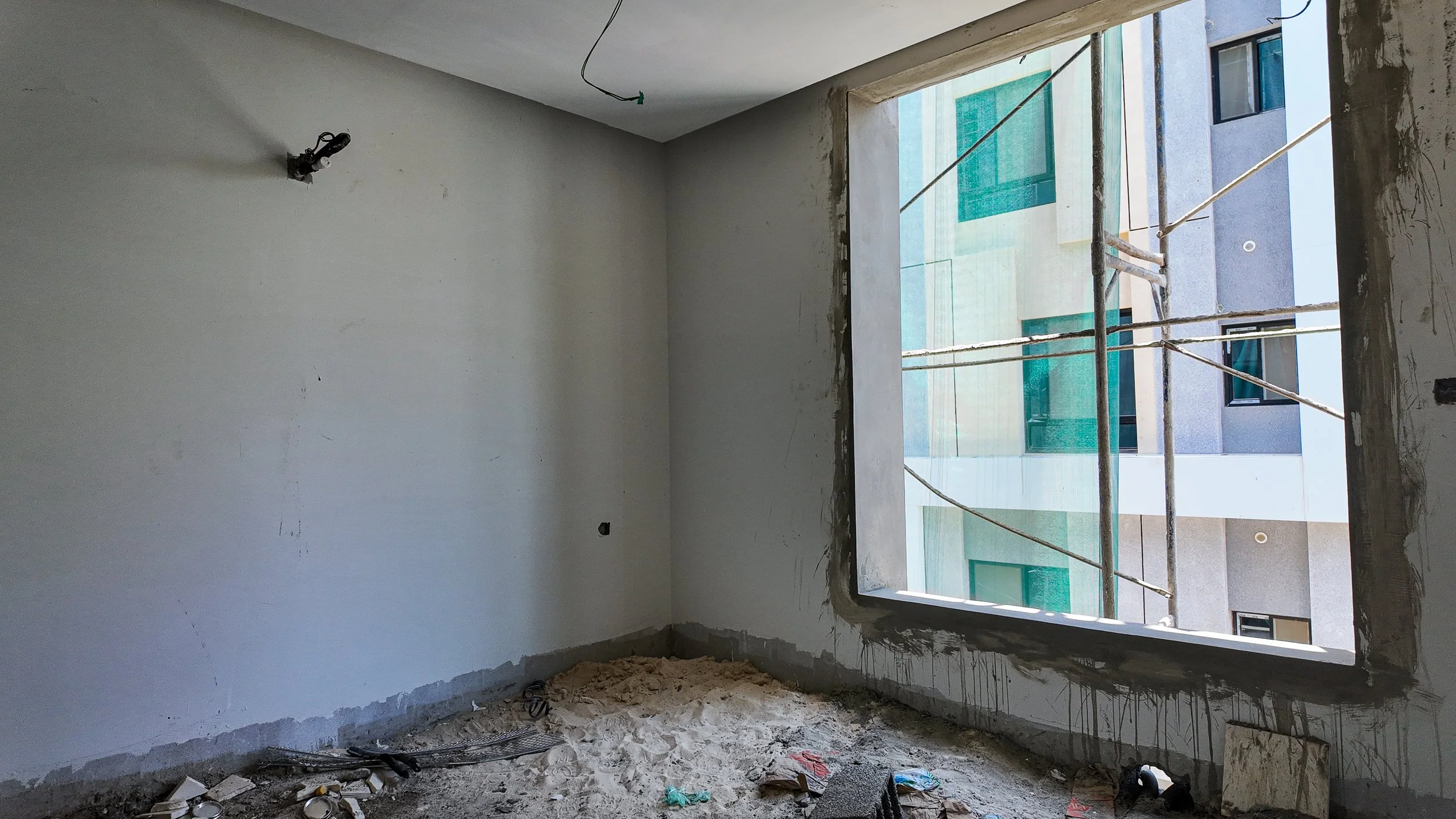

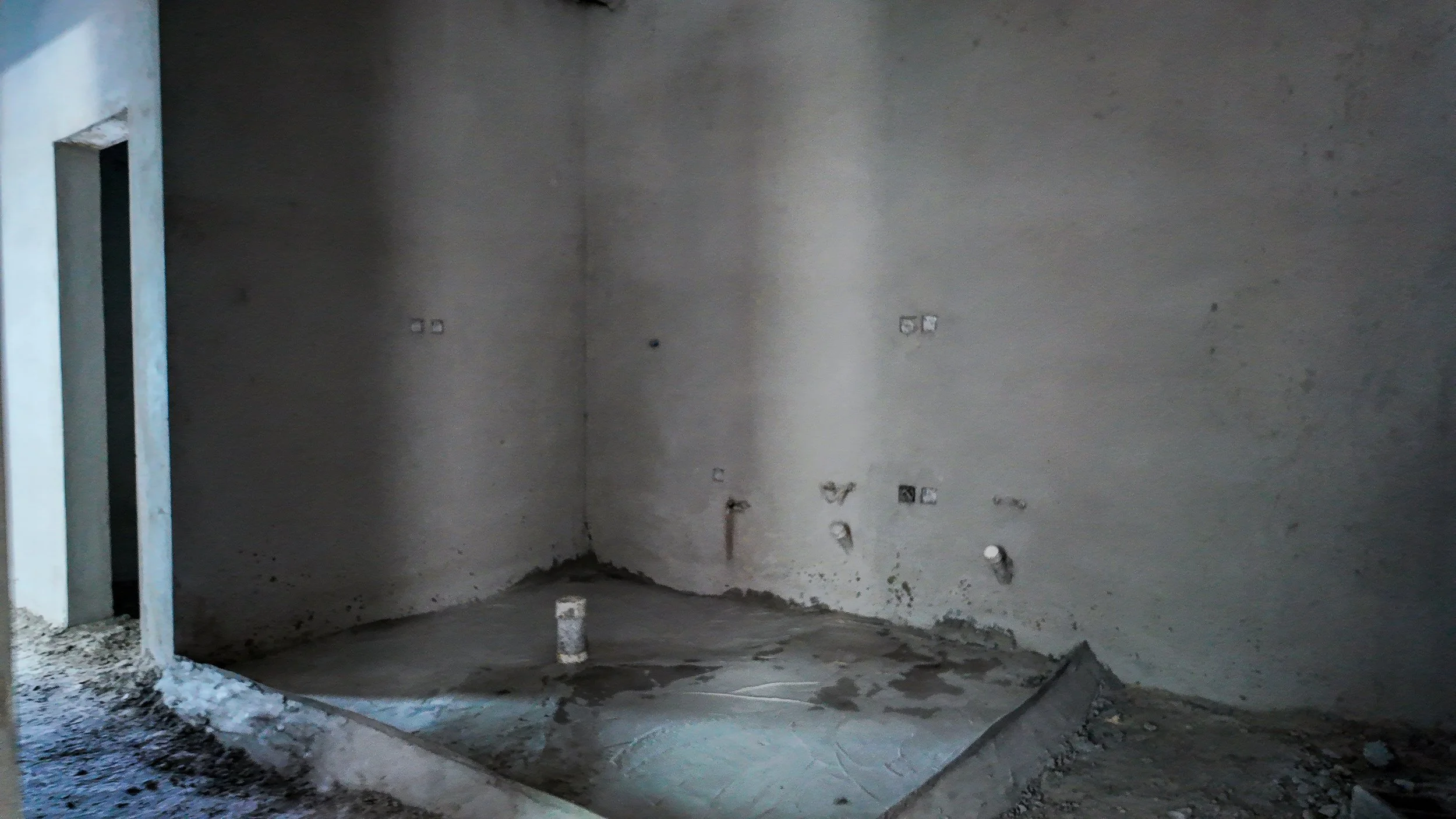

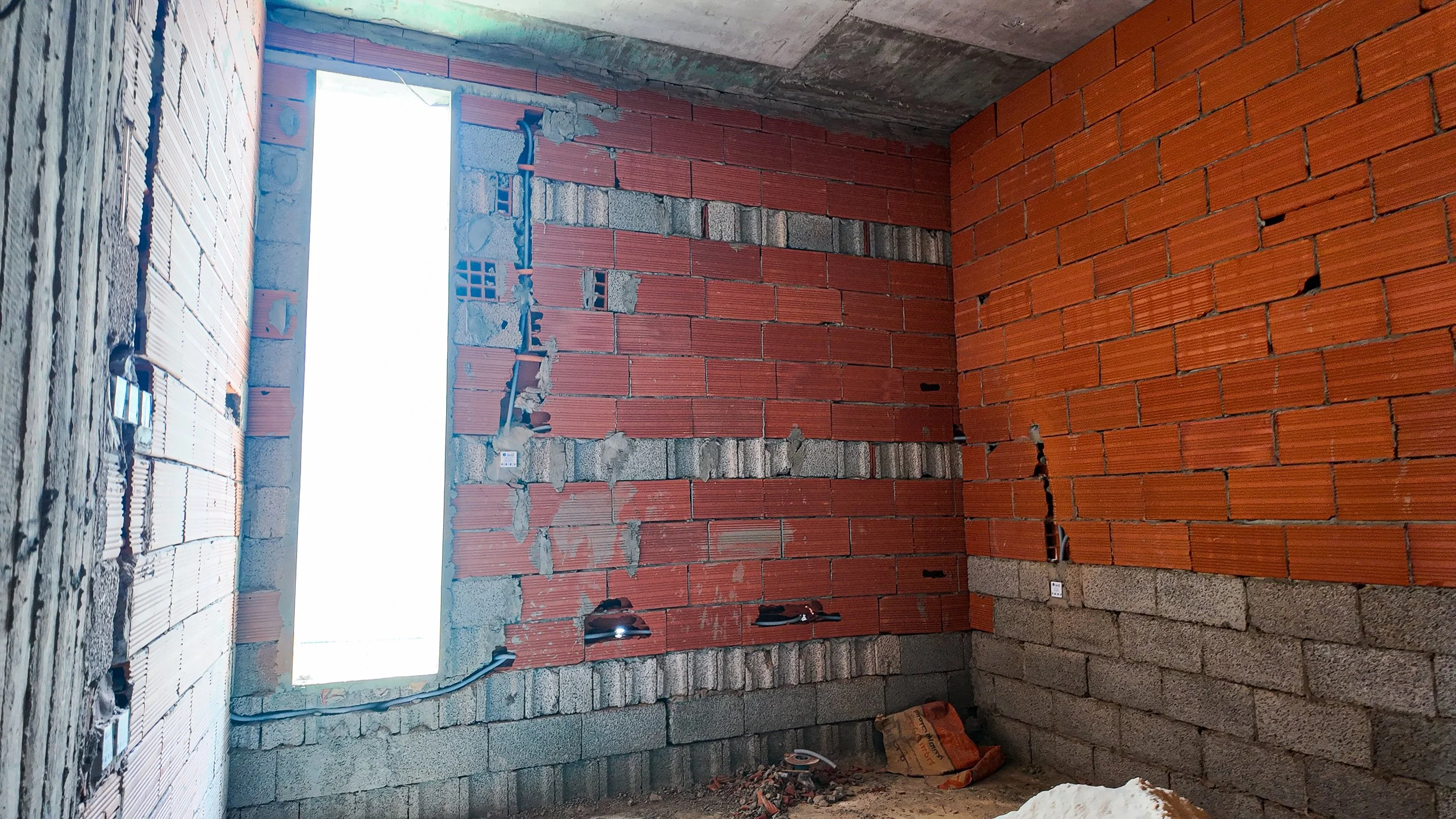

ظهور تمديدات أولية لعلب الكهرباء والمواسير داخل الجدران قبل مرحلة اللياسة النهائية.

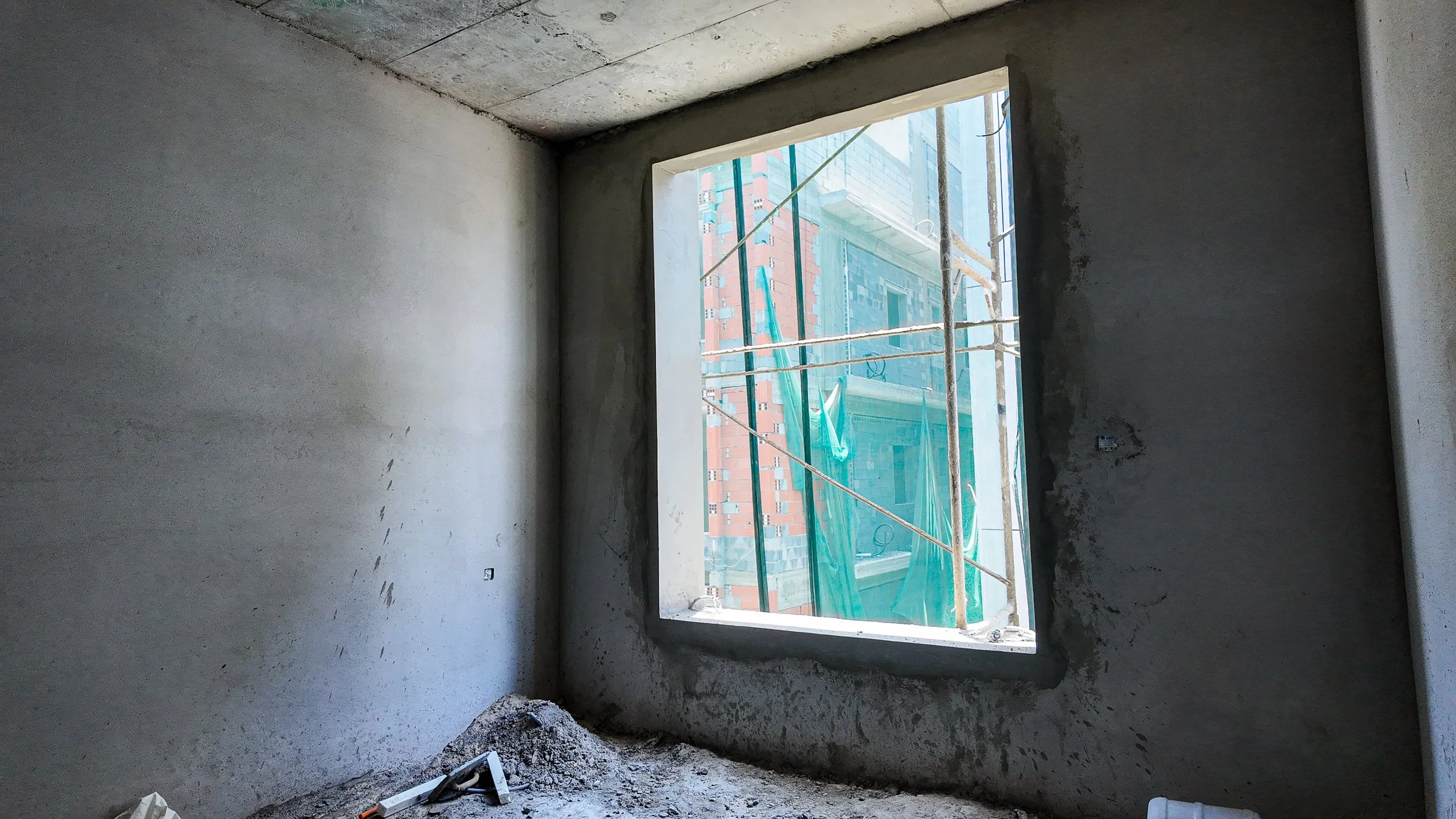

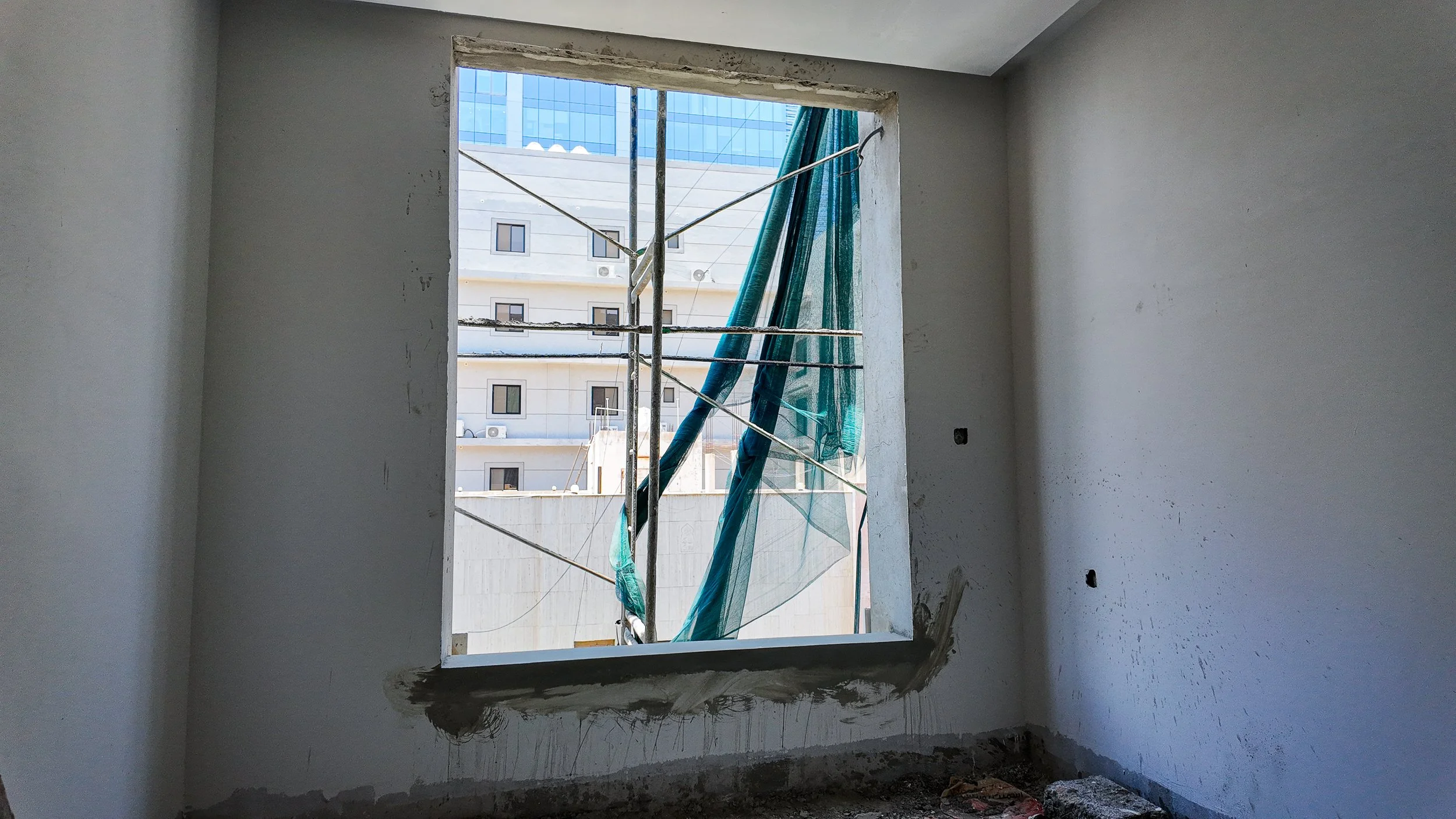

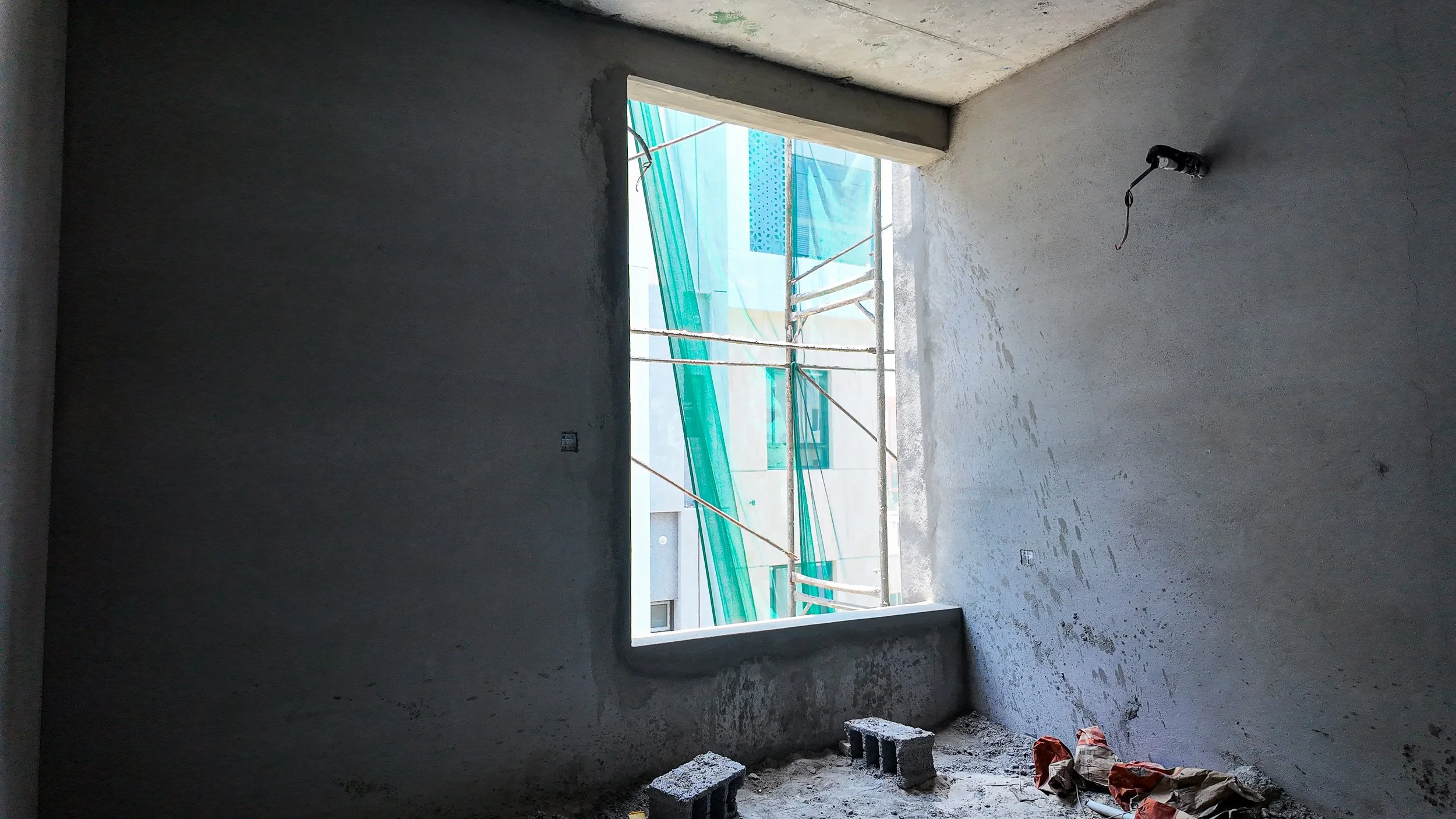

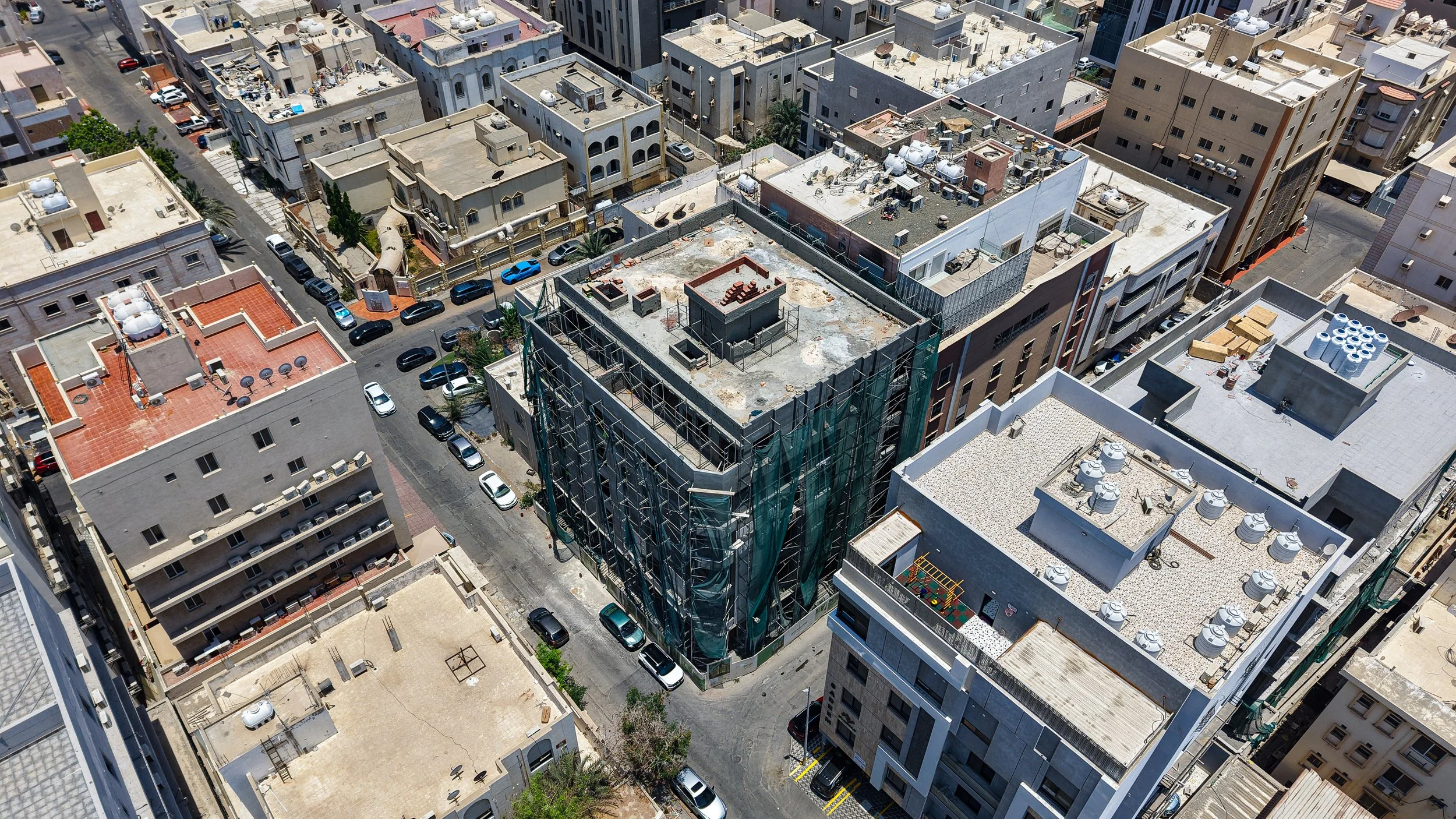

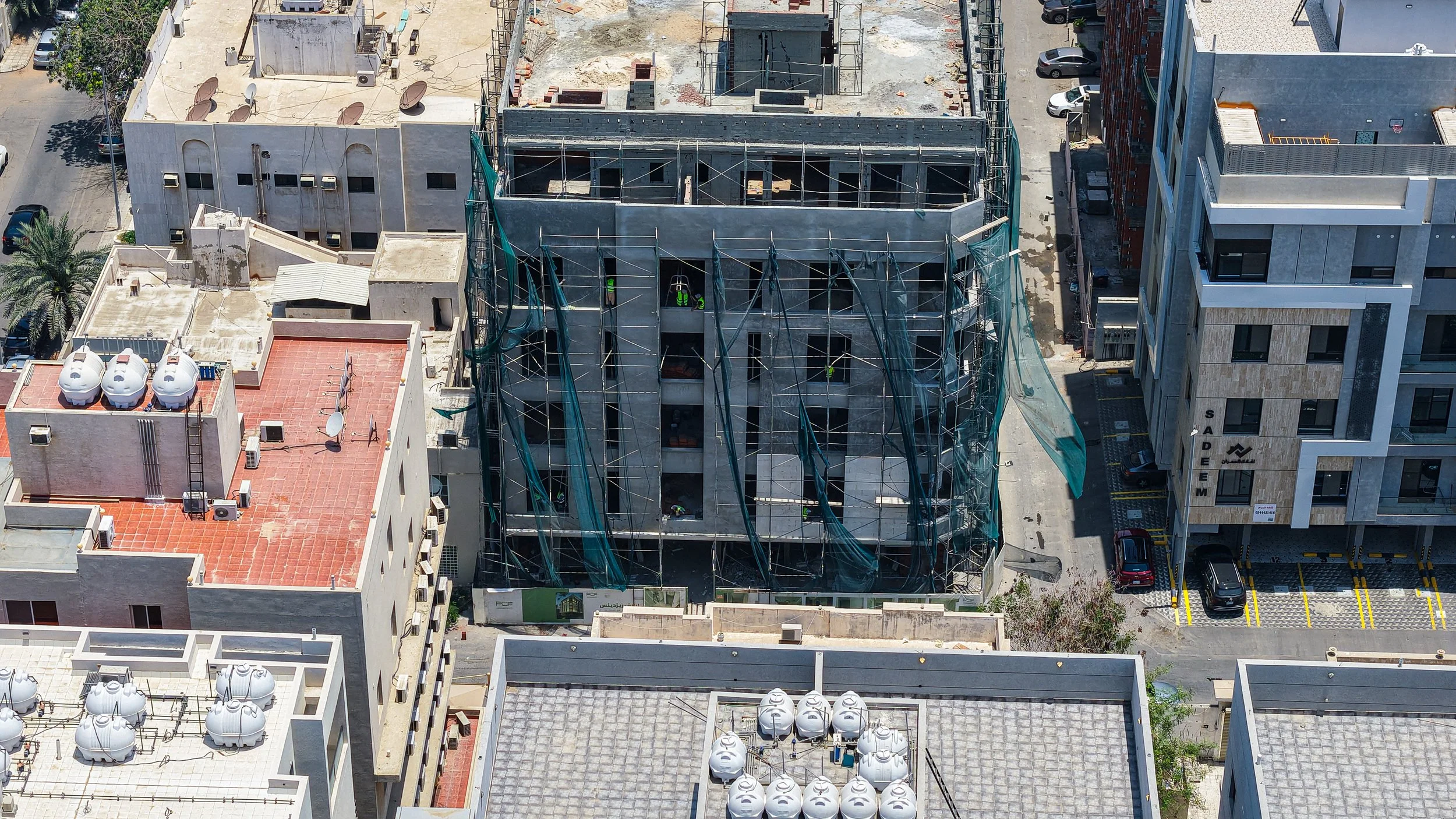

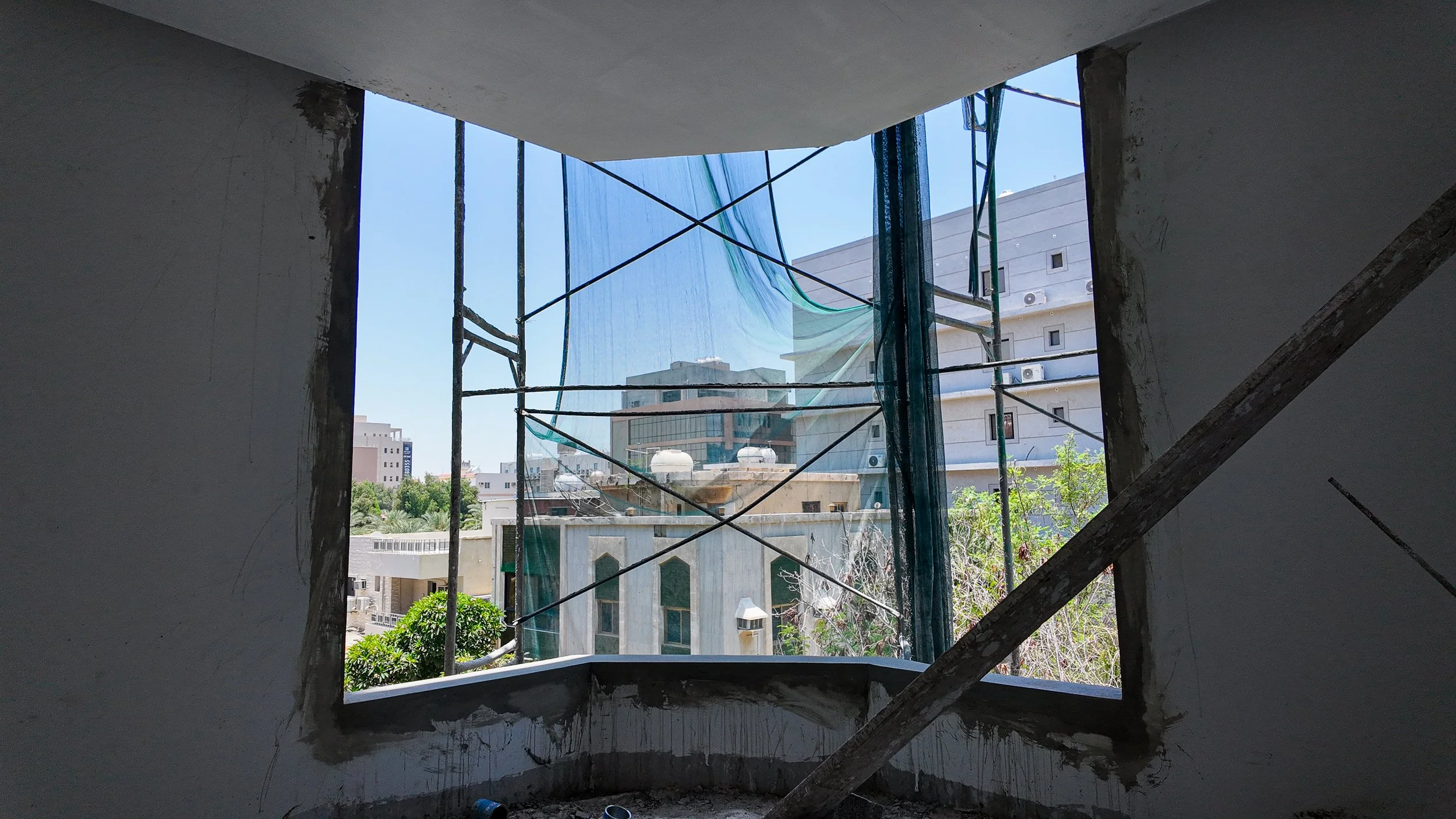

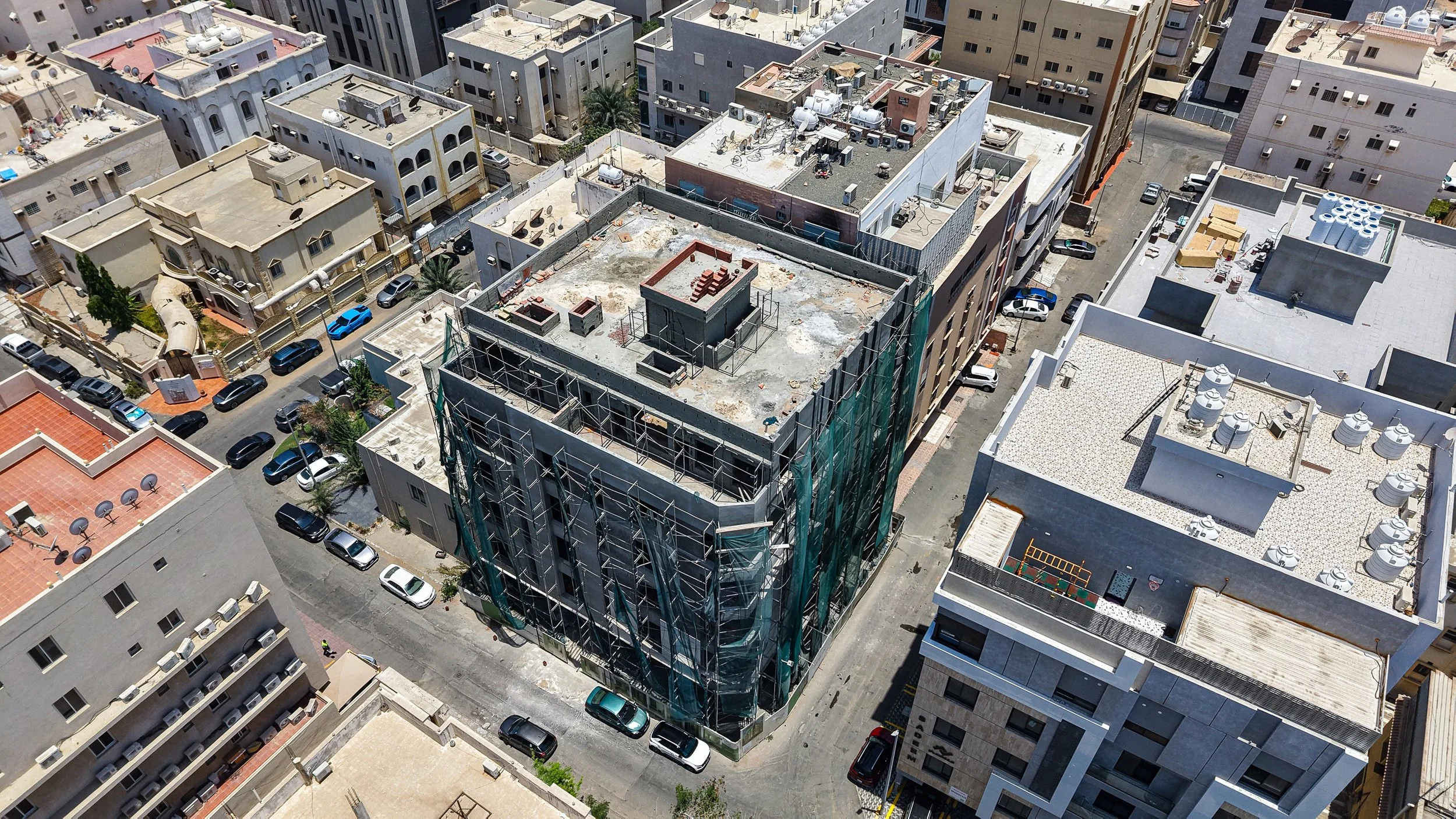

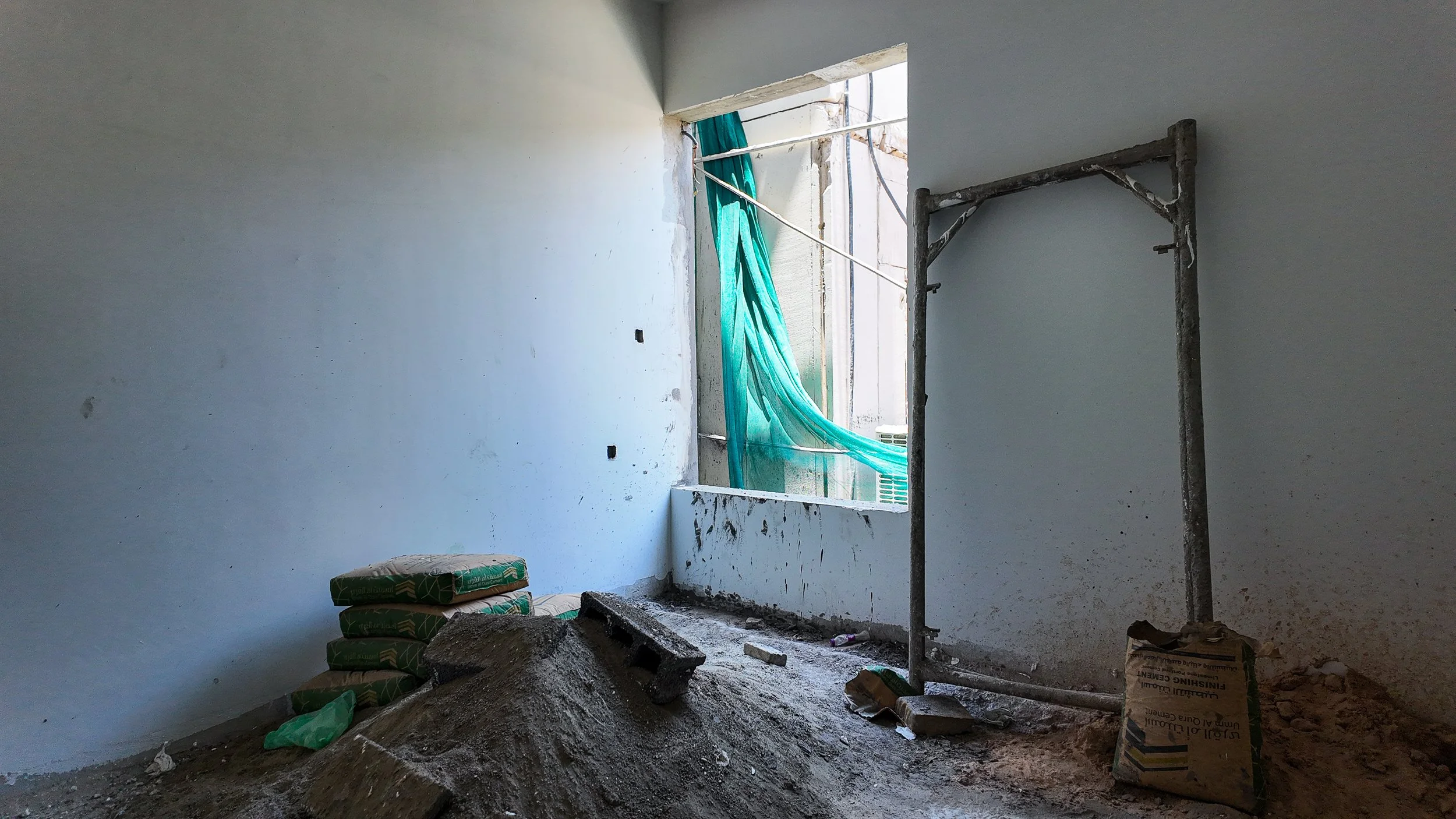

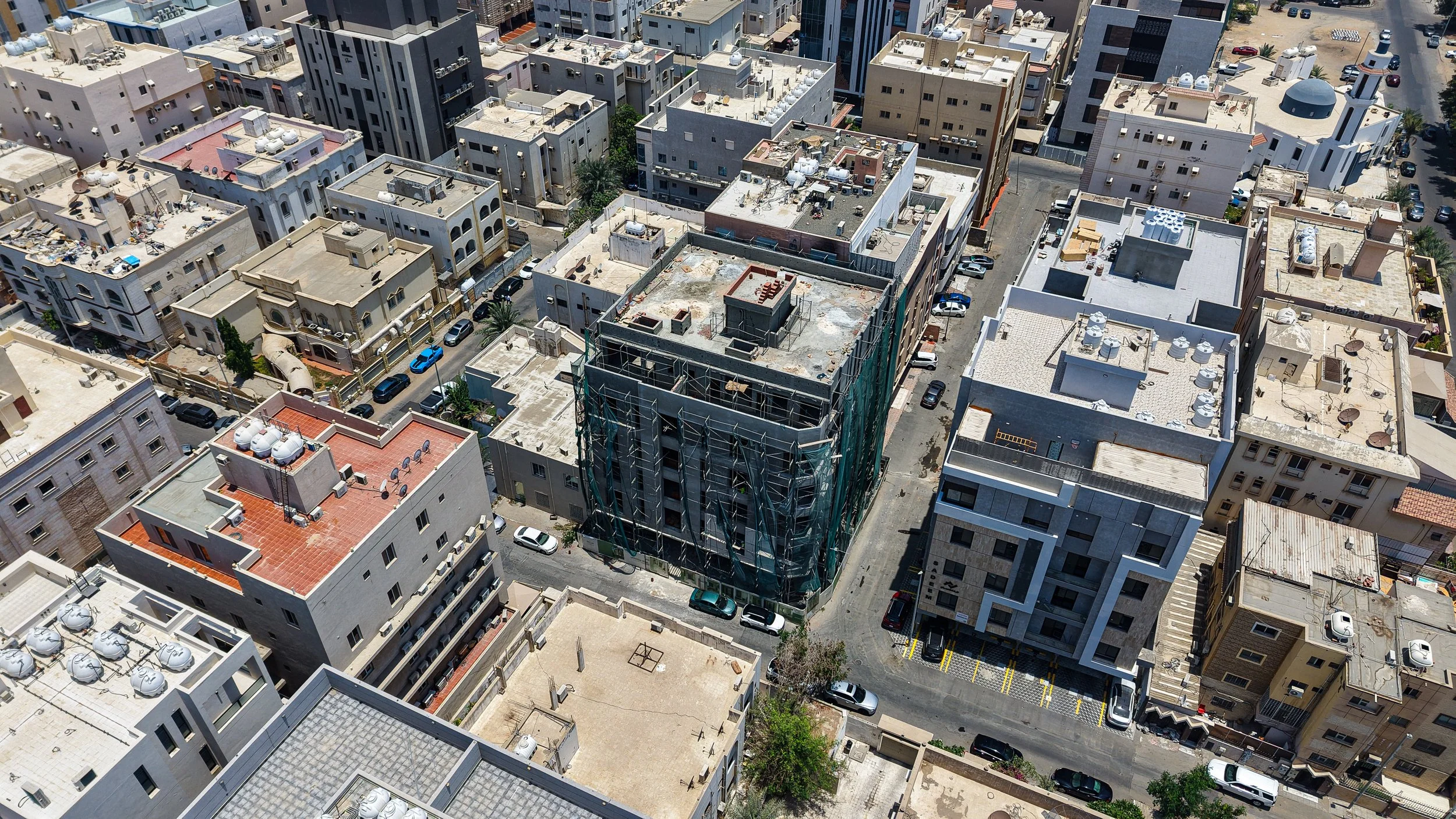

تغطية الواجهات بسواتر الحماية الخضراء (Scaffolding nets) مع استمرار وجود السقالات المعدنية حول كامل المبنى.
قراءة الإنجاز
تتطابق الصور المرئية مع نسبة إنجاز الخرسانات (45%) حيث أن الهيكل مكتمل إنشائياً، بينما تعكس نسبة أعمال الكهرباء والسباكة (20%) مرحلة التأسيسات الأولية الظاهرة في الصور الداخلية. ثبات النسب مقارنة بالزيارة السابقة يشير إلى أن العمل يتركز حالياً على التفاصيل الداخلية التي لا ترفع النسب الإجمالية بشكل كبير في هذه المرحلة.
مقارنة بالزيارة السابقة
بالمقارنة مع صور الزيارة السابقة (21-26)، يلاحظ تقدم طفيف في أعمال بناء الطوب بالأدوار العليا وزيادة في حجم التشوينات الداخلية لأعمال اللياسة، رغم ثبات النسب المئوية المسجلة في التقرير.
المراحل القادمة المتوقعة
استكمال أعمال اللياسة الداخلية، البدء في عزل الأسطح، والبدء في تأسيسات الواجهات الخارجية.
