إيلاف ريزدينس
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

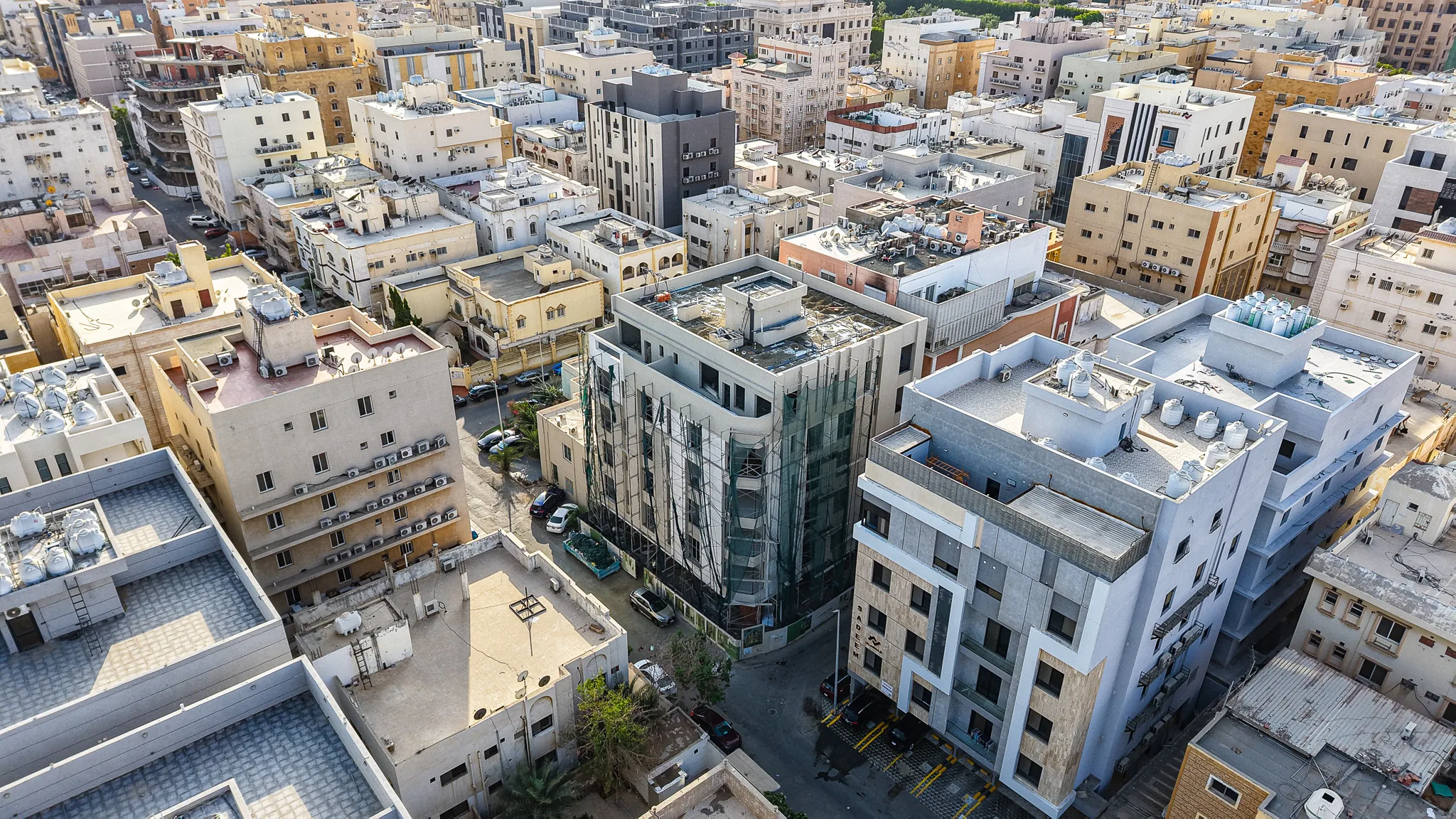

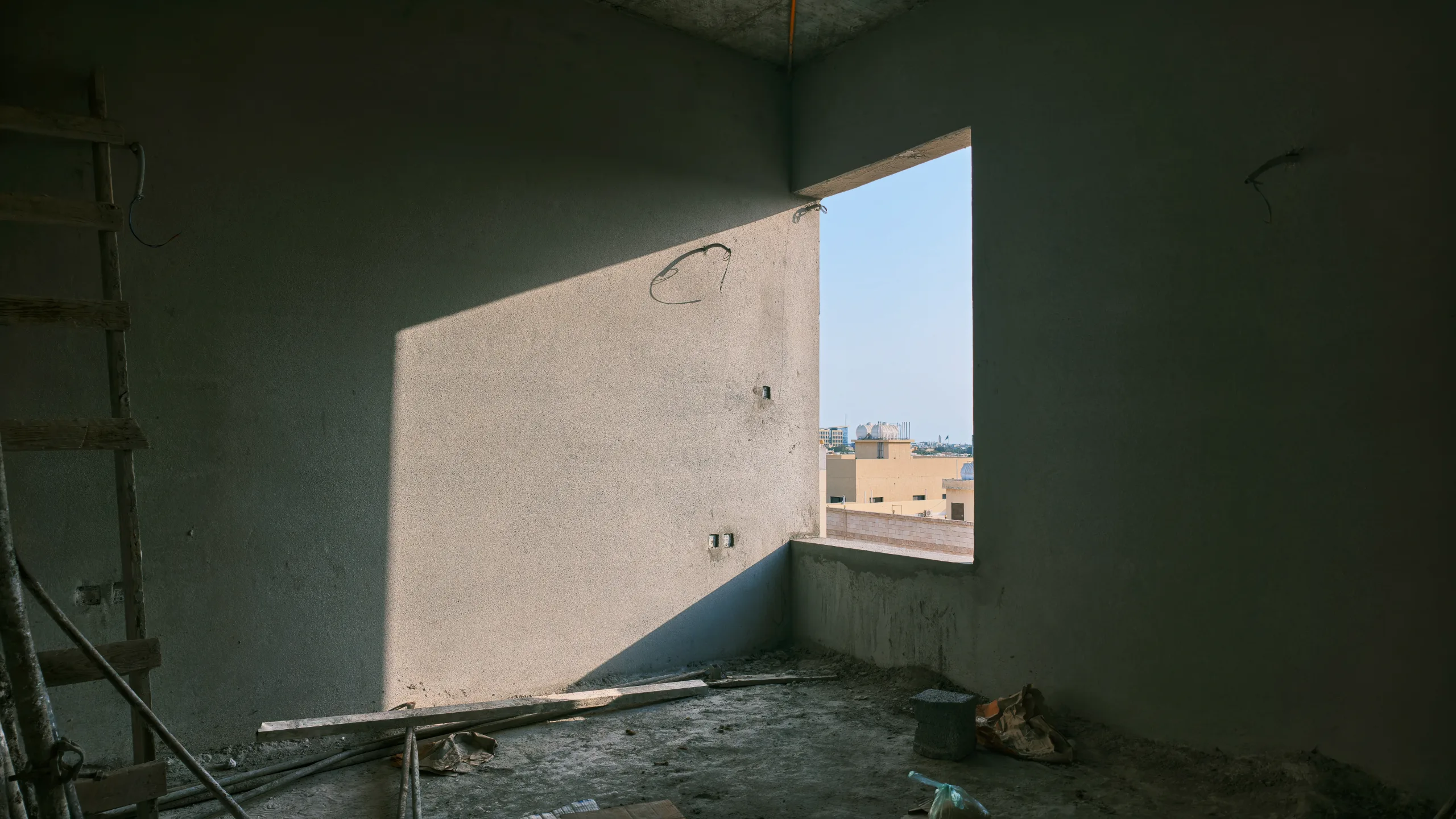

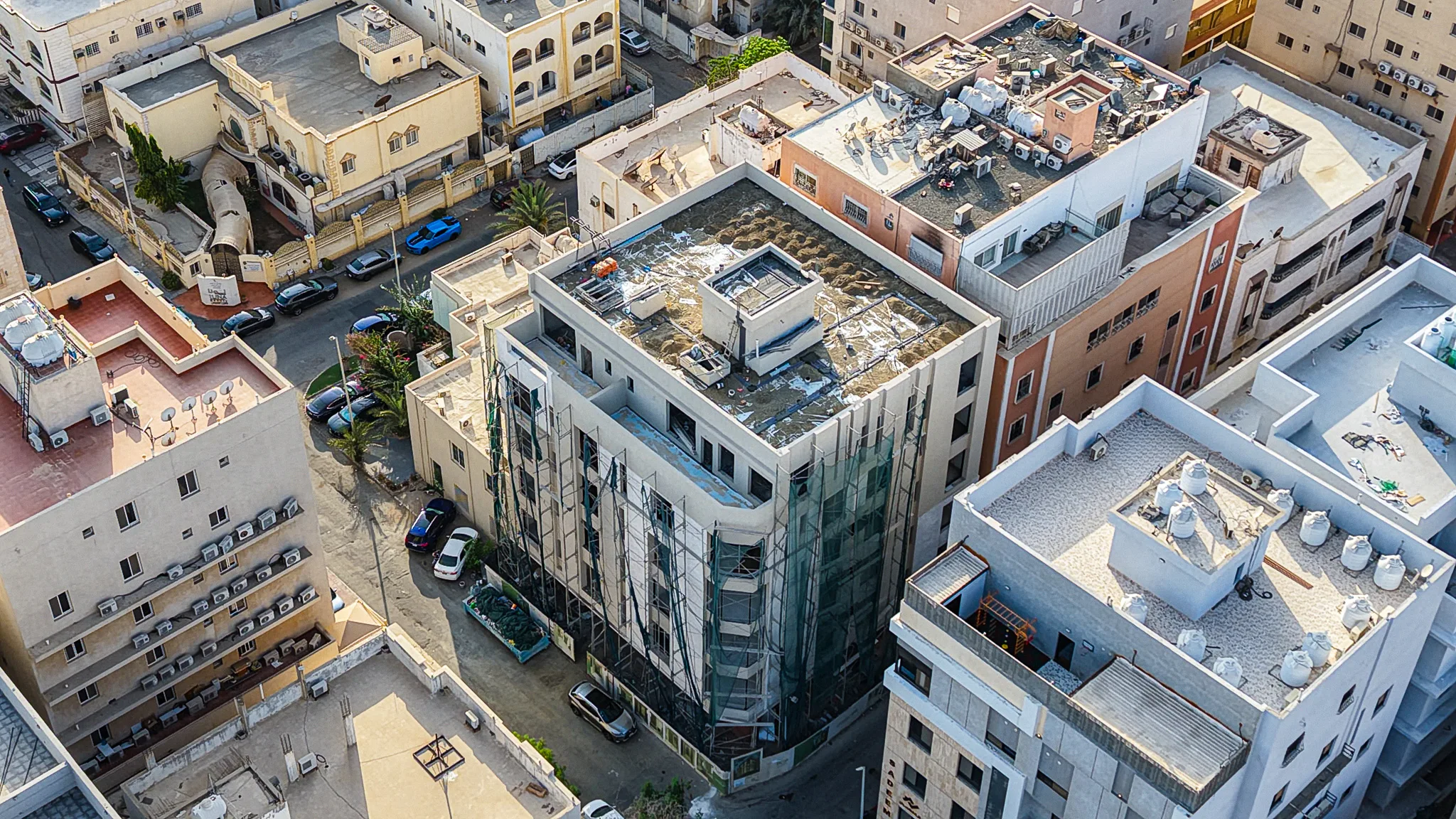

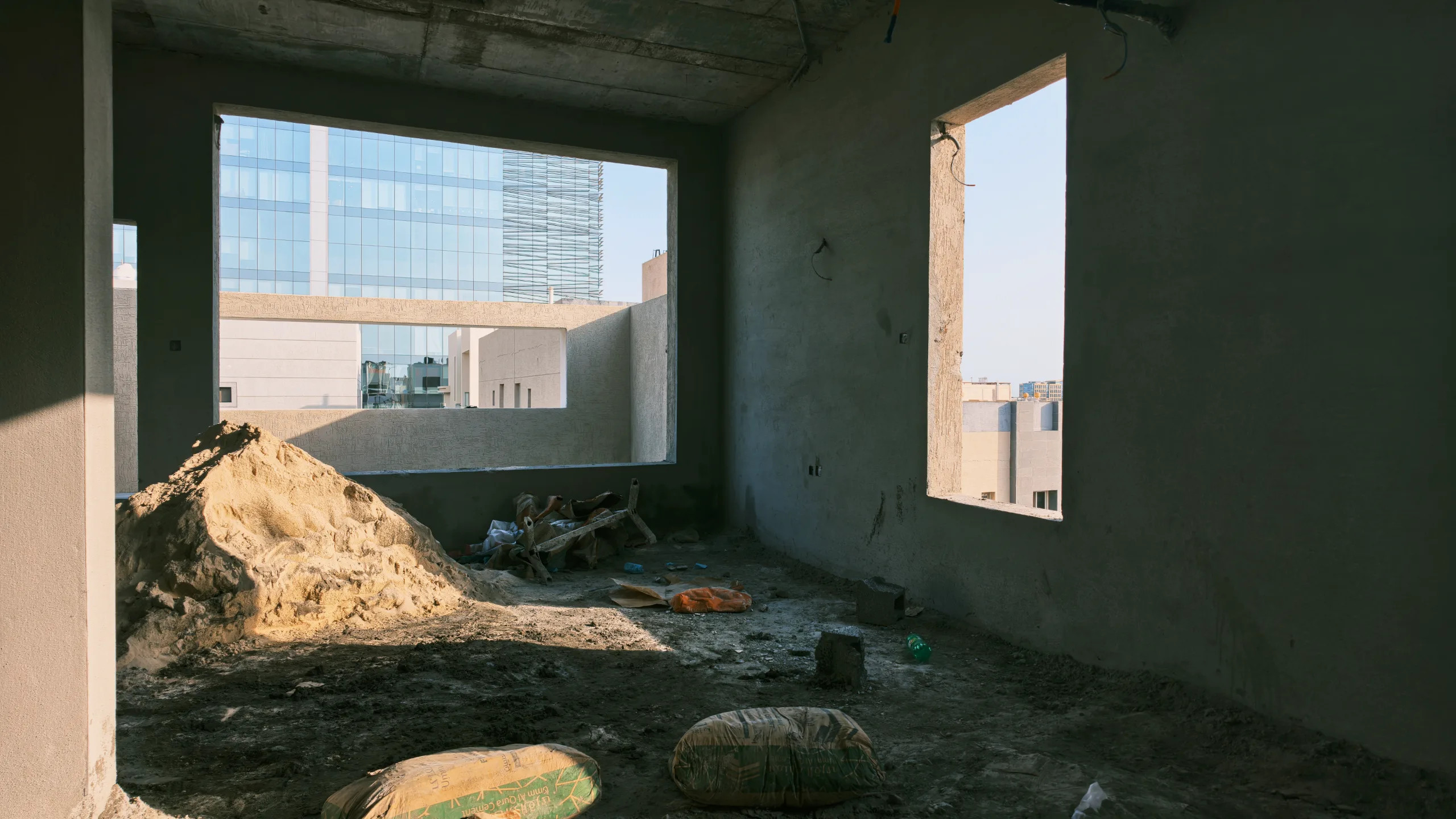

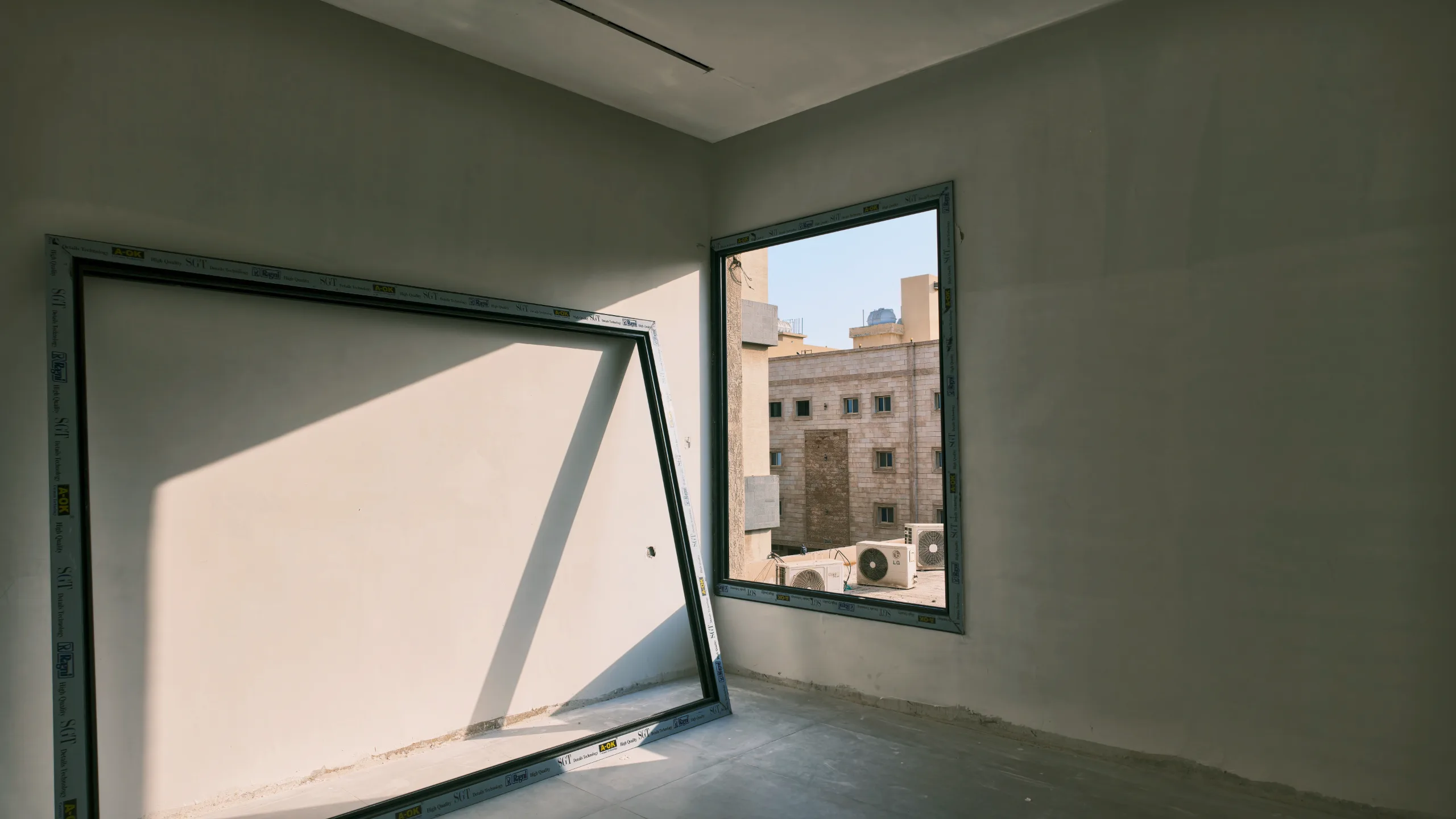

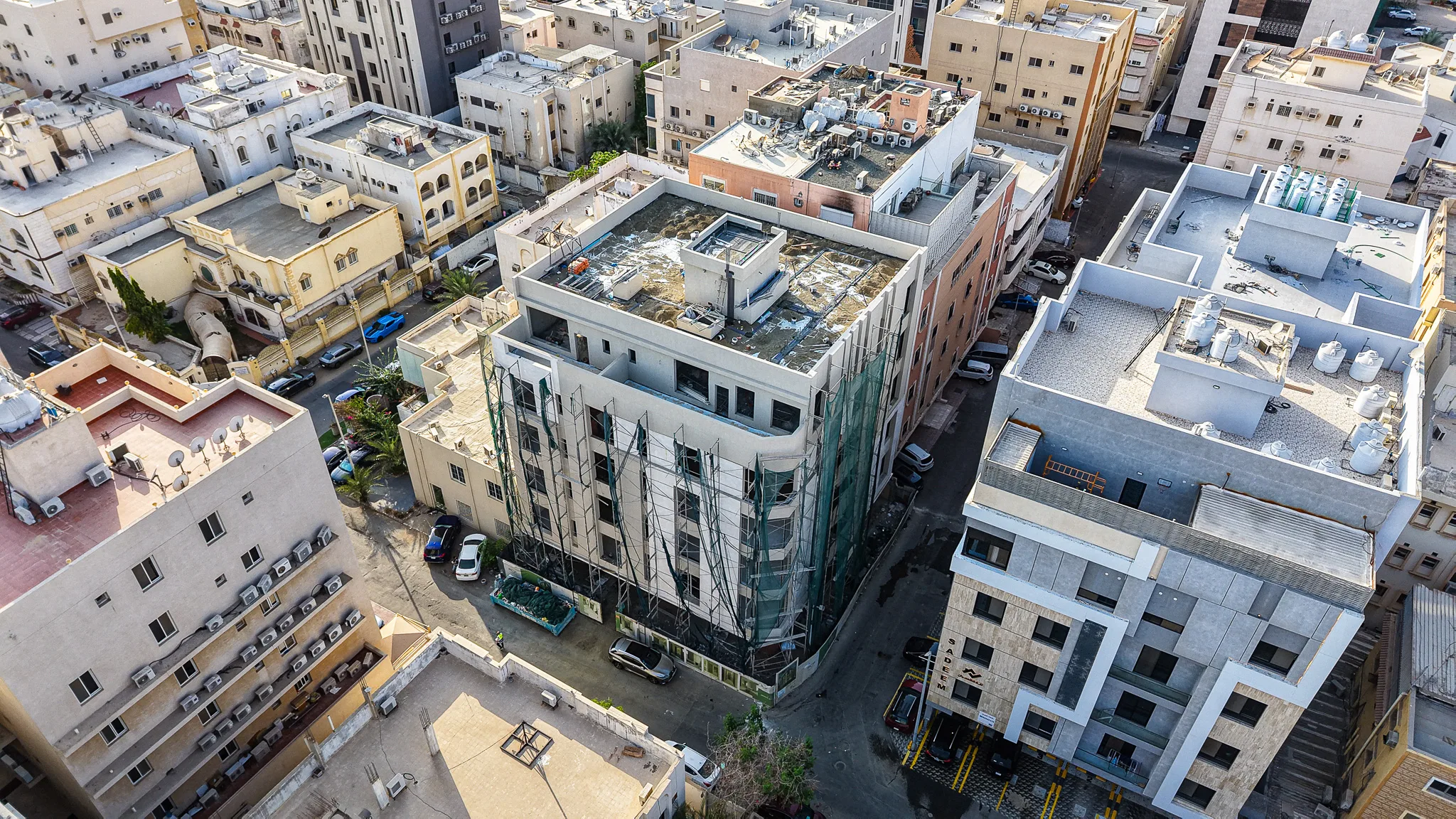

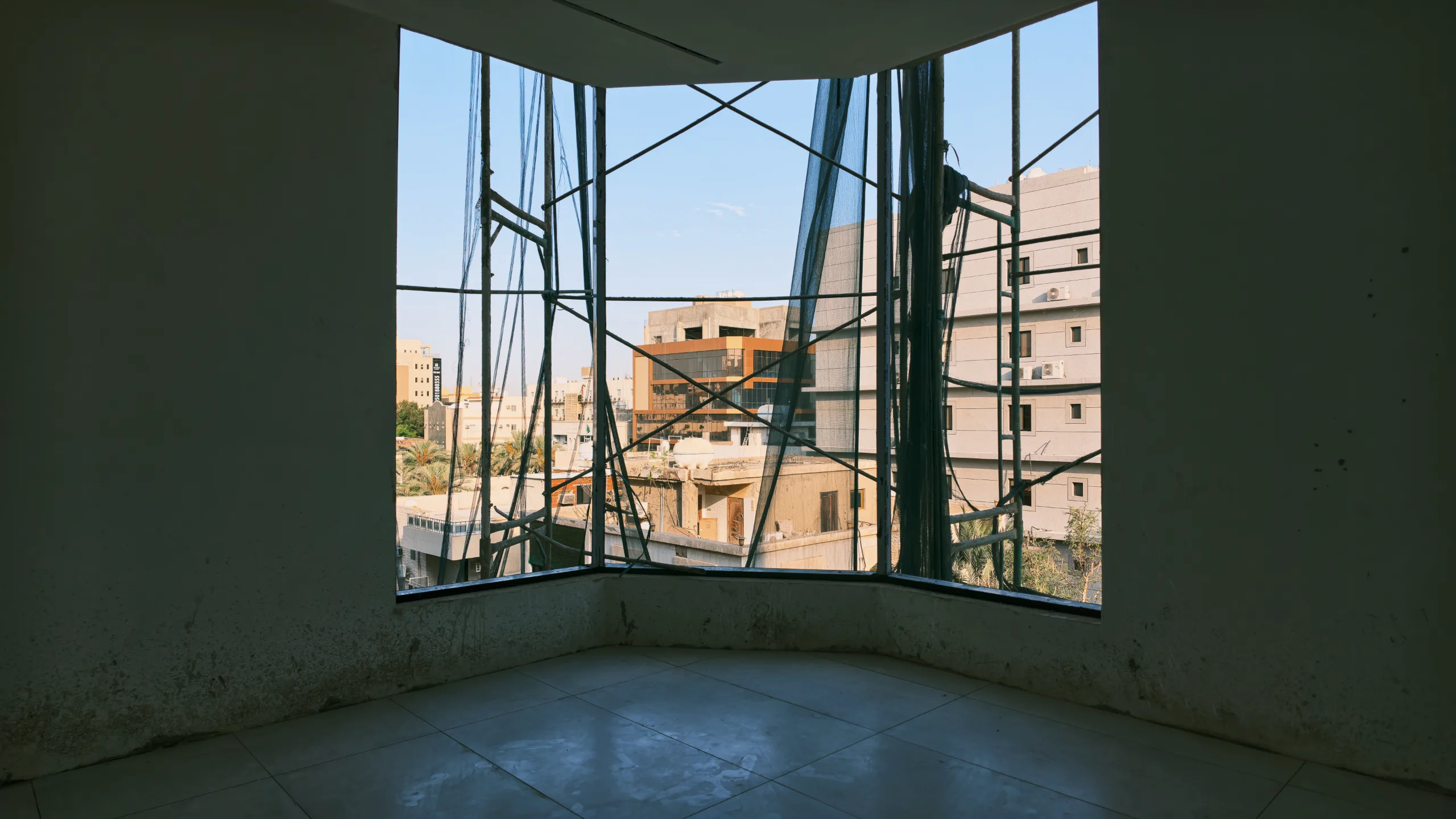

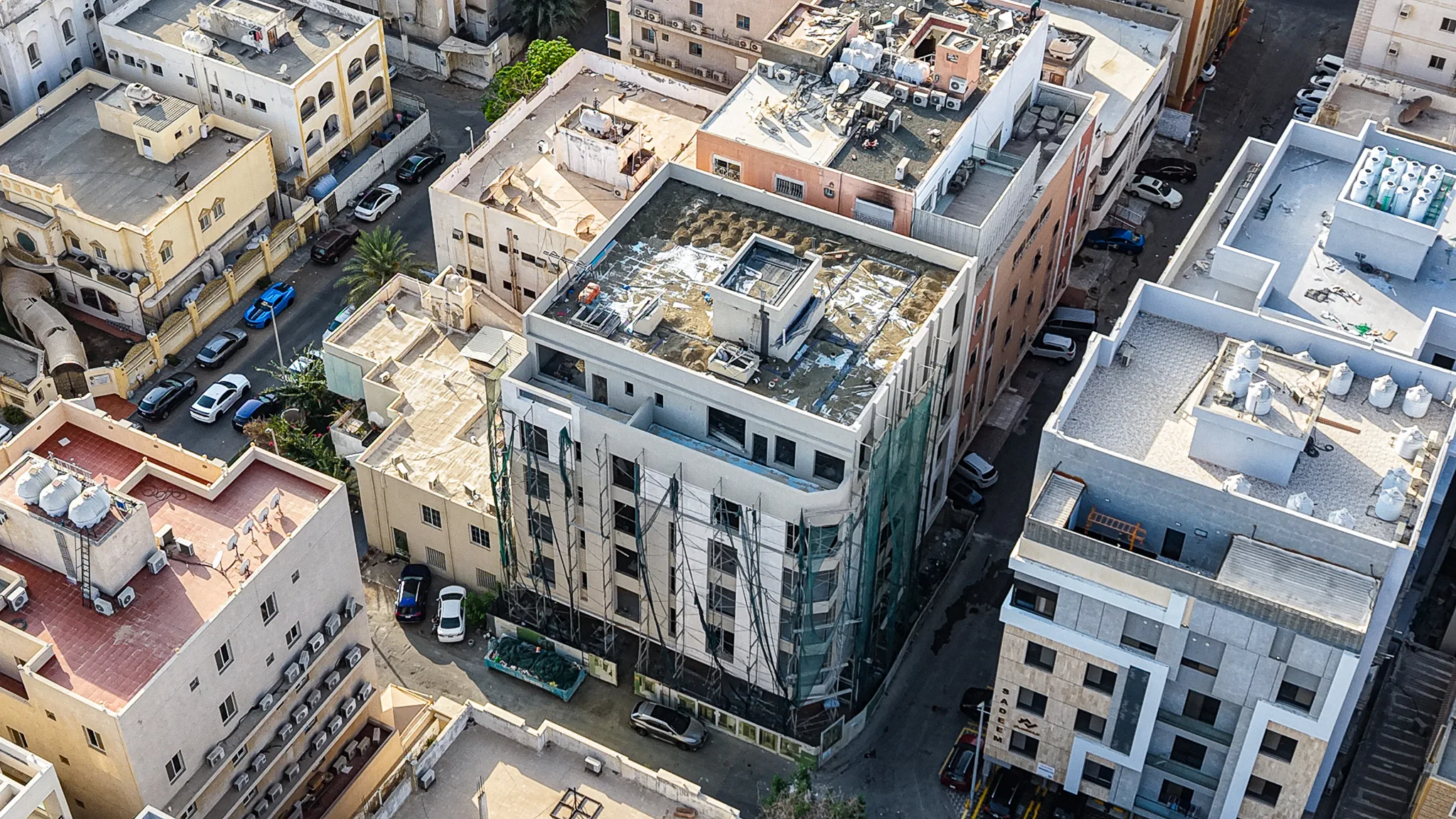

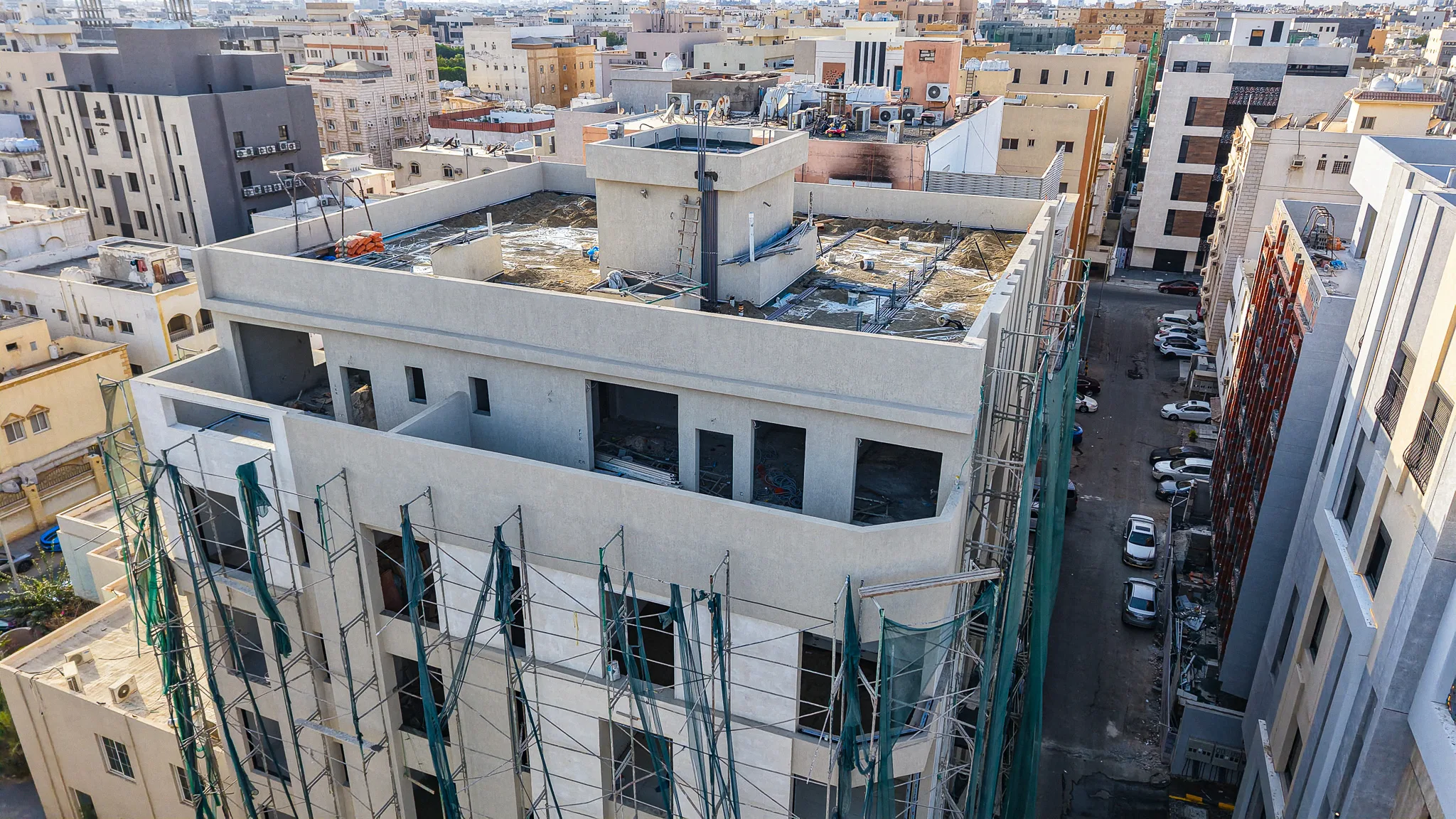

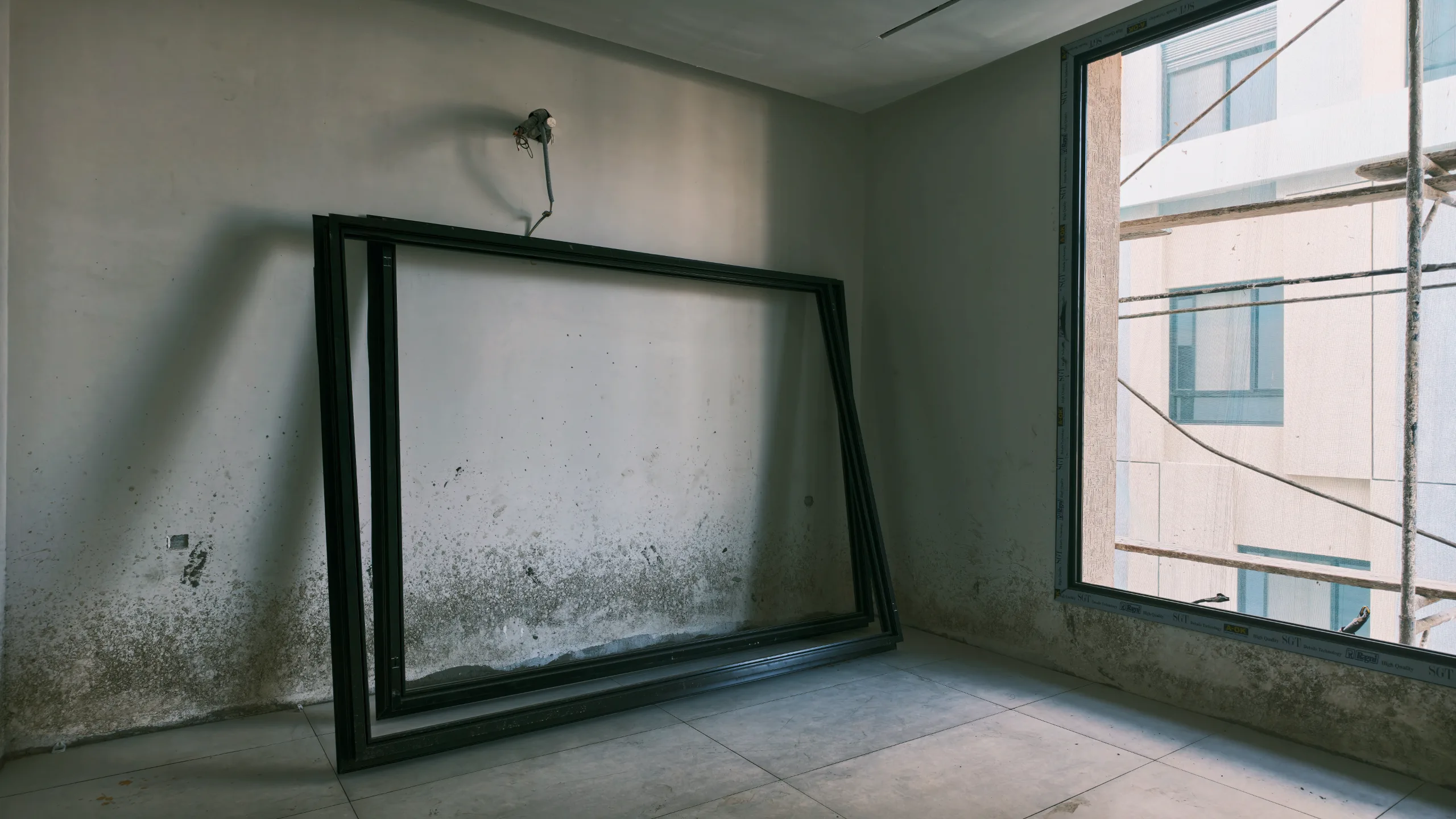

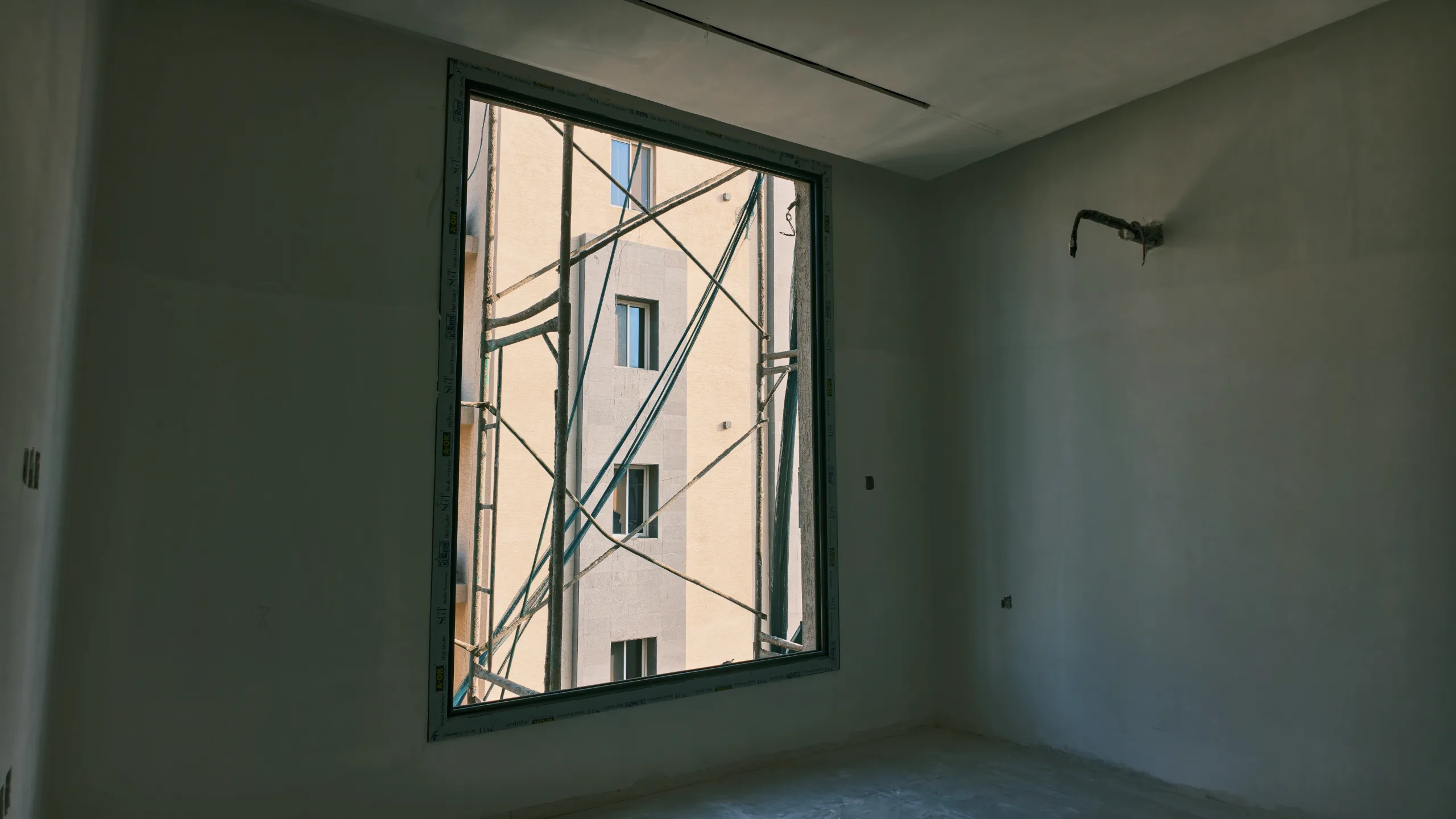

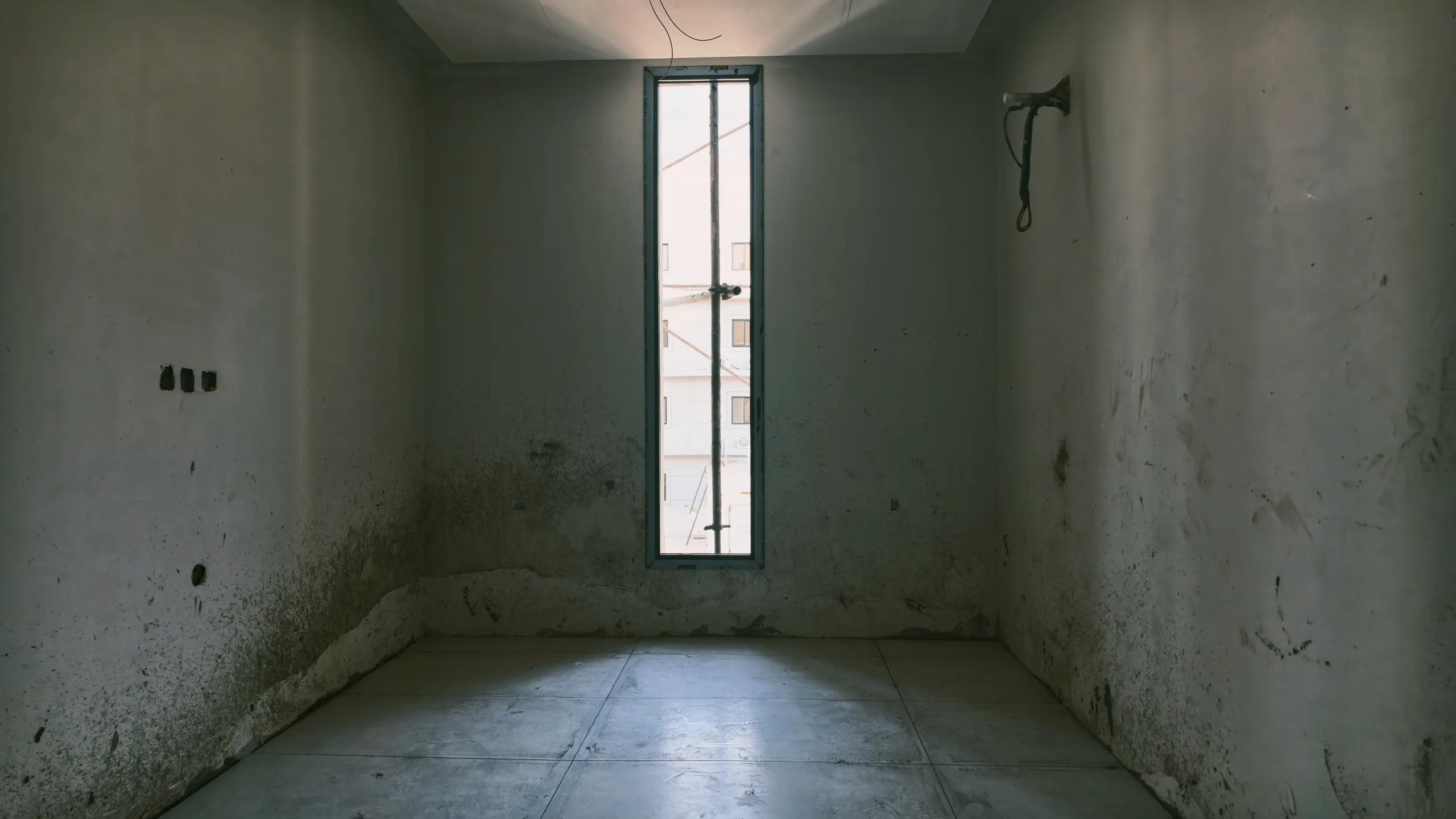

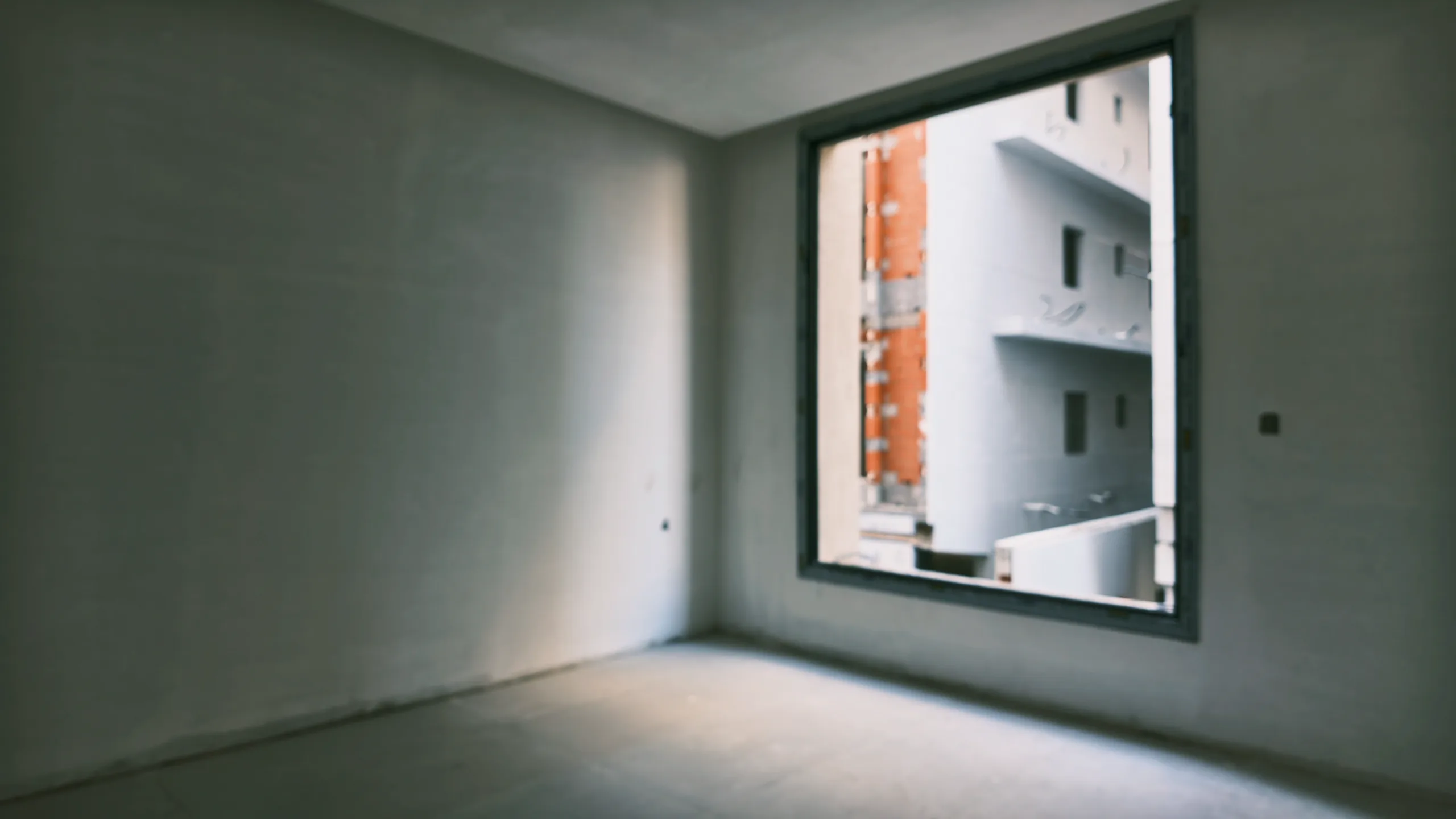

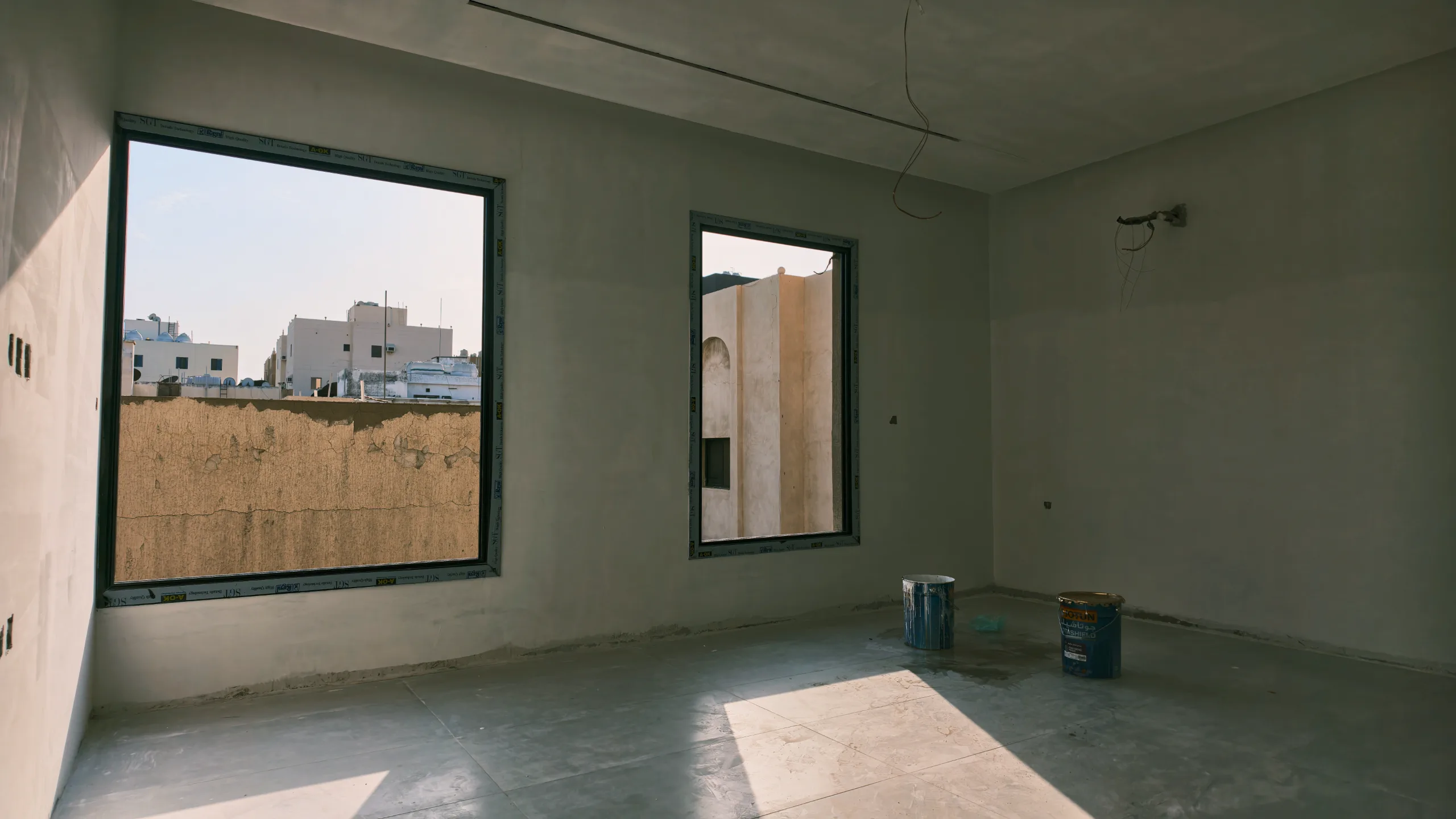

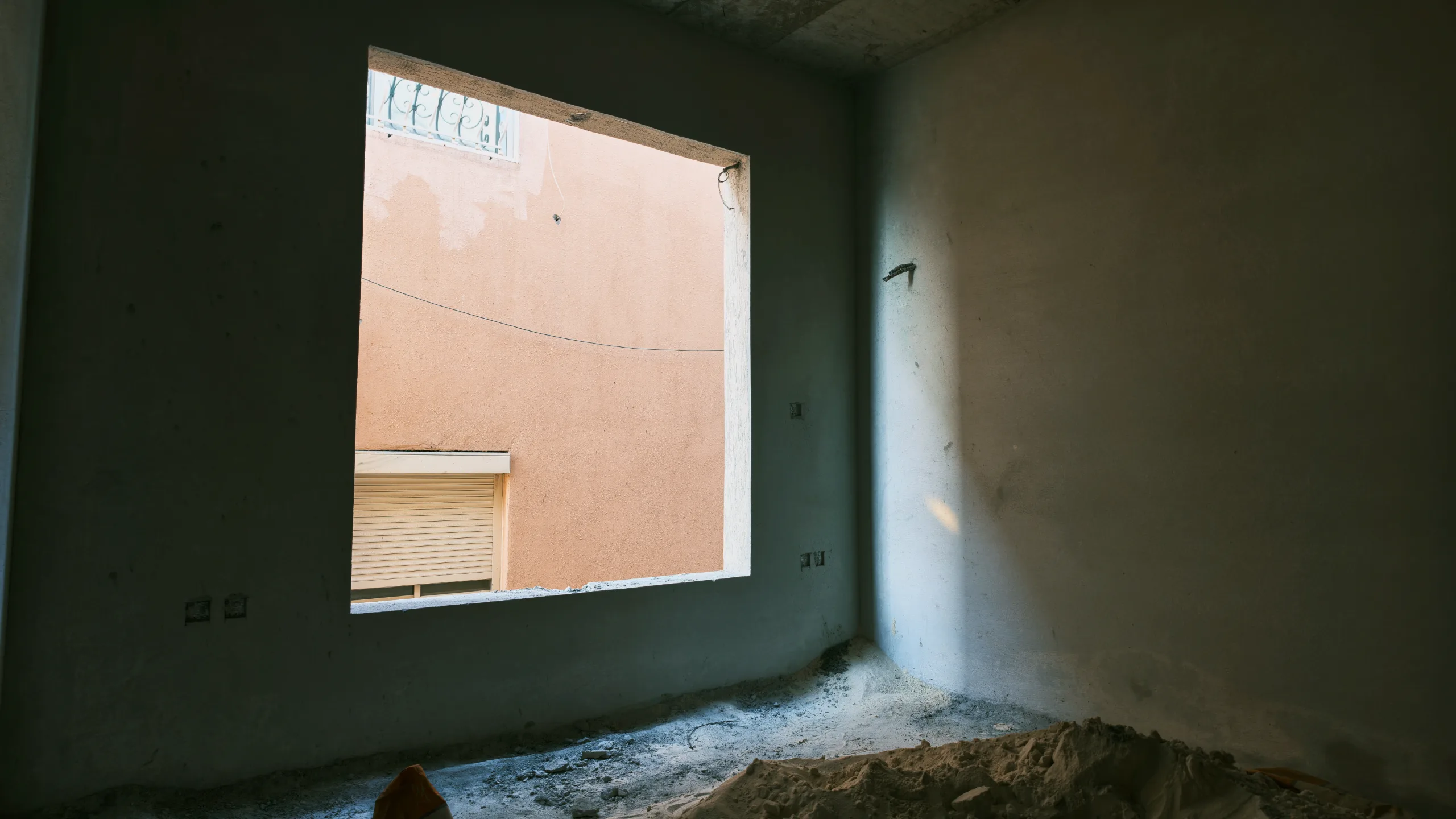

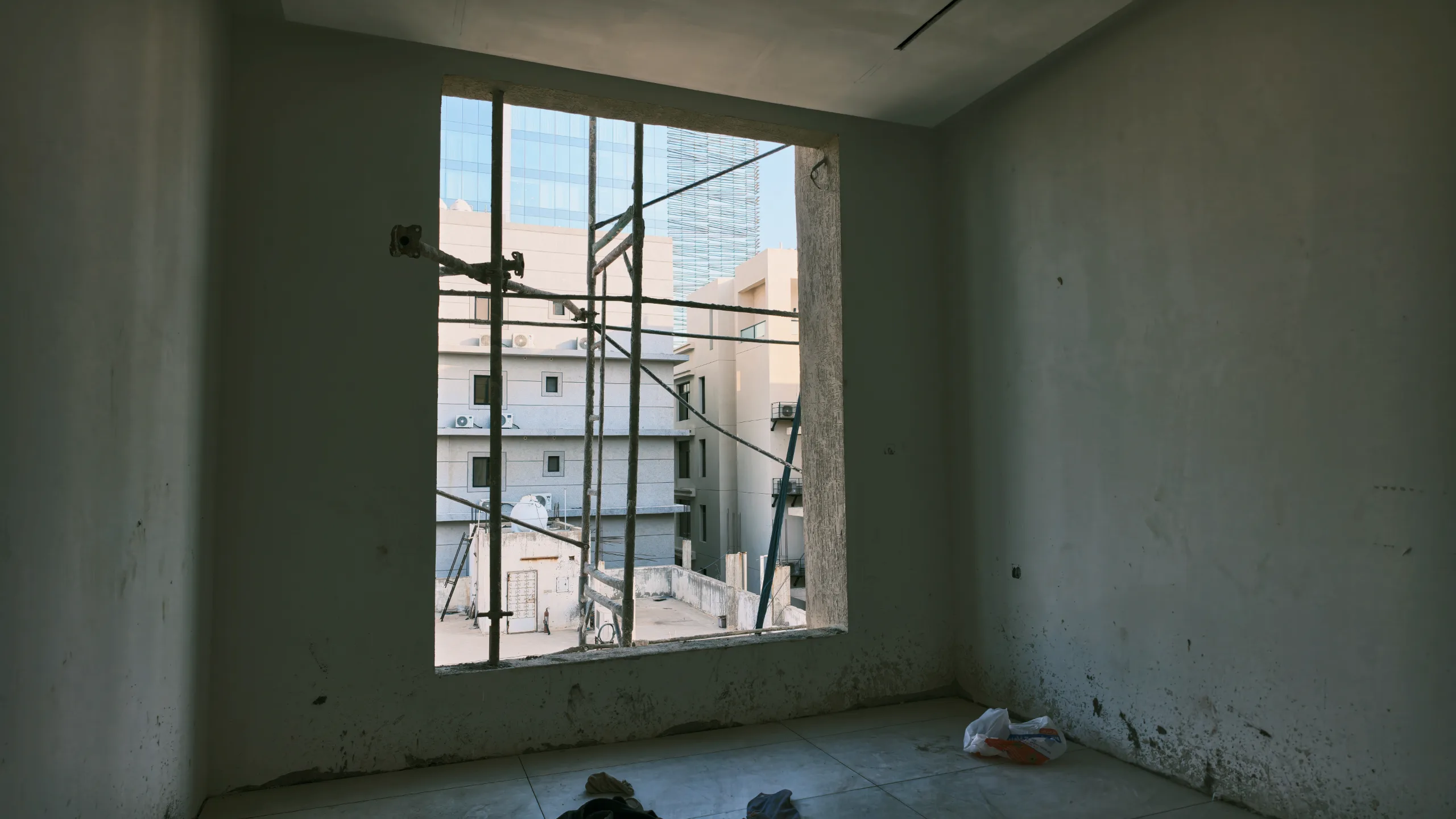

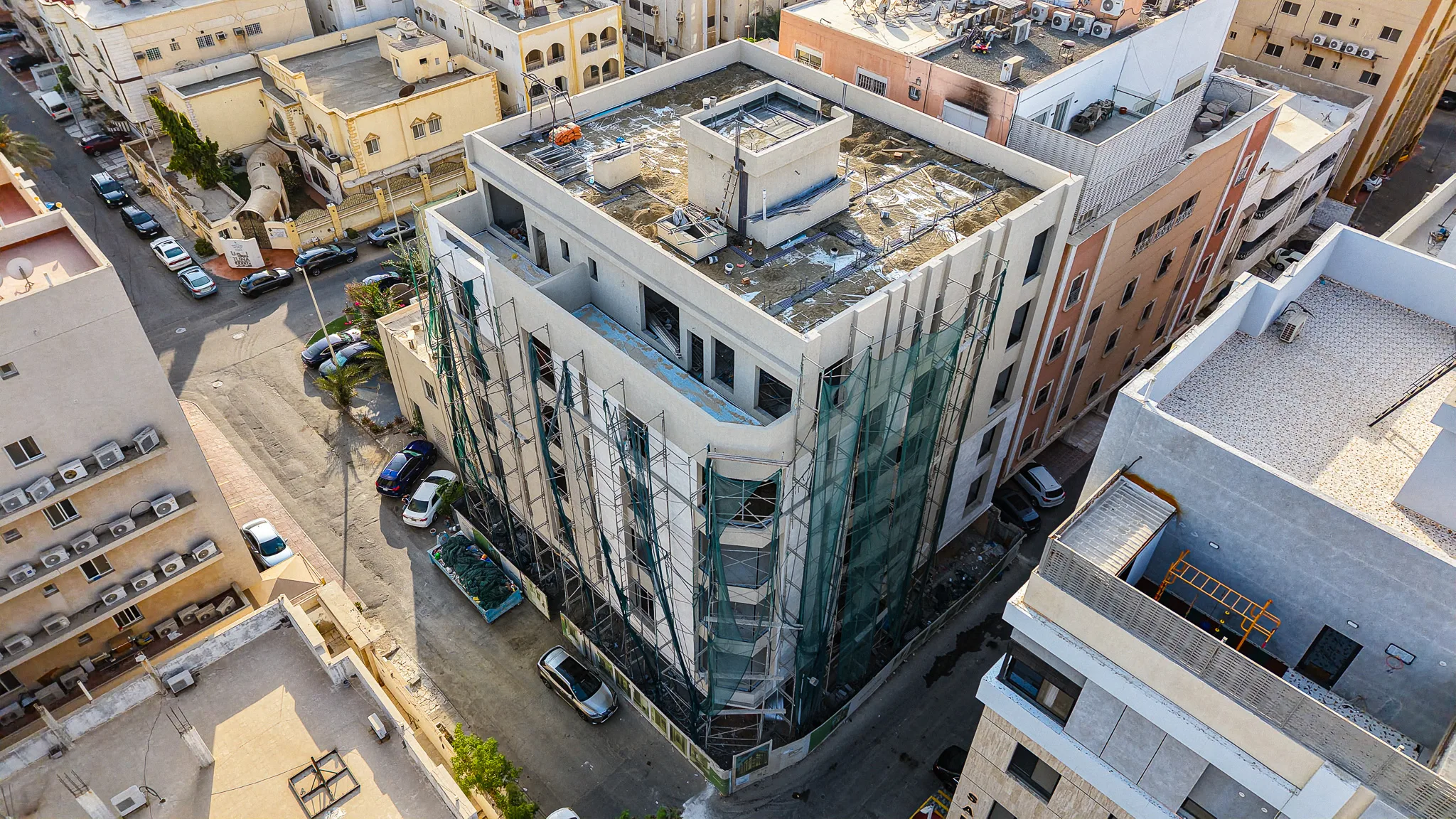

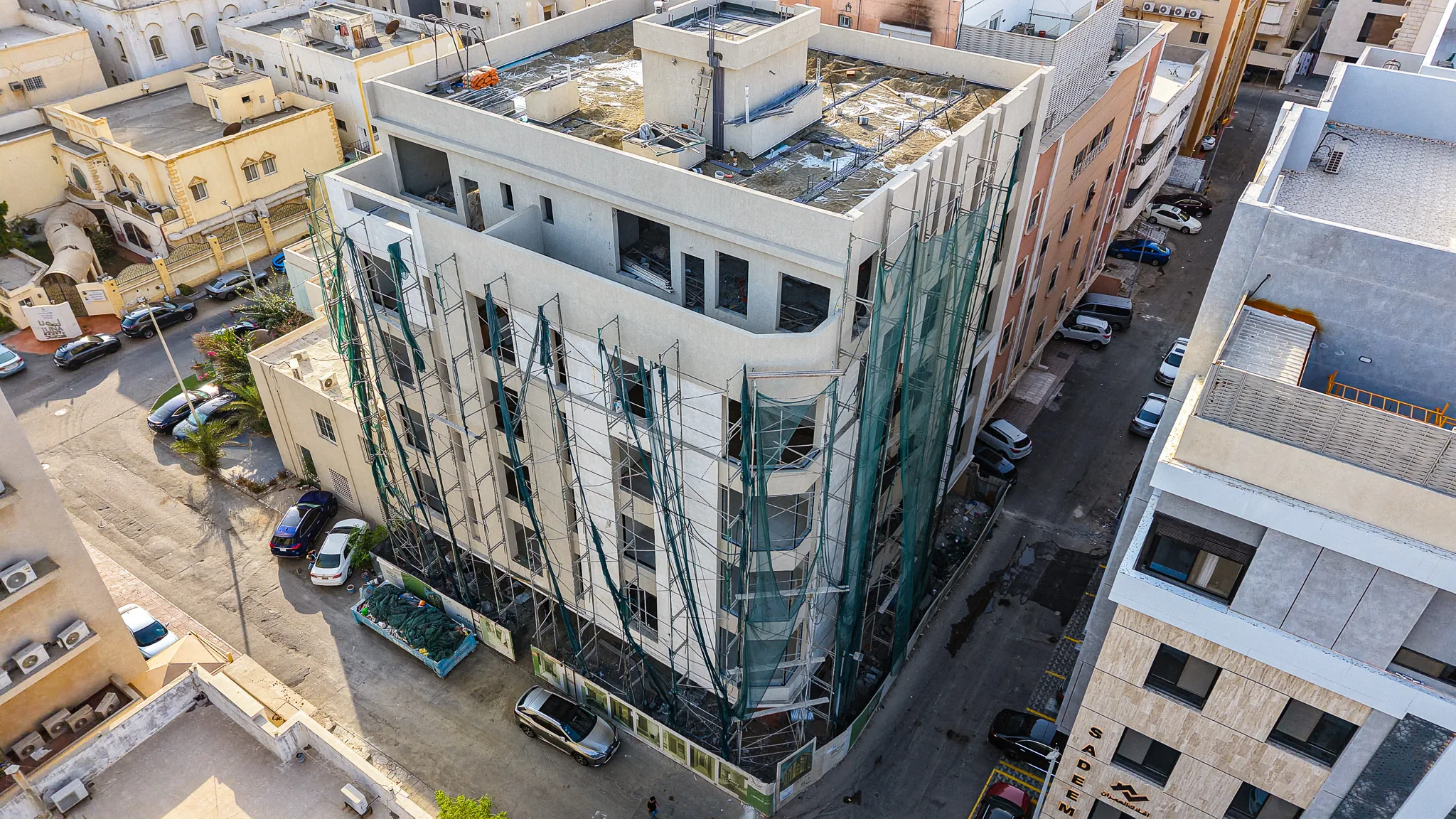

اكتمال أعمال اللياسة الخارجية لمعظم الواجهات مع استمرار وجود السقالات وشبكات الحماية، وبدء تركيب إطارات النوافذ الألمنيوم في بعض الأدوار.

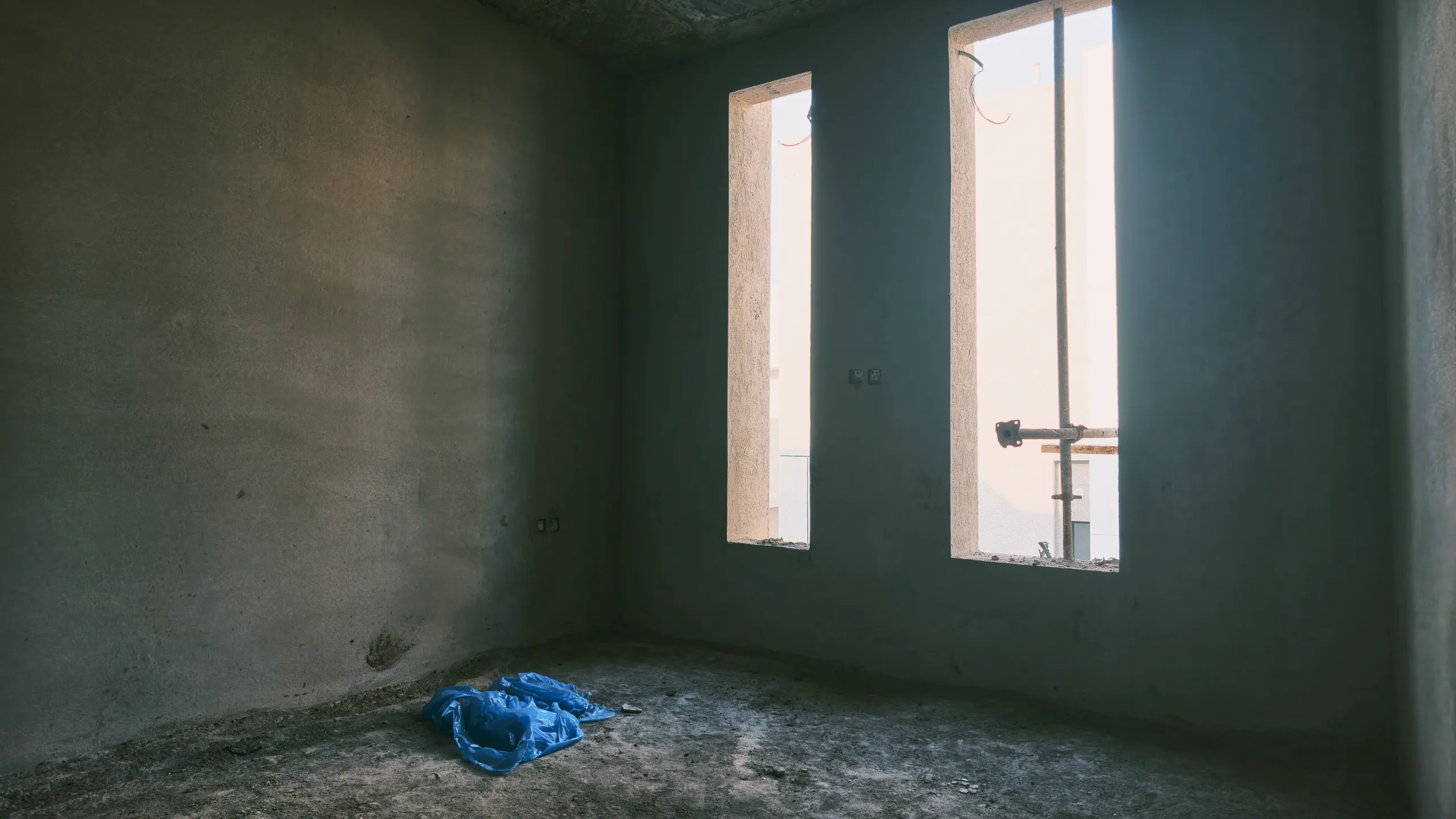

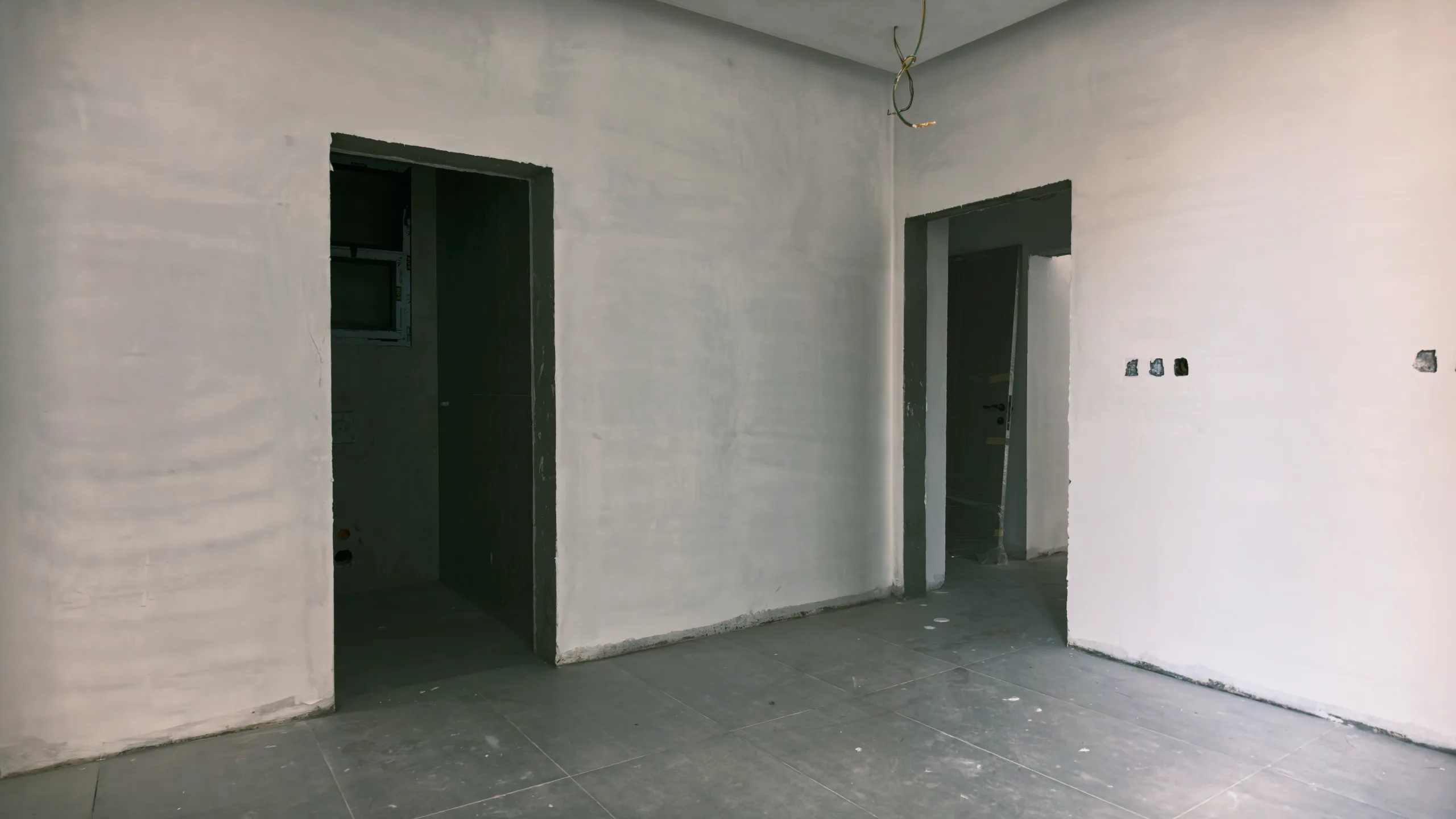

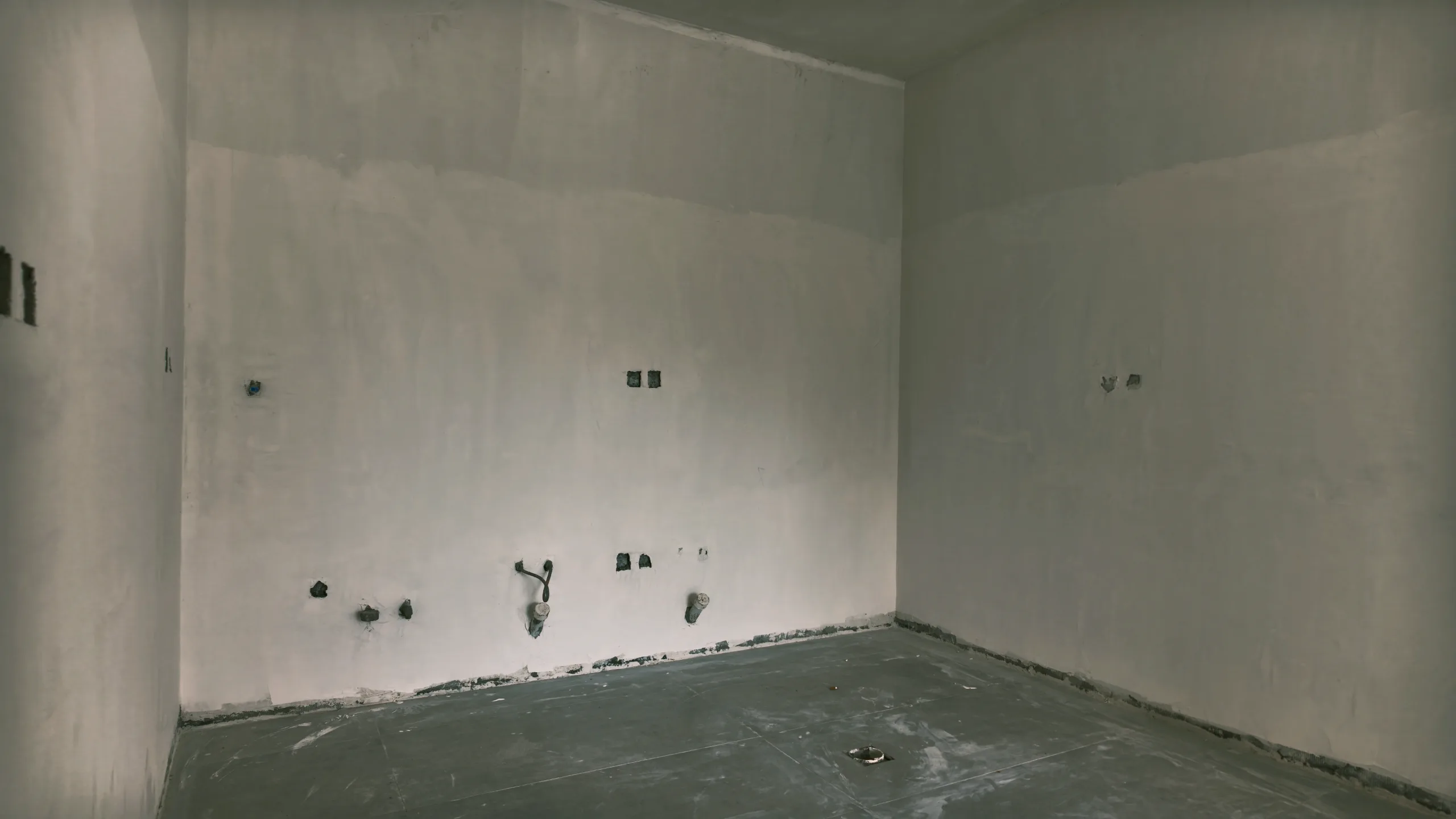

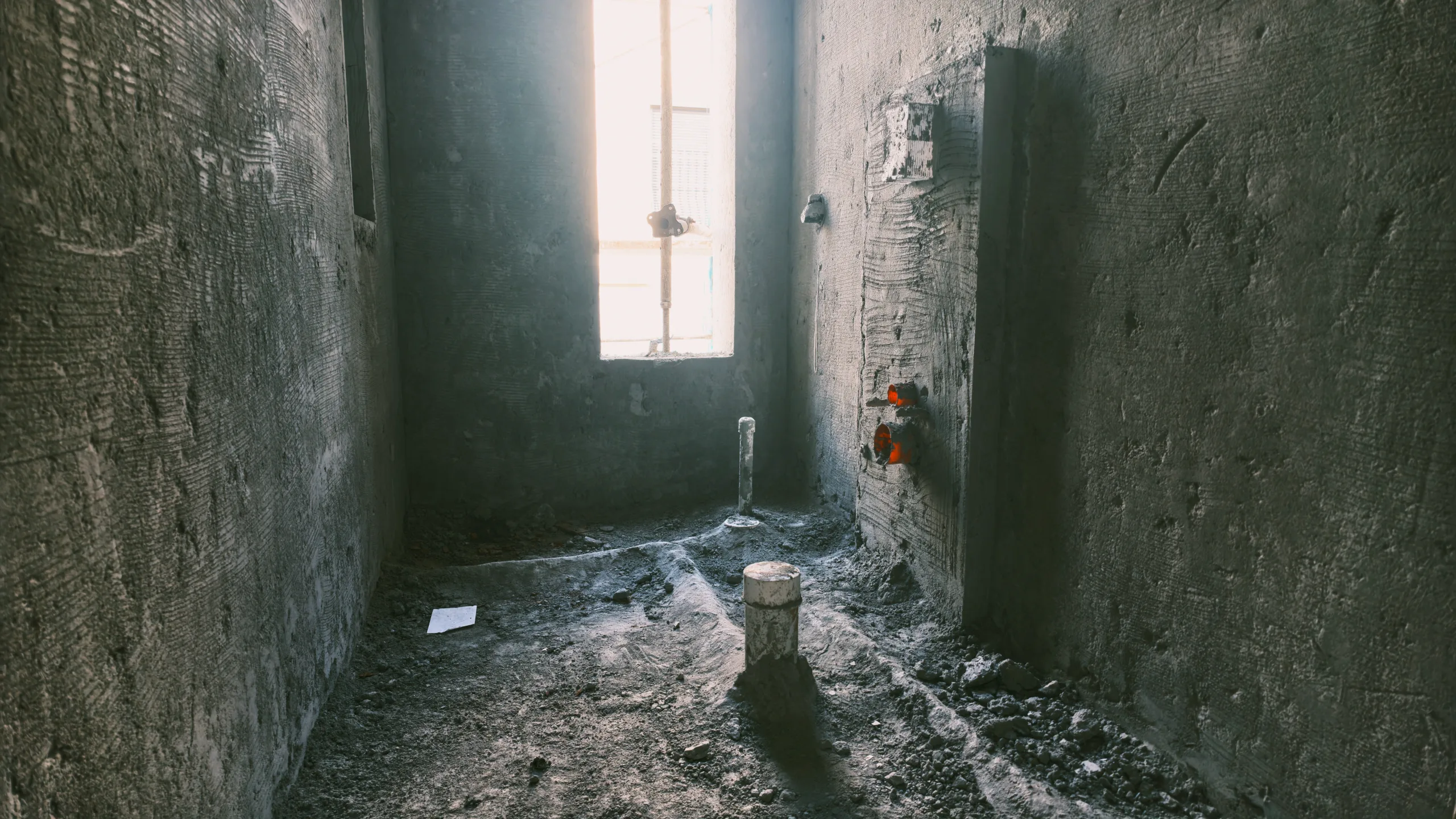

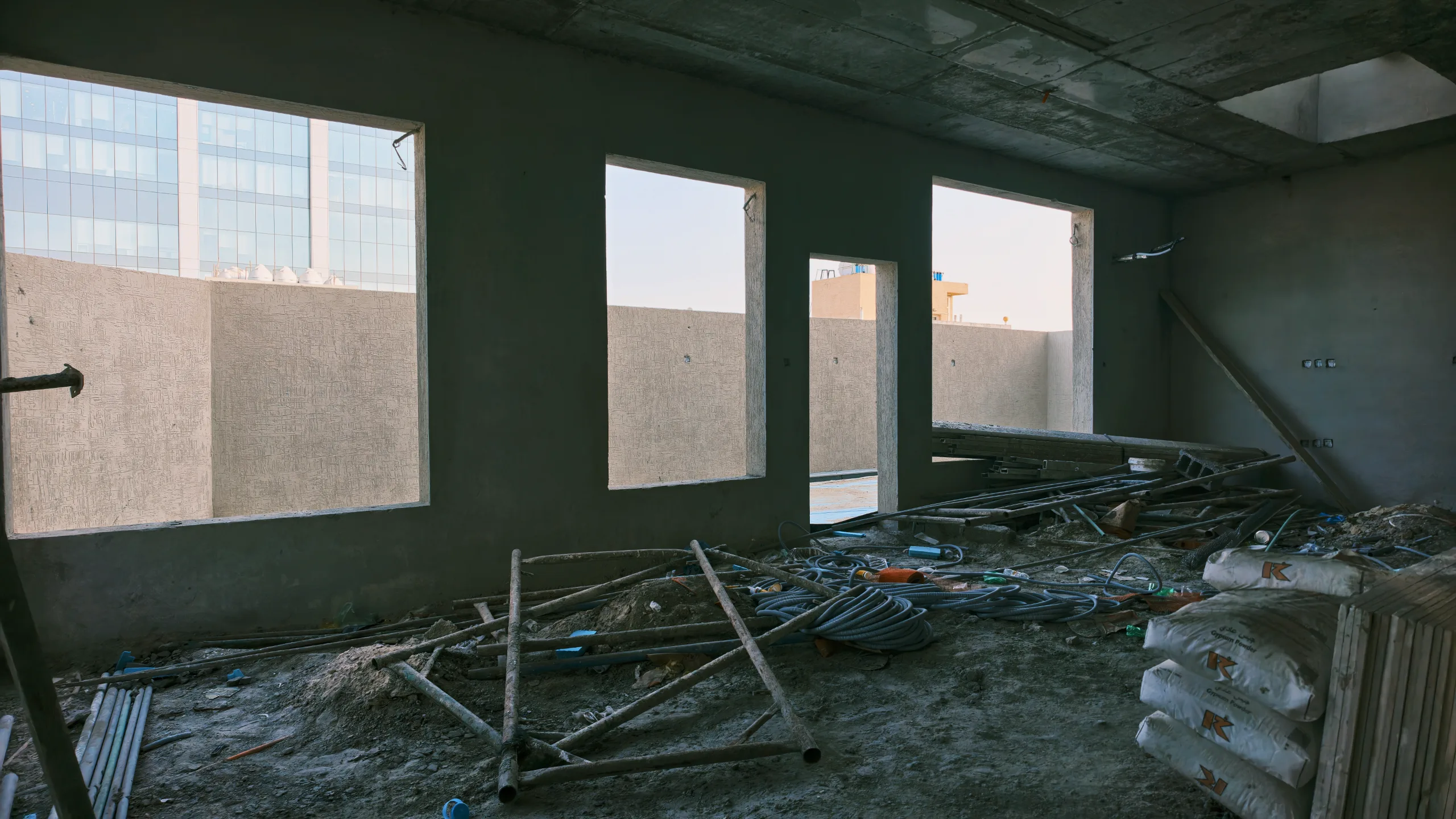

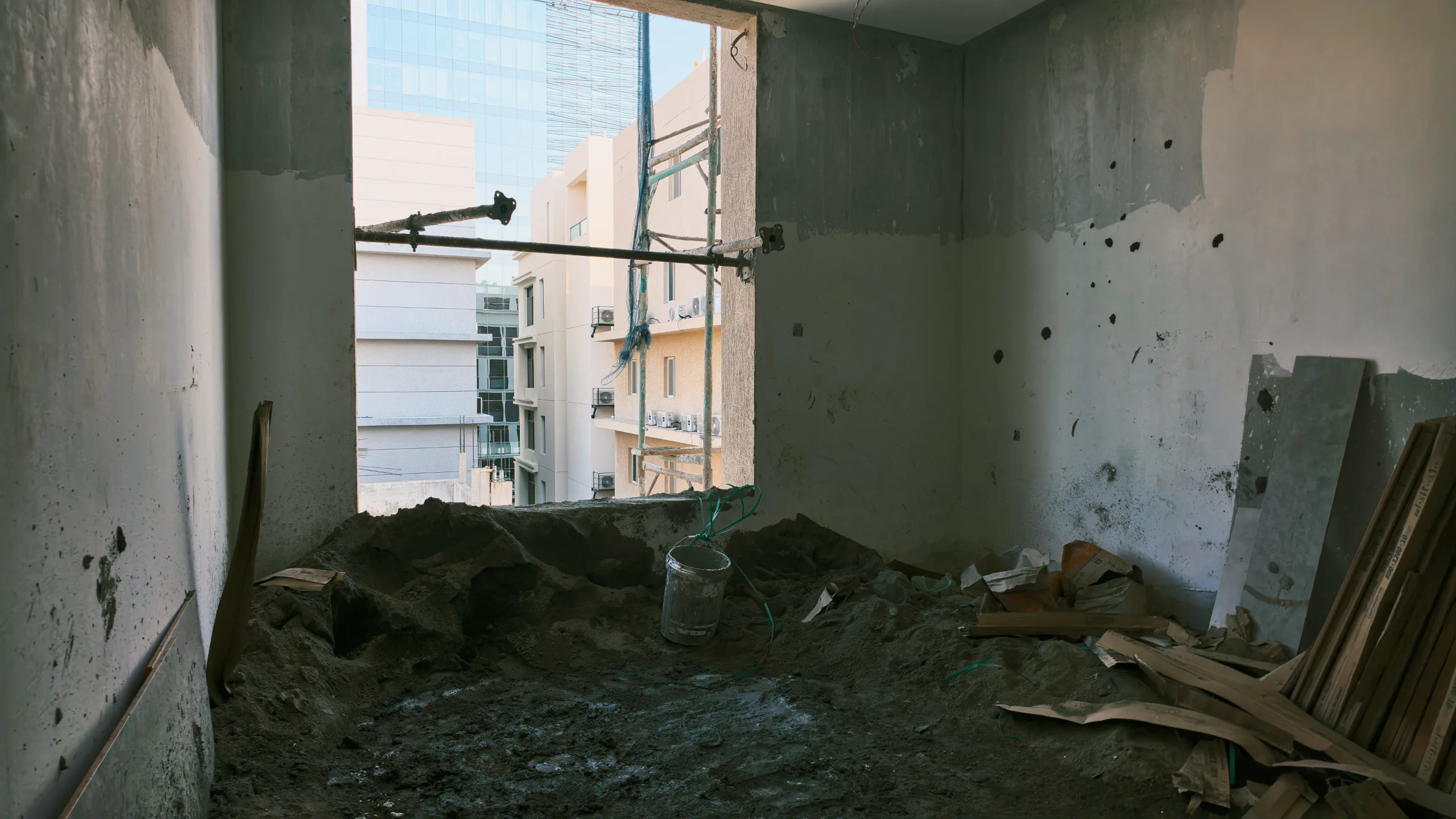

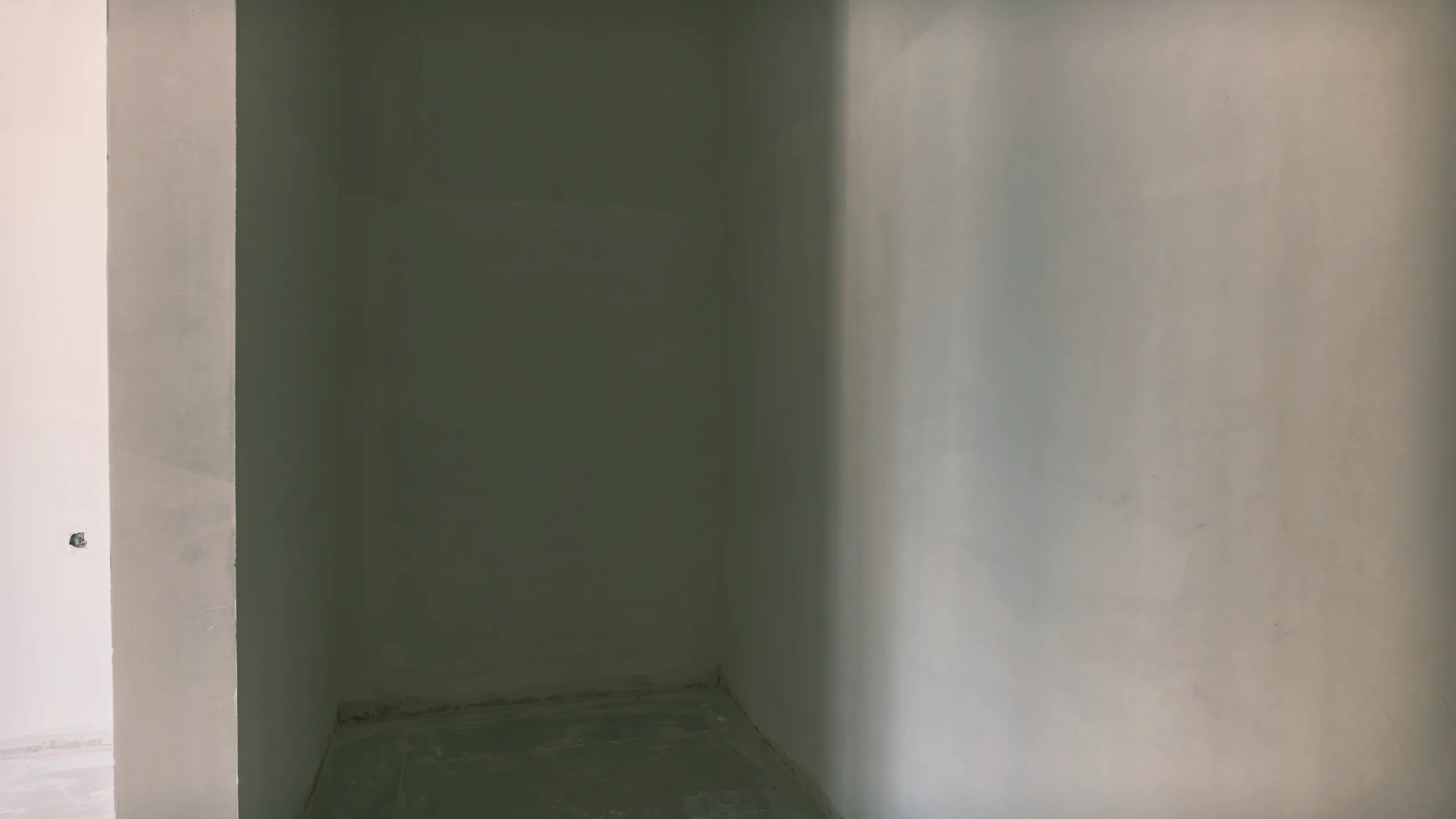

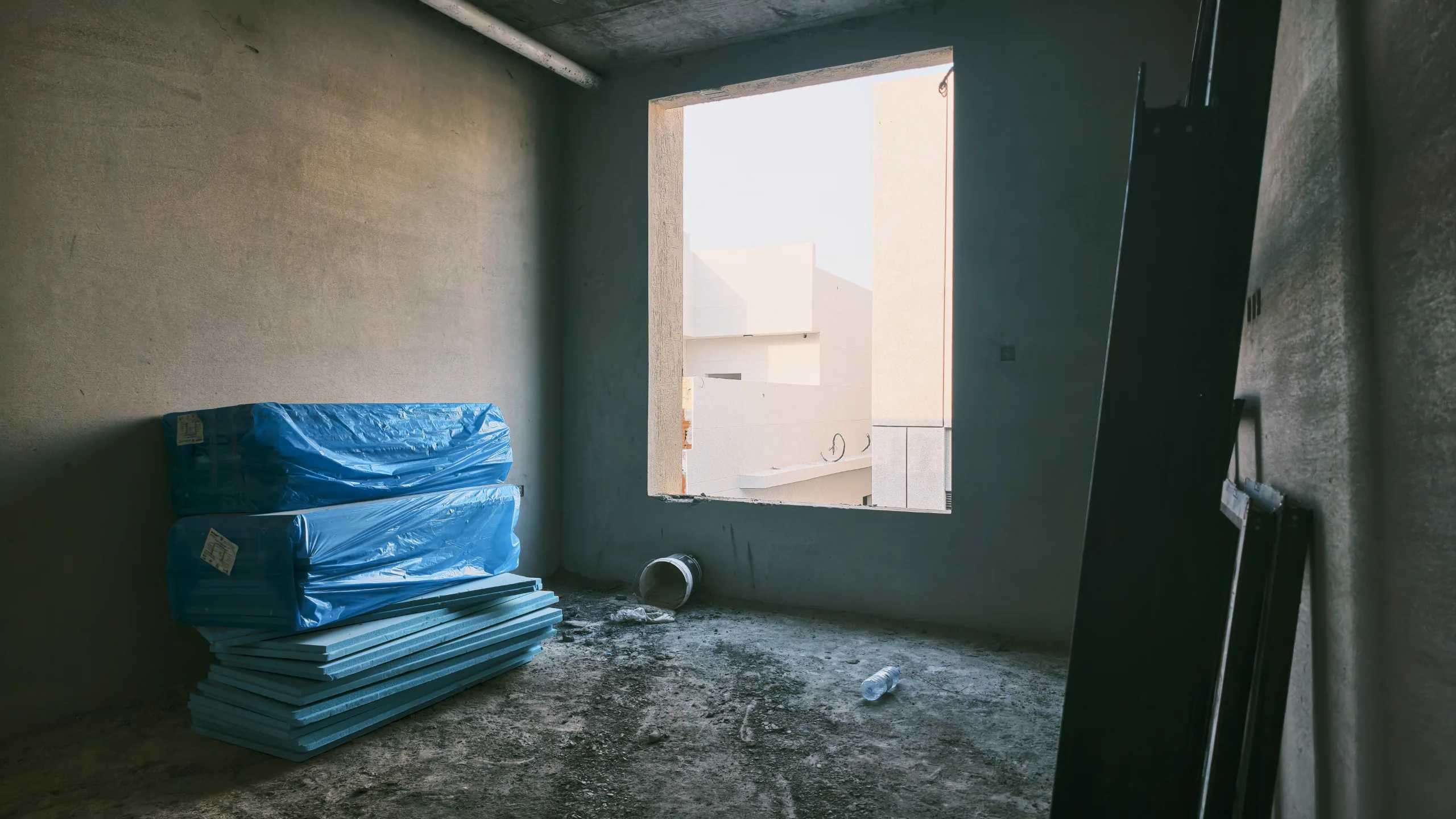

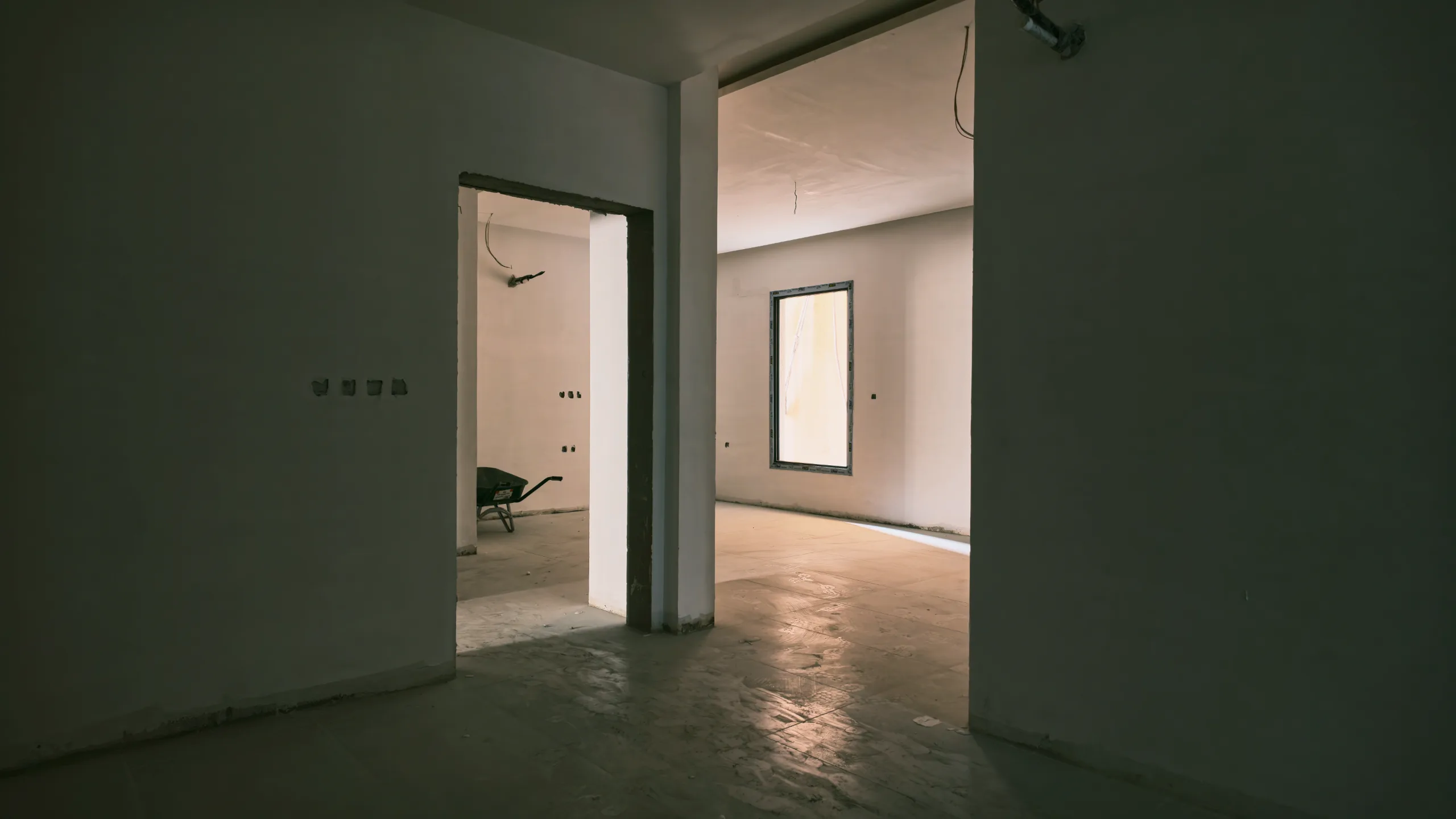

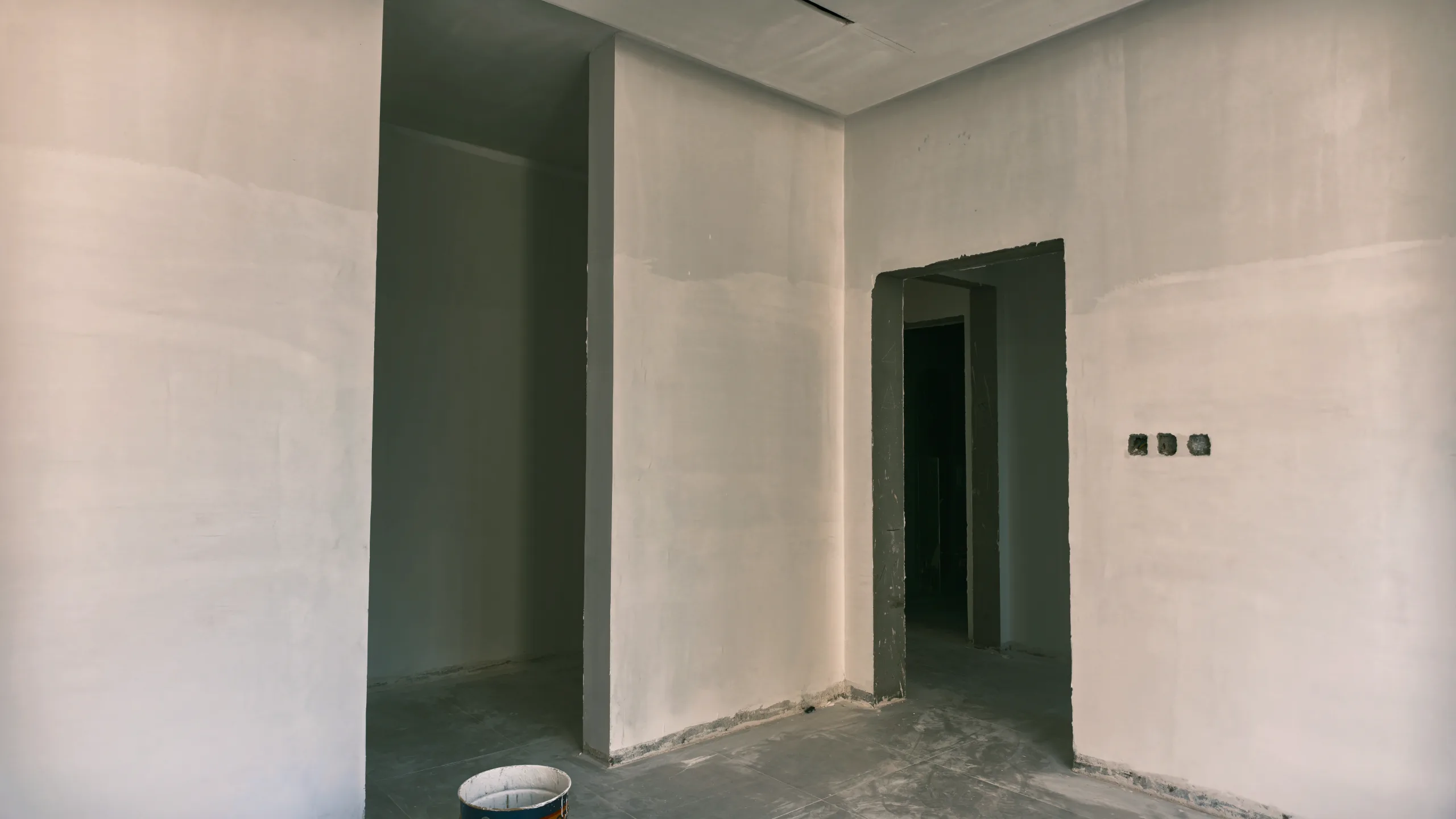

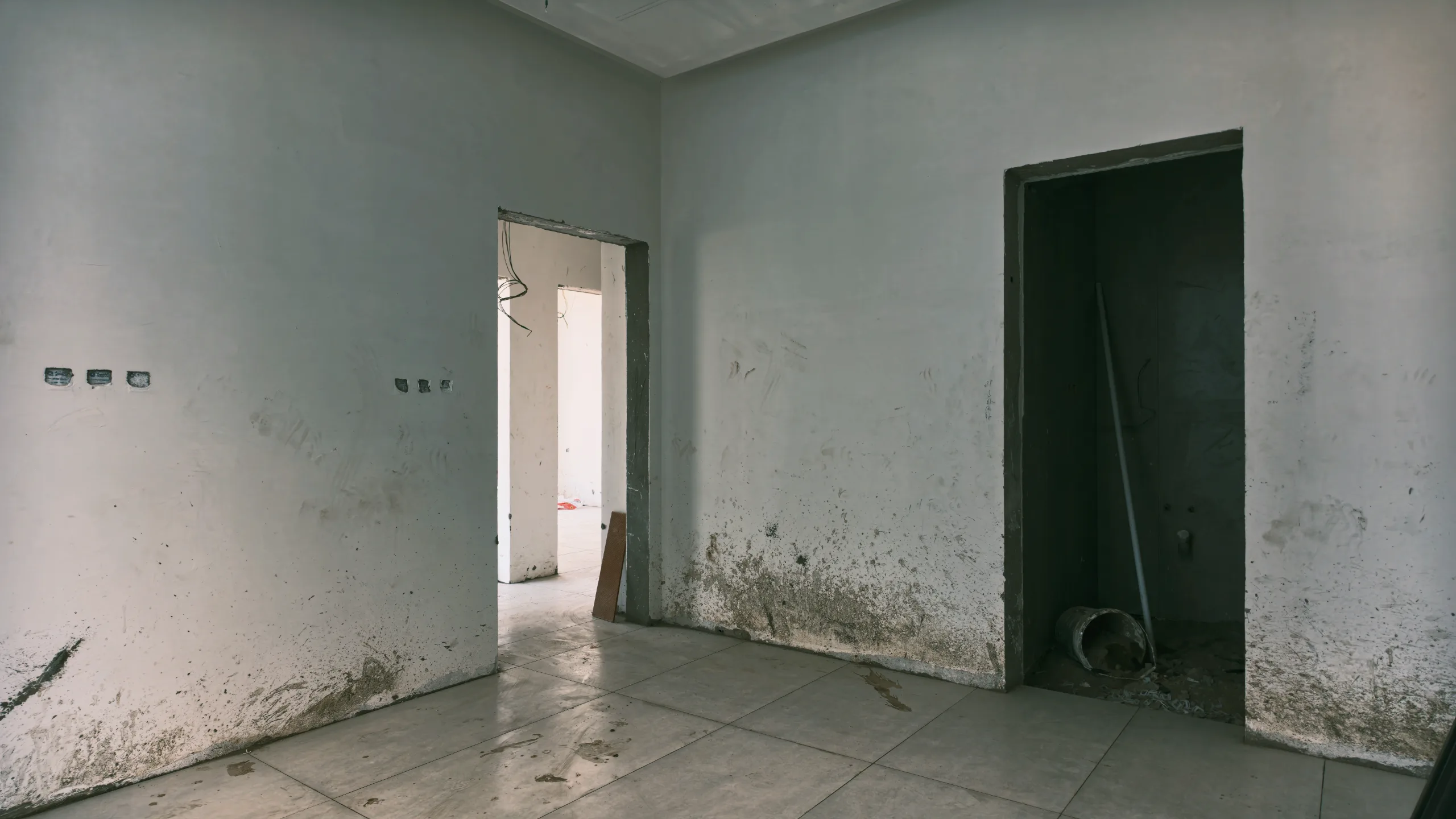

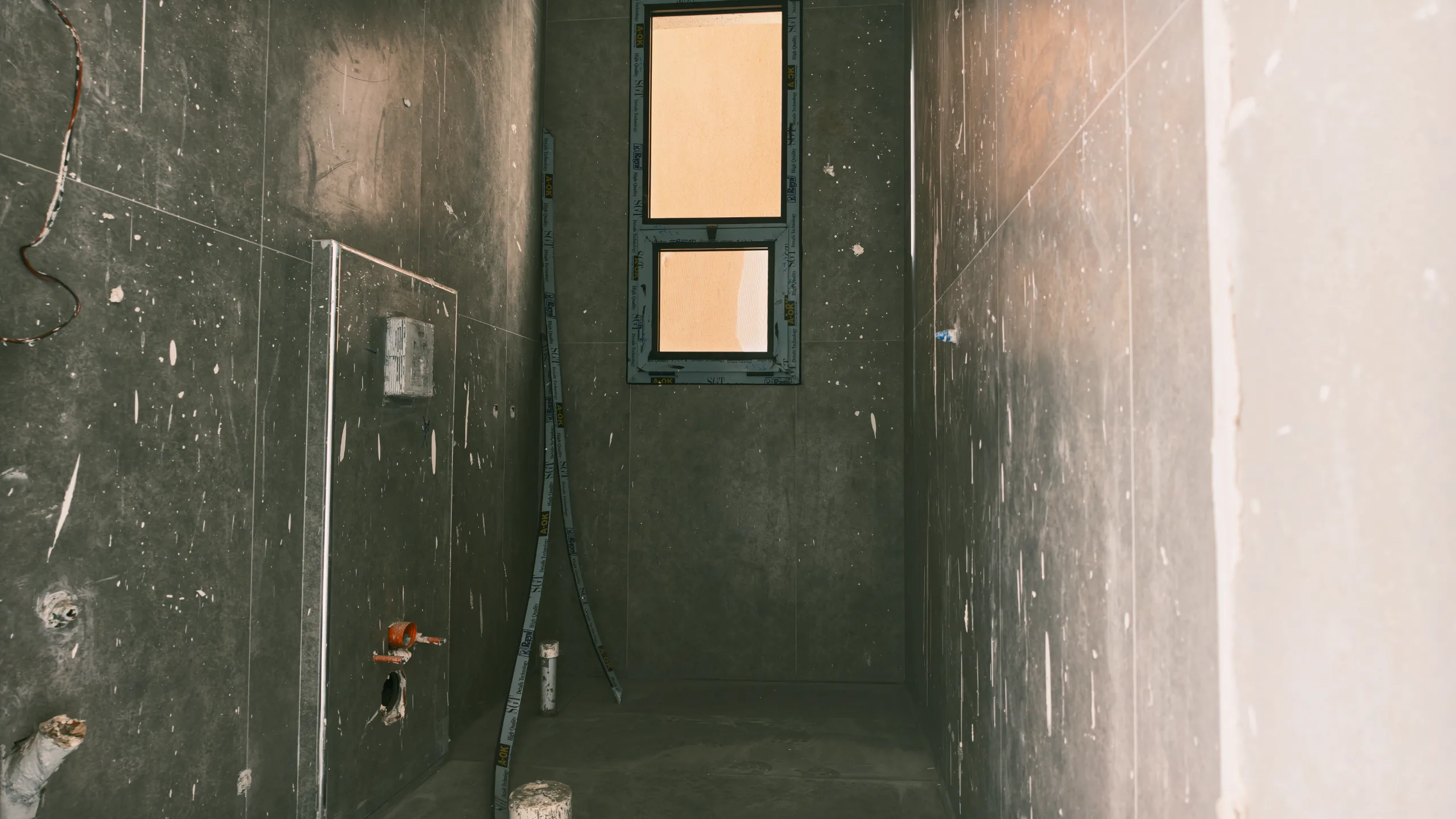

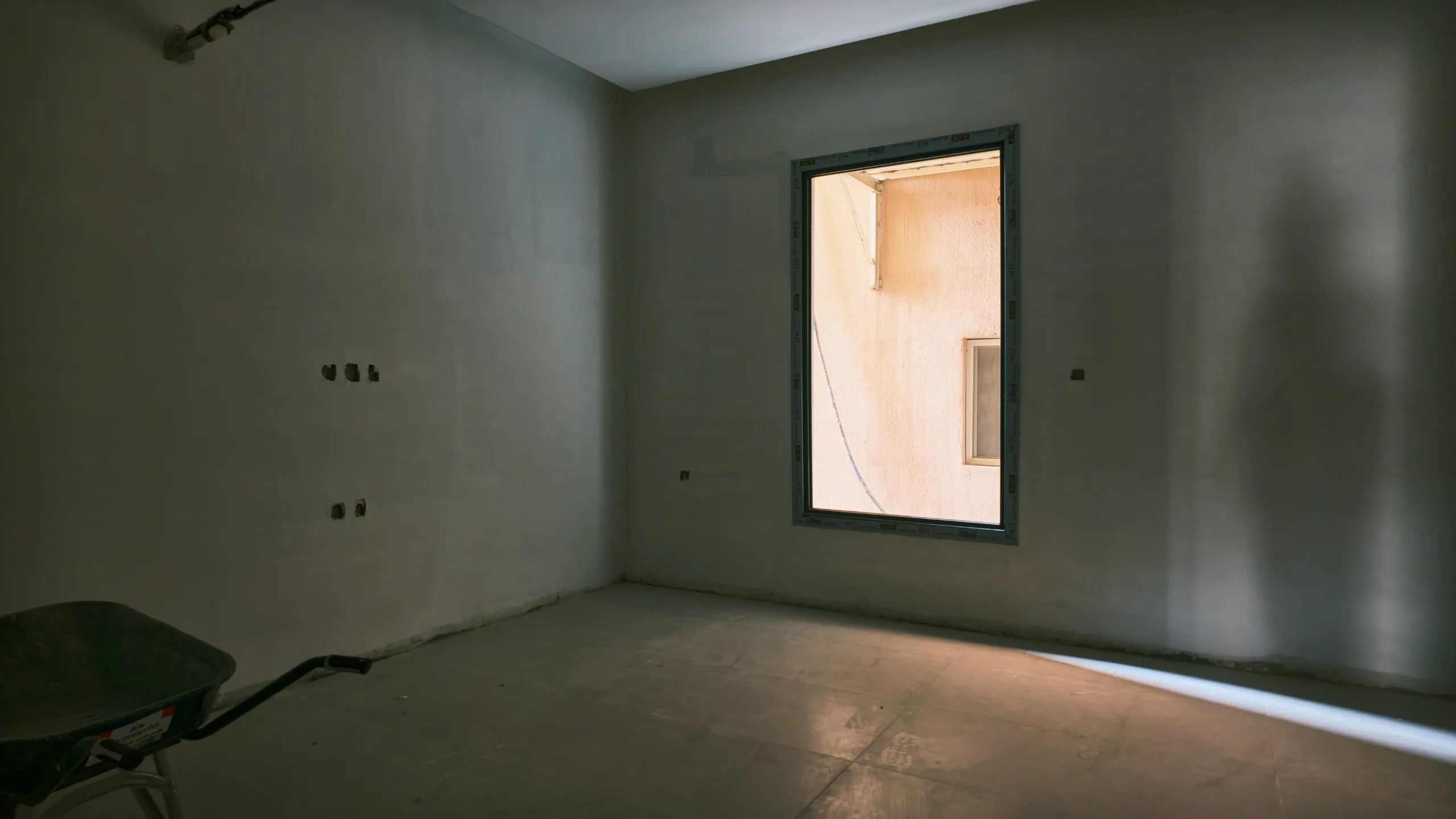

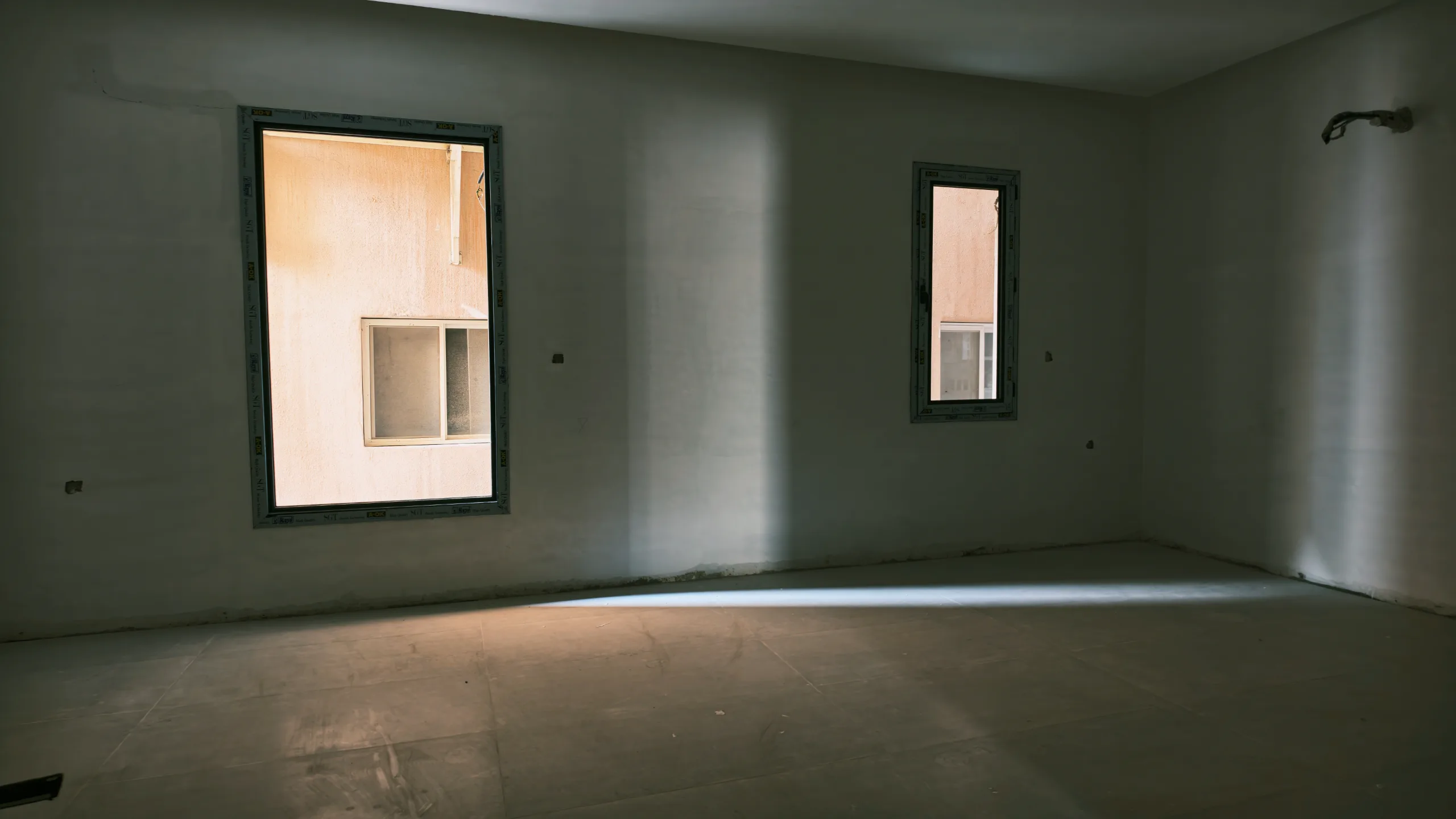

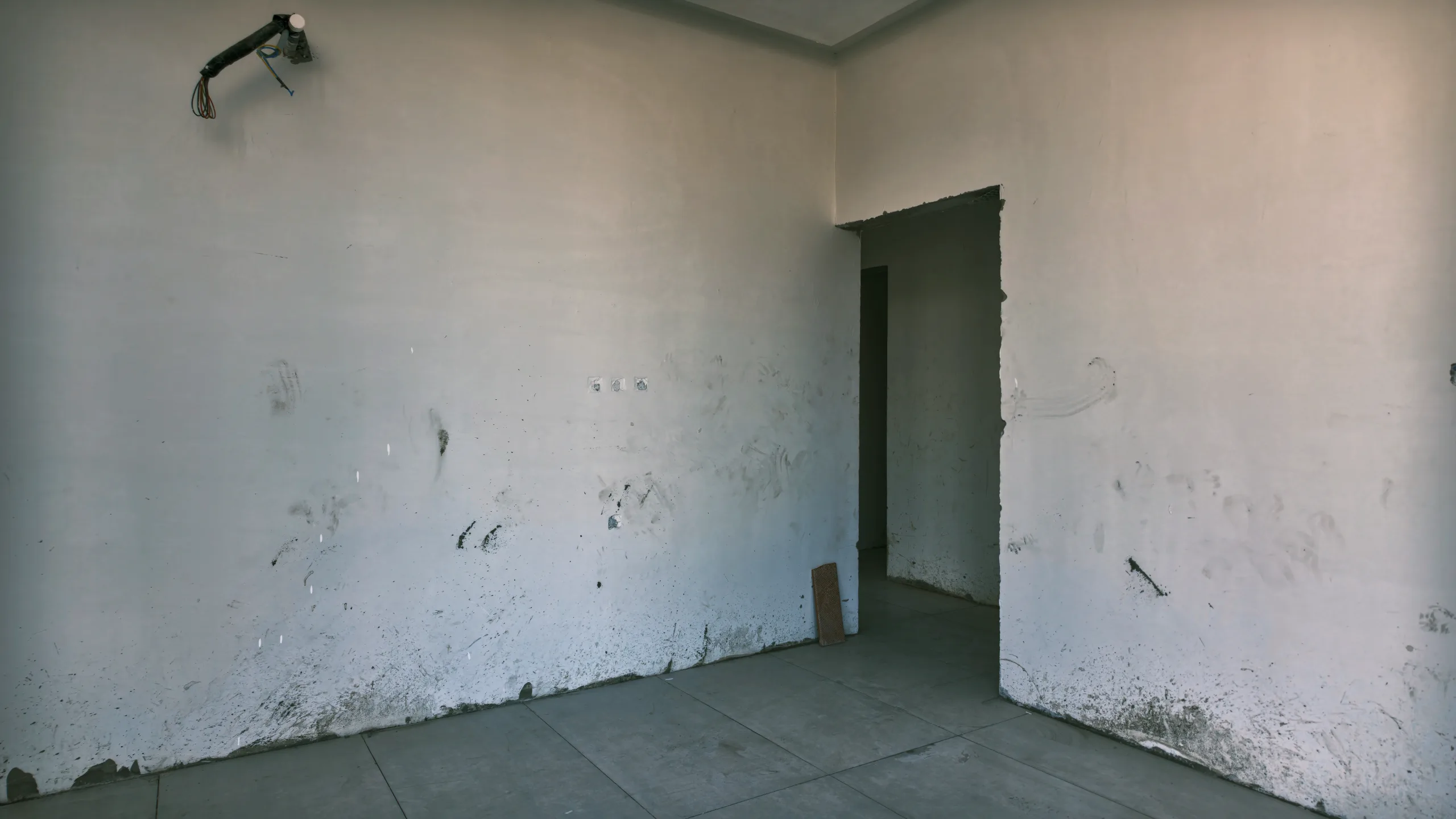

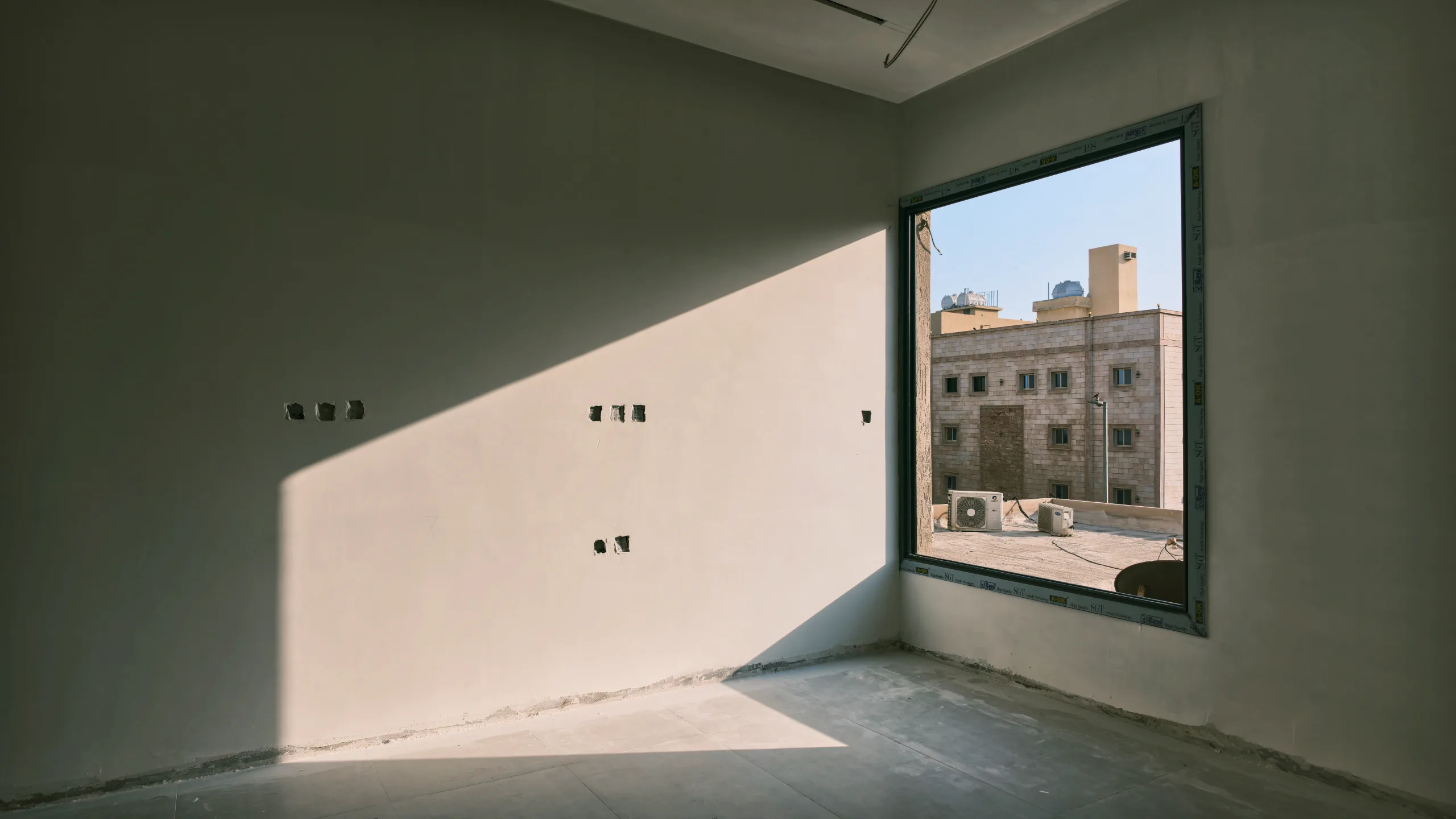

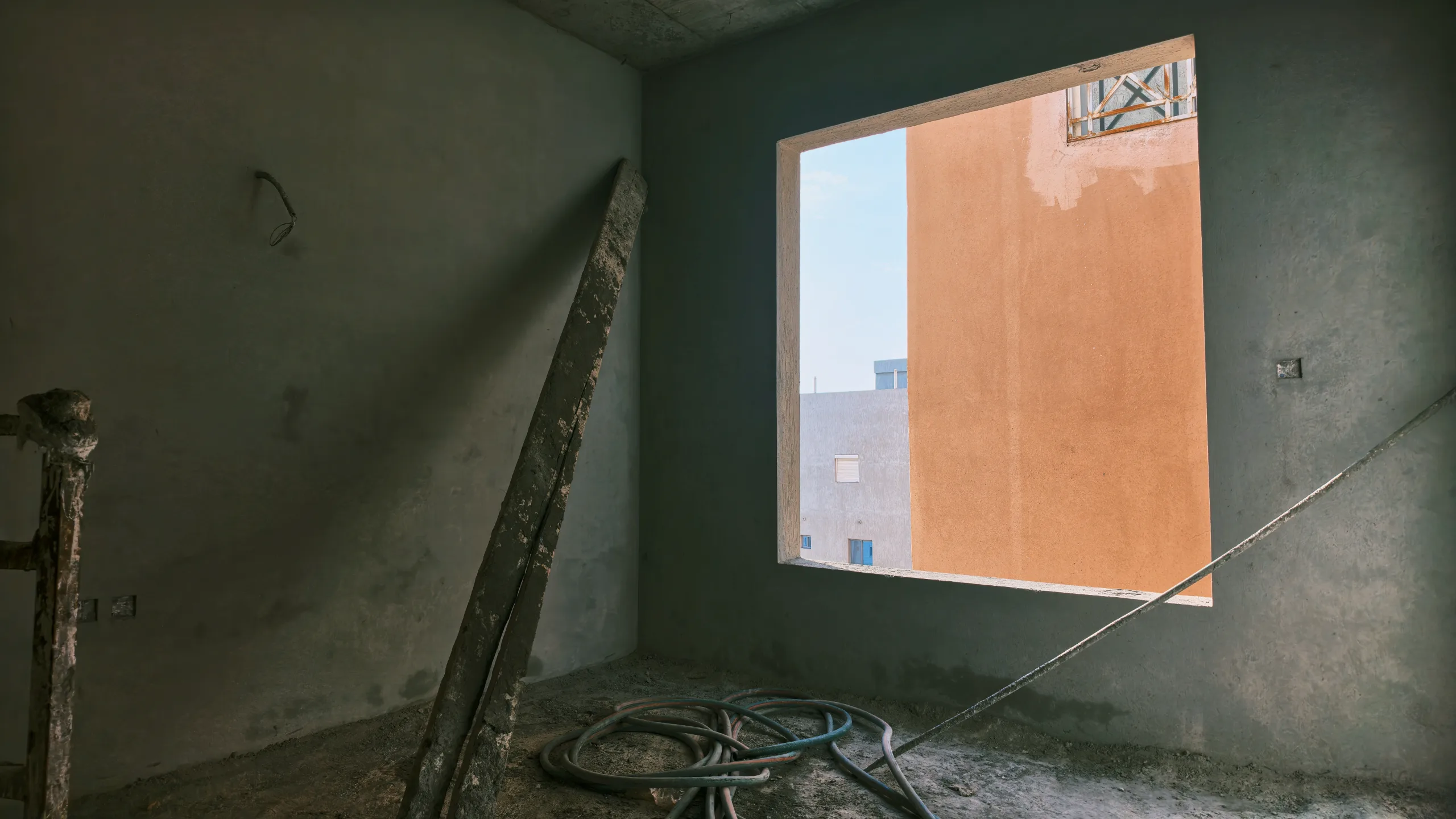

تنفيذ أعمال اللياسة الداخلية وتركيب بلاط الأرضيات في بعض الشقق، مع ظهور علب الكهرباء وتمديدات الأسلاك الأولية.

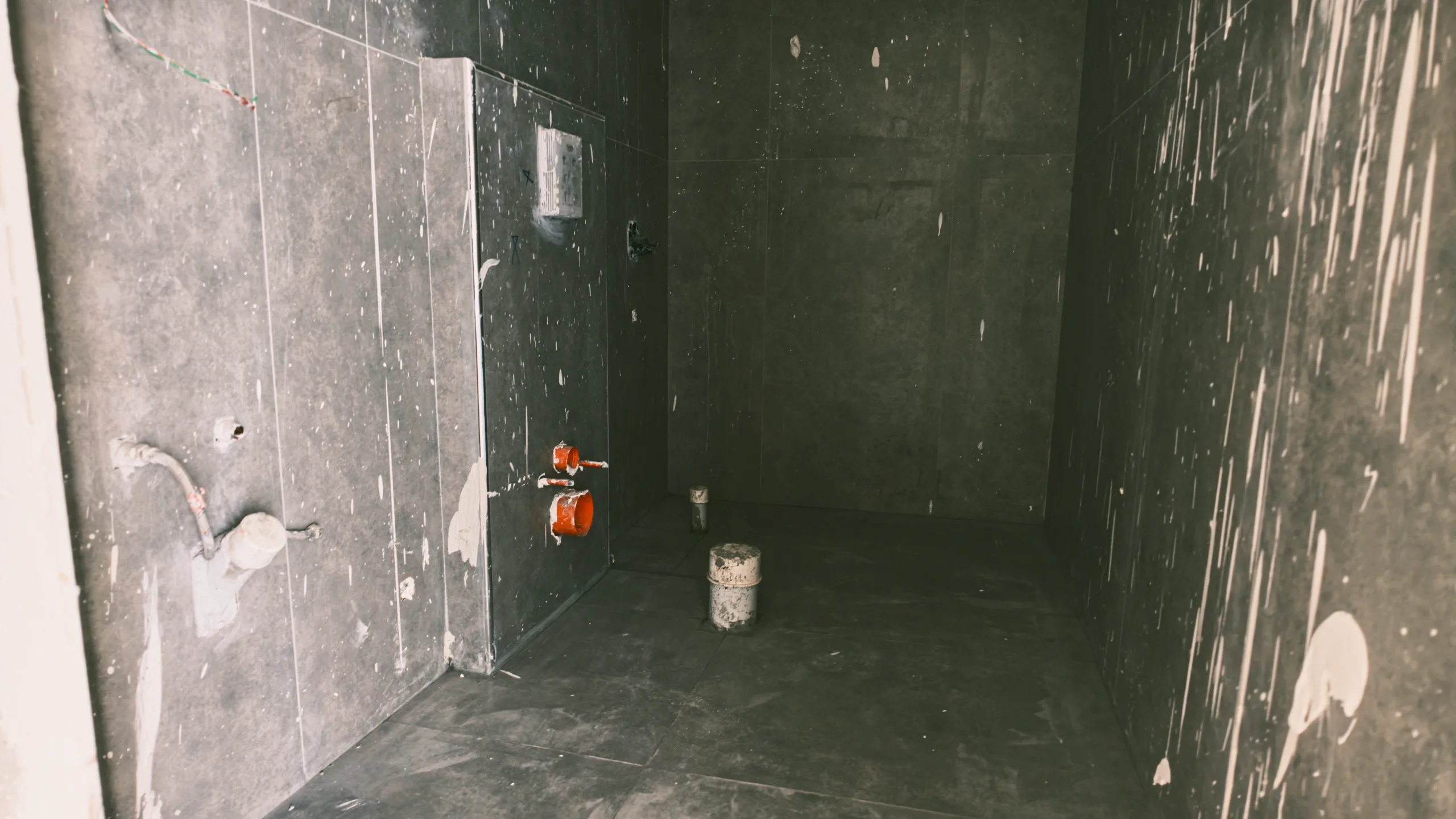

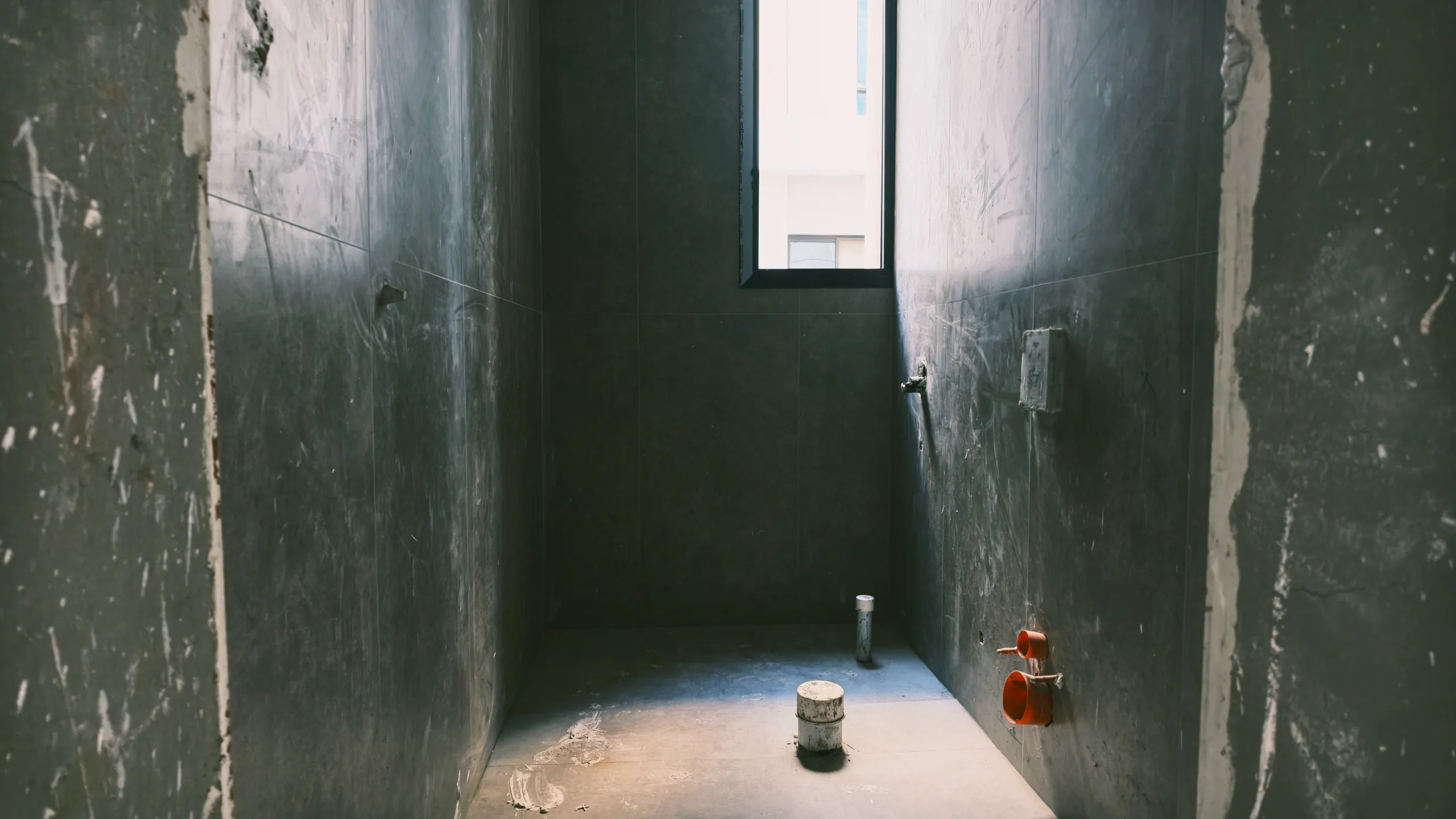

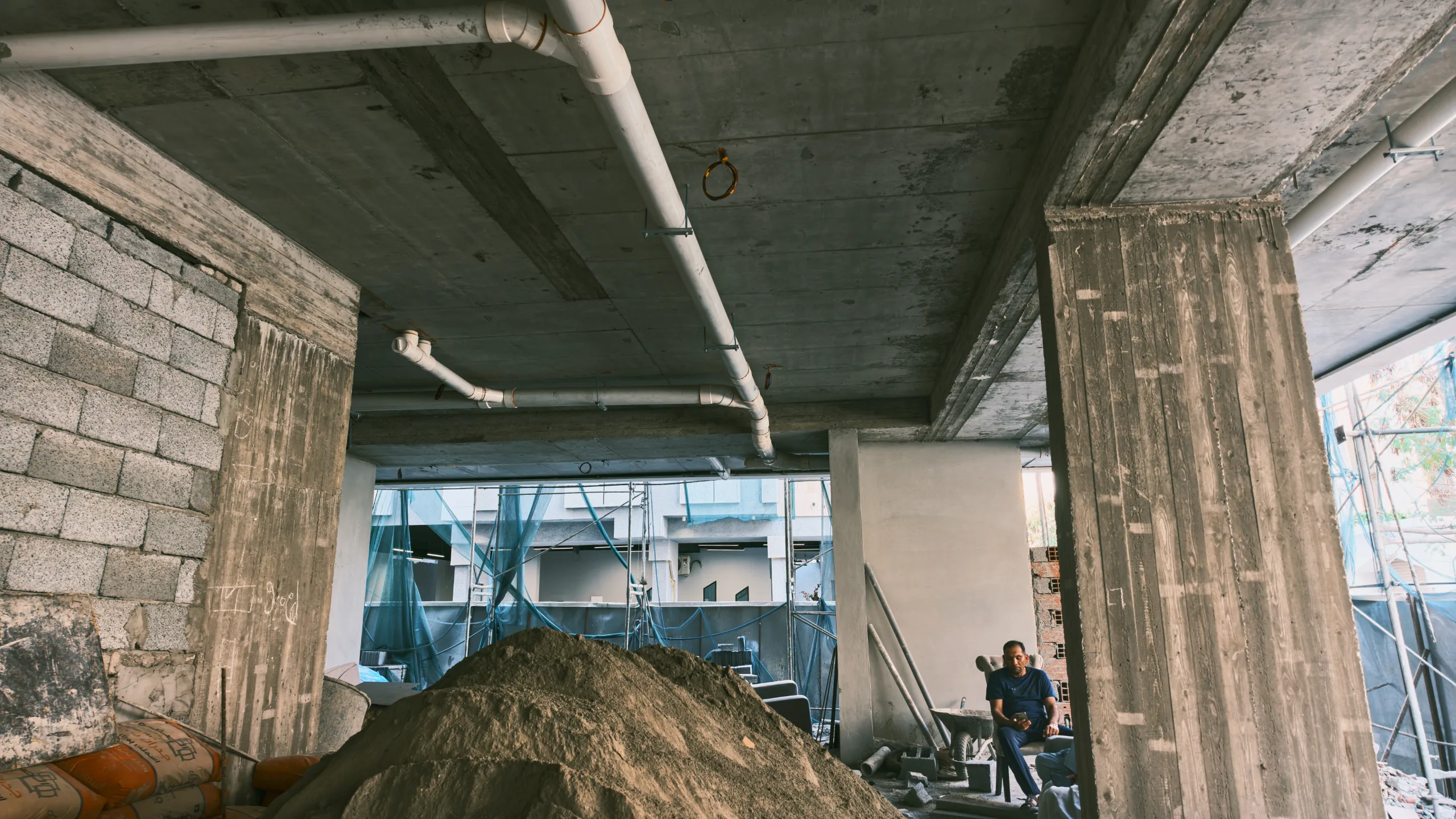

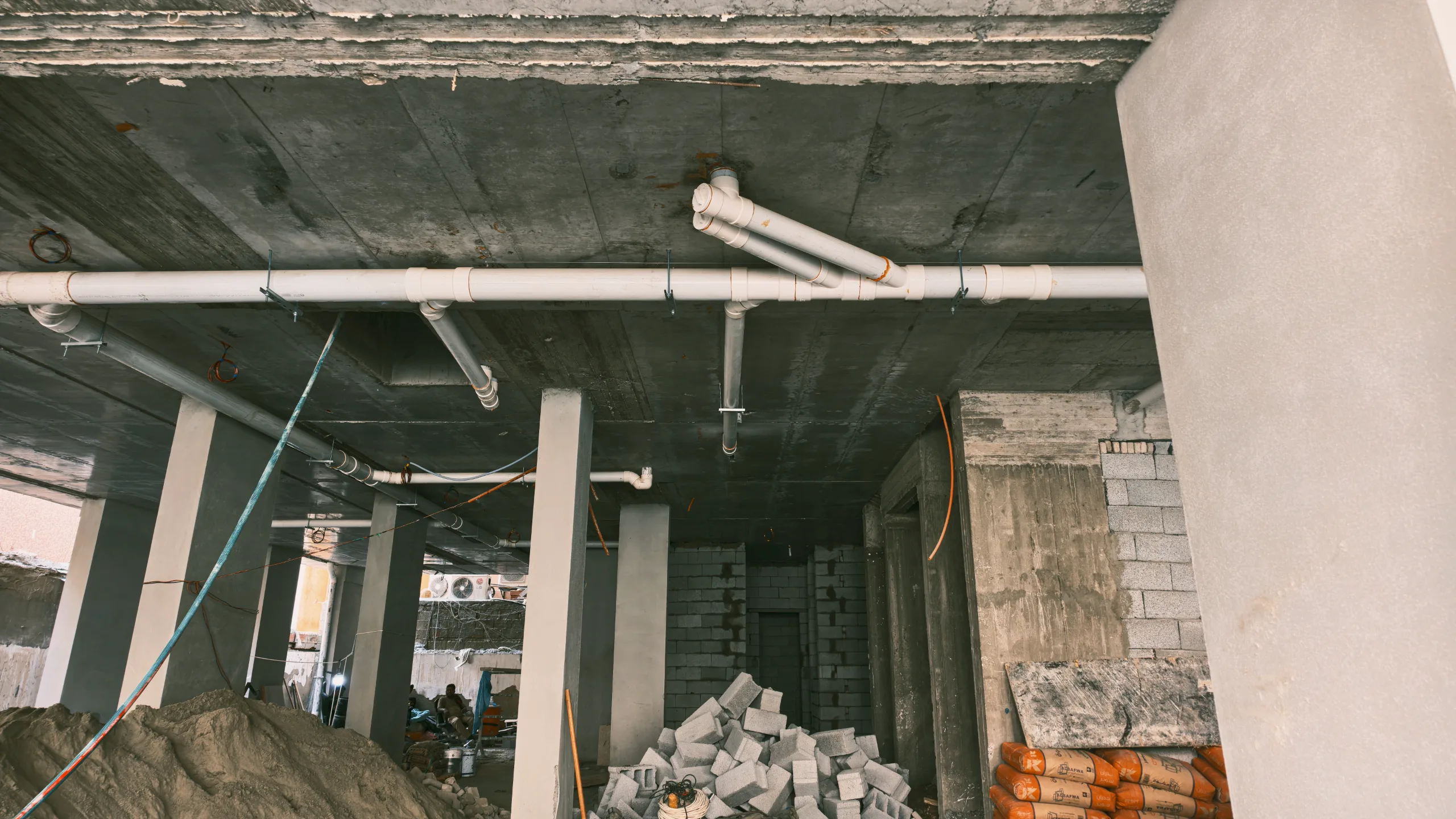

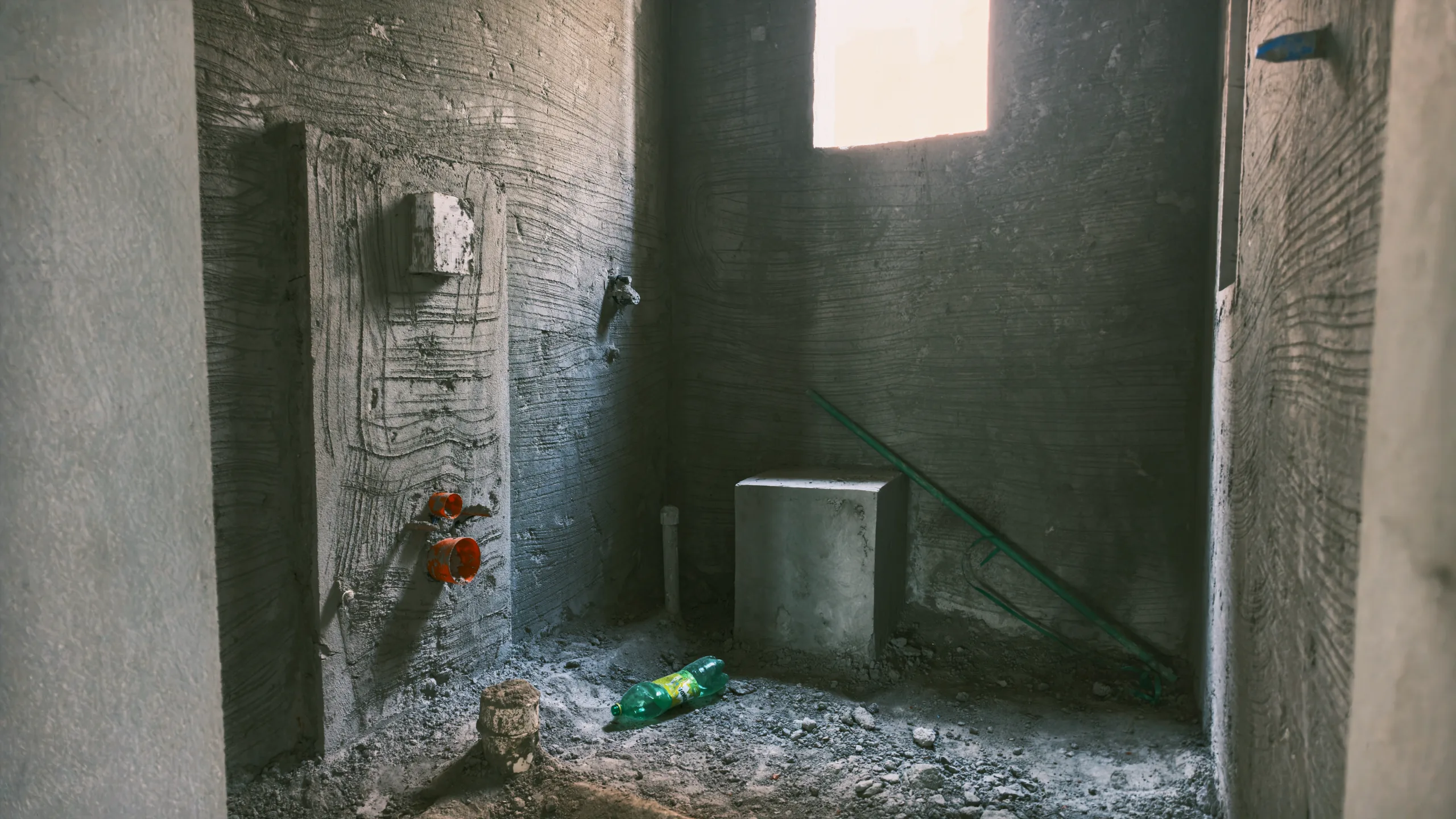

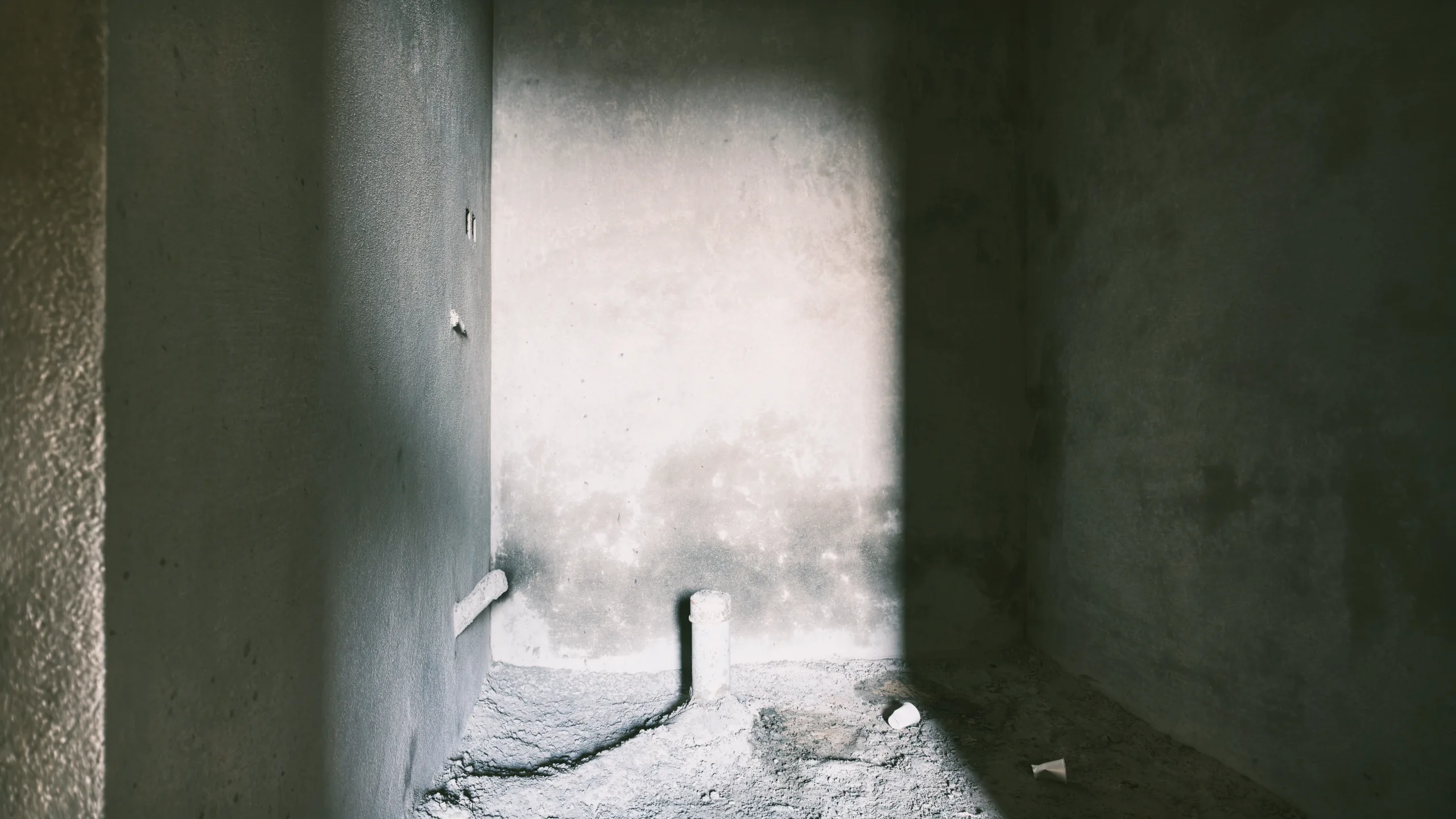

تركيب أنابيب الصرف الصحي المعلقة في الأسقف وتمديدات التغذية، بالإضافة إلى تمديد مسارات الكابلات الكهربائية.

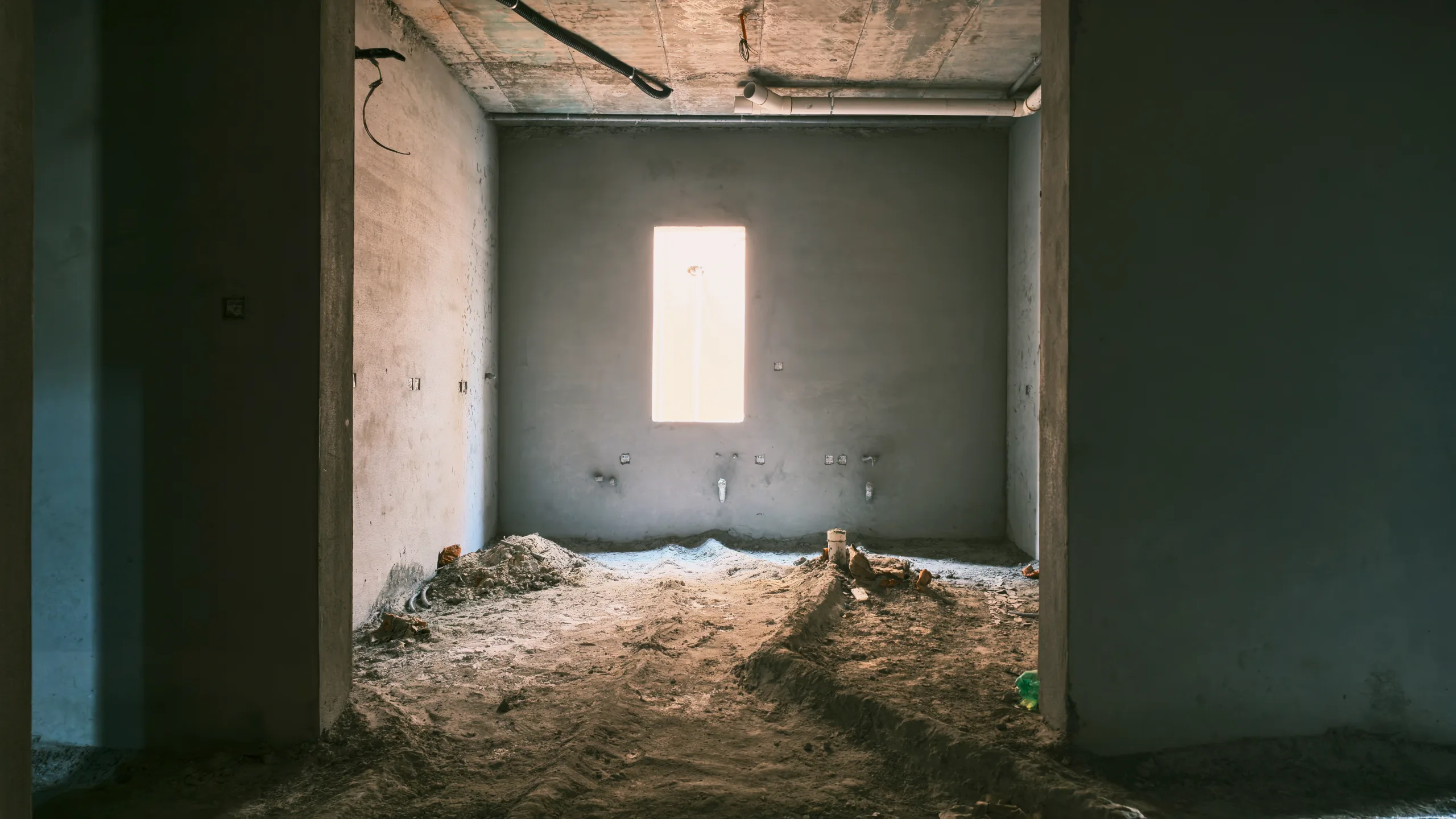

تنفيذ أعمال العزل المائي والحراري للسطح مع استمرار العمل على غرف المصاعد والخزانات العلوية.
قراءة الإنجاز
تتطابق الصور المرئية مع نسب الإنجاز المعلنة؛ حيث تعكس الصور (14، 18) تقدم أعمال الكهرباء إلى 70% من خلال ظهور التمديدات الداخلية، بينما تظهر أعمال السباكة (صورة 13) في مرحلة التمديدات الرئيسية مما يبرر نسبة 55%.
مقارنة بالزيارة السابقة
بالمقارنة مع صور الزيارة السابقة (21-26)، نلاحظ انتقال العمل من مرحلة العظم البحتة إلى مرحلة التشطيبات المتقدمة، حيث تم إغلاق معظم الفتحات المعمارية وبدء أعمال الدهانات الداخلية وتركيب حلوق النوافذ.
المراحل القادمة المتوقعة
استكمال تركيب الزجاج للنوافذ، البدء في أعمال الدهانات النهائية، وتركيب الوحدات الصحية والكهربائية النهائية.
