إيلاف ريزدينس
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

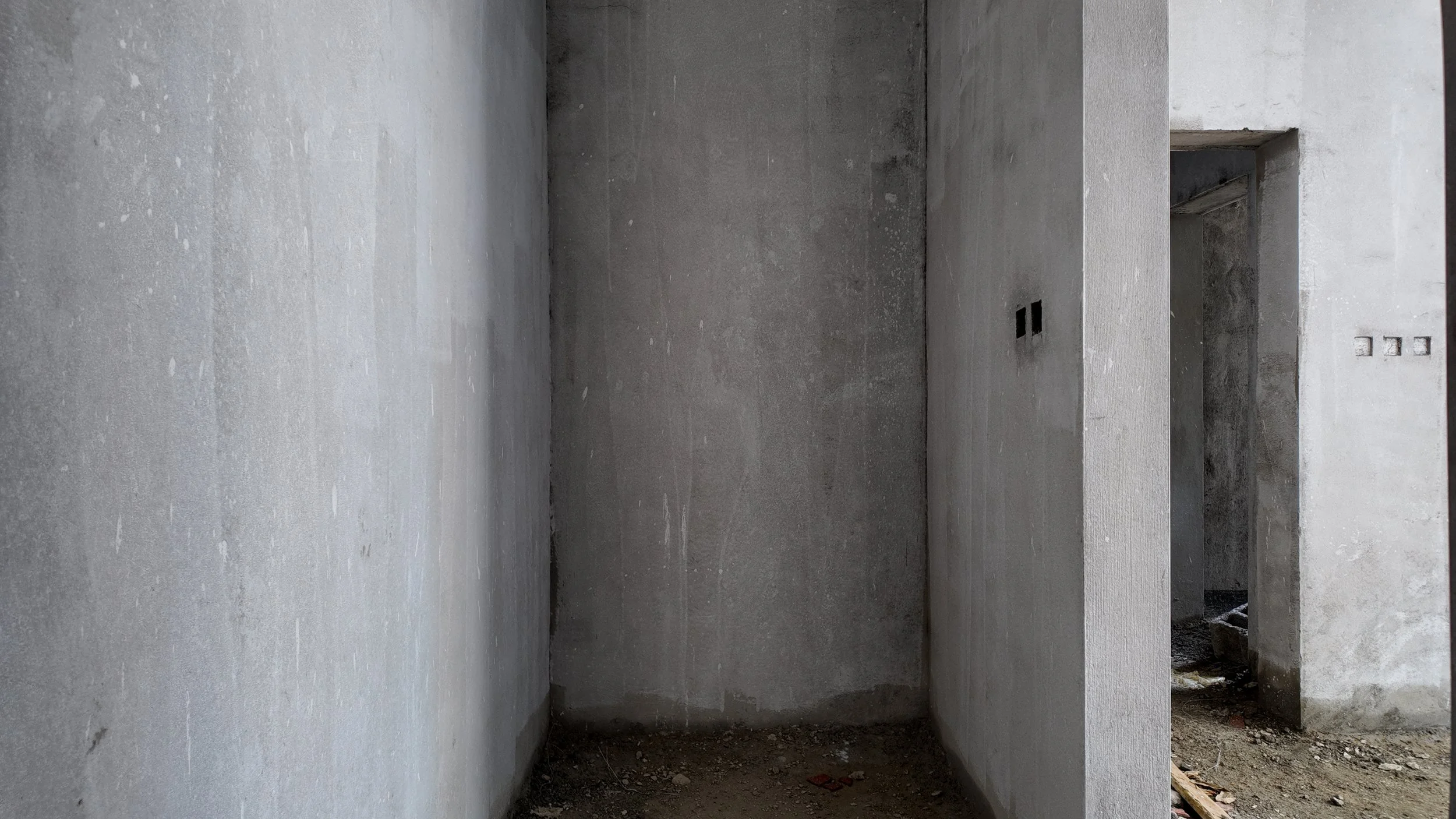

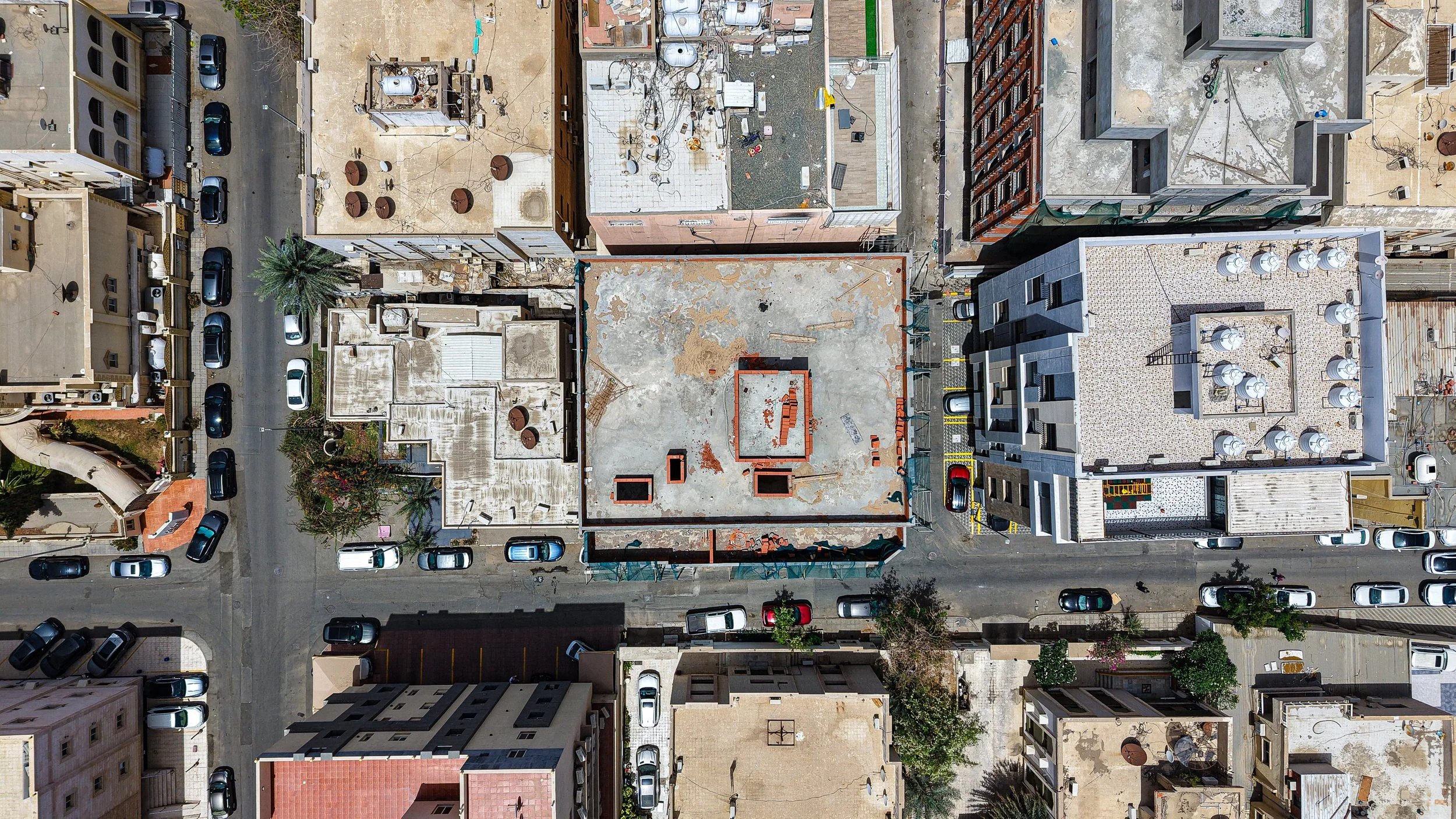

اكتمال صب جميع العناصر الإنشائية بما في ذلك سقف الدور الأخير وغرف السطح (السترة).

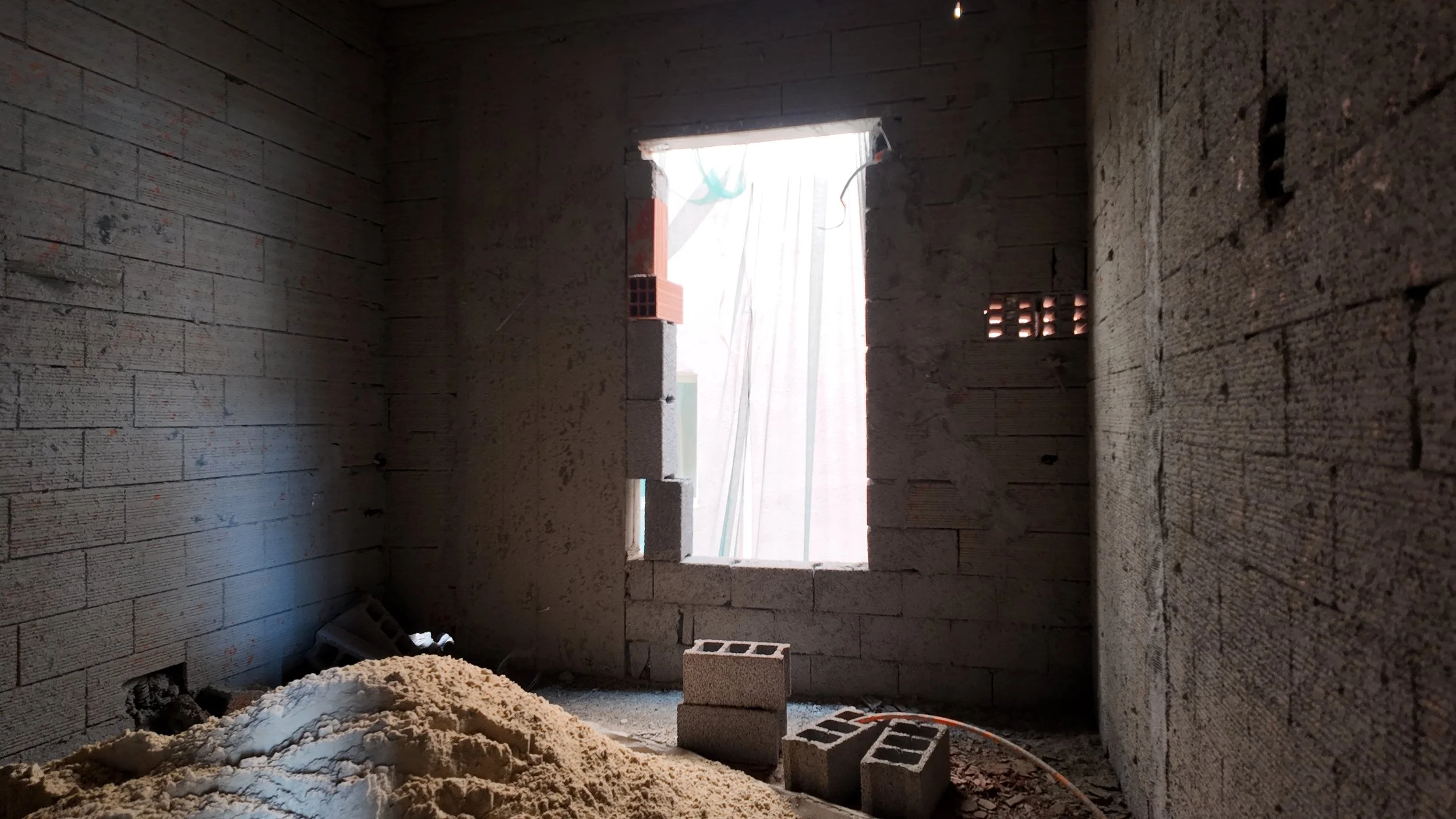

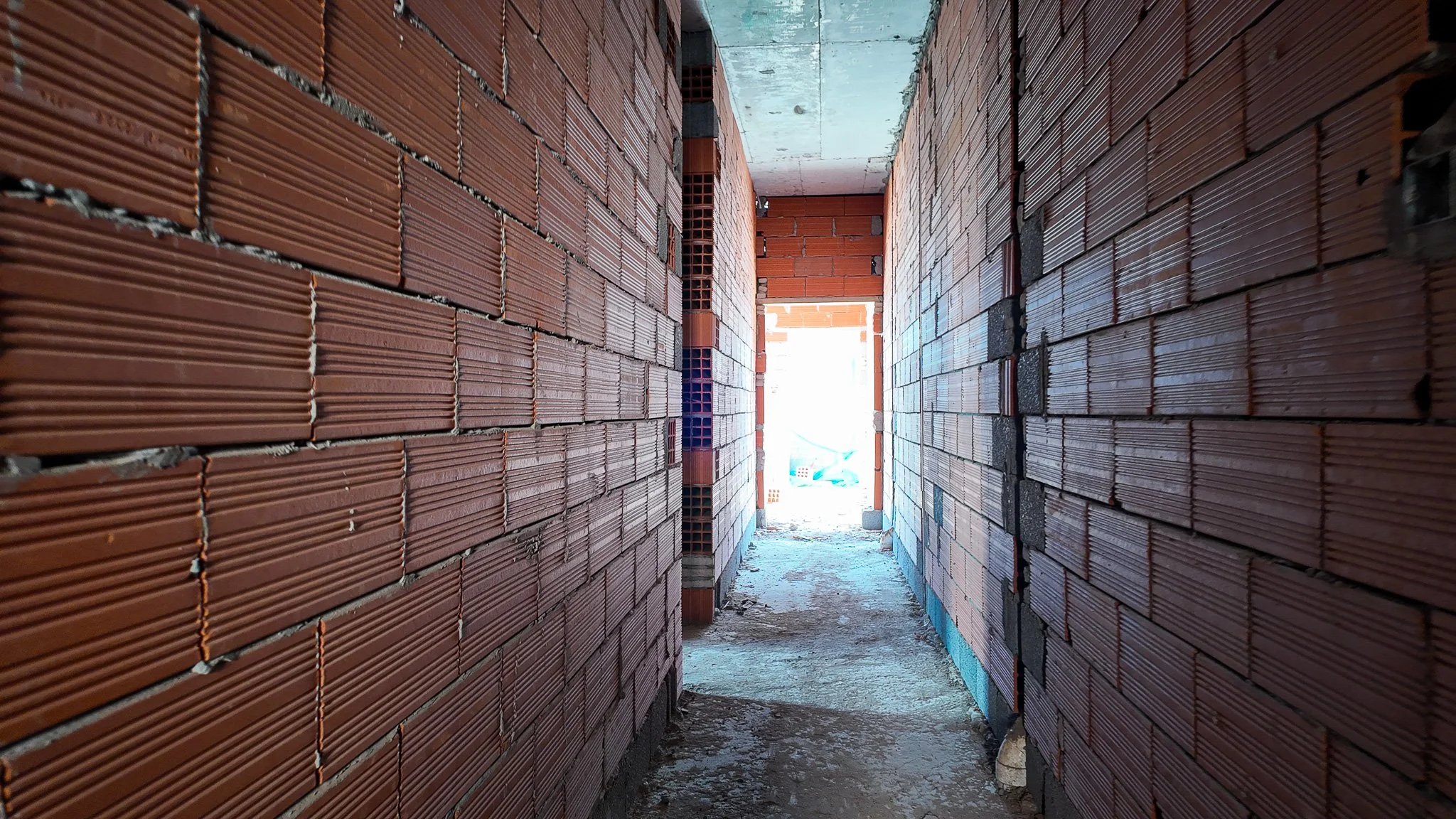

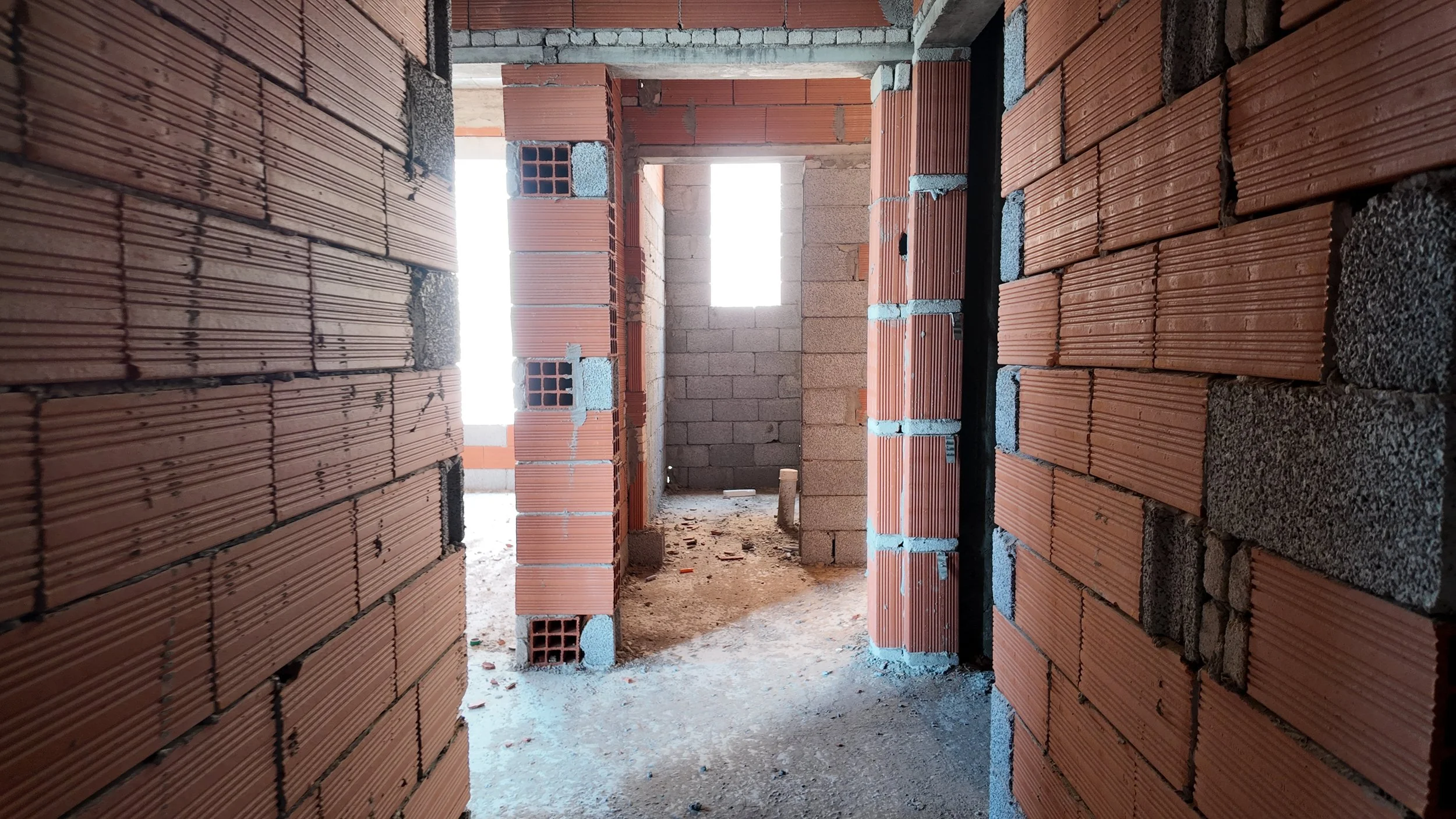

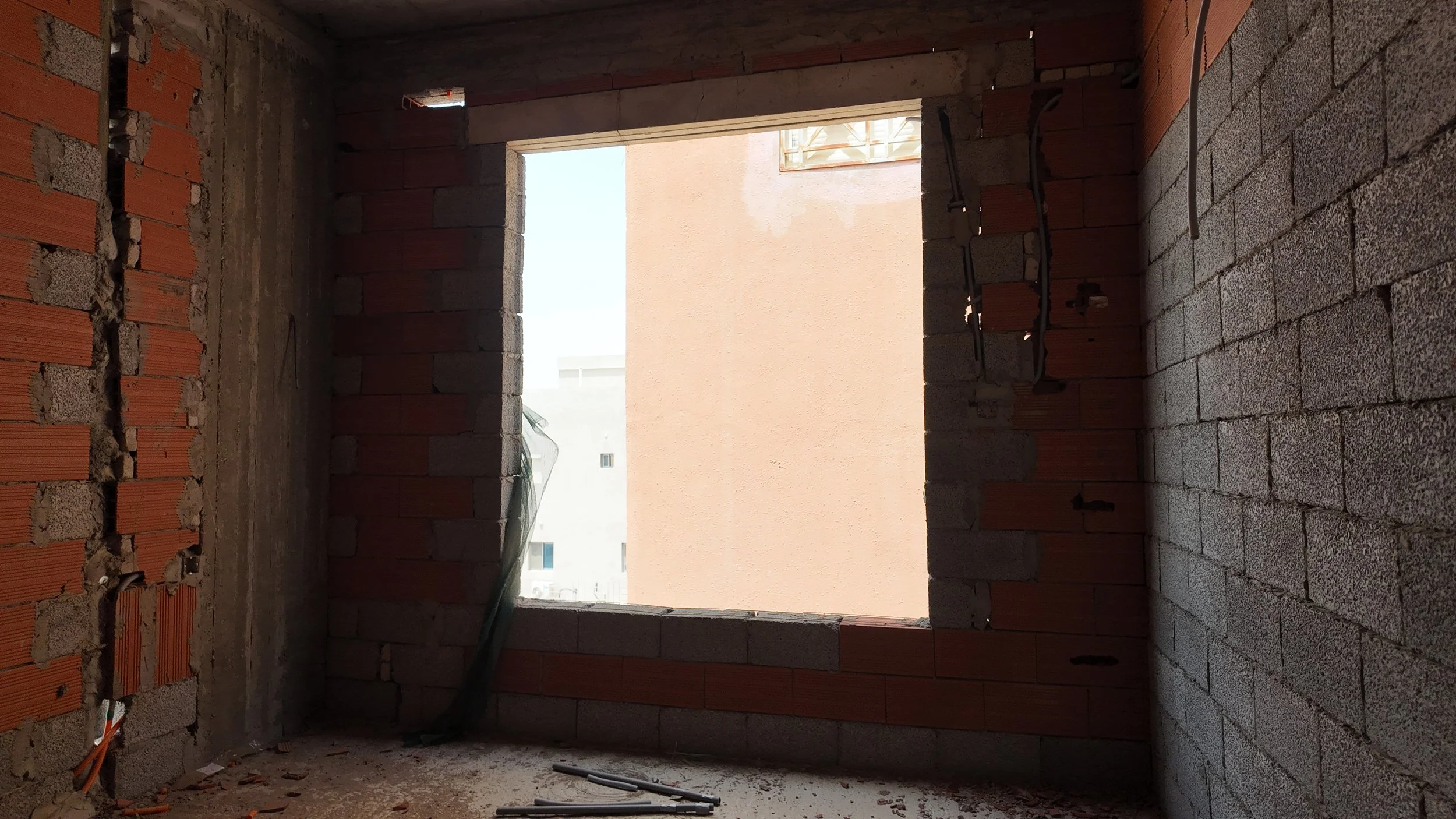

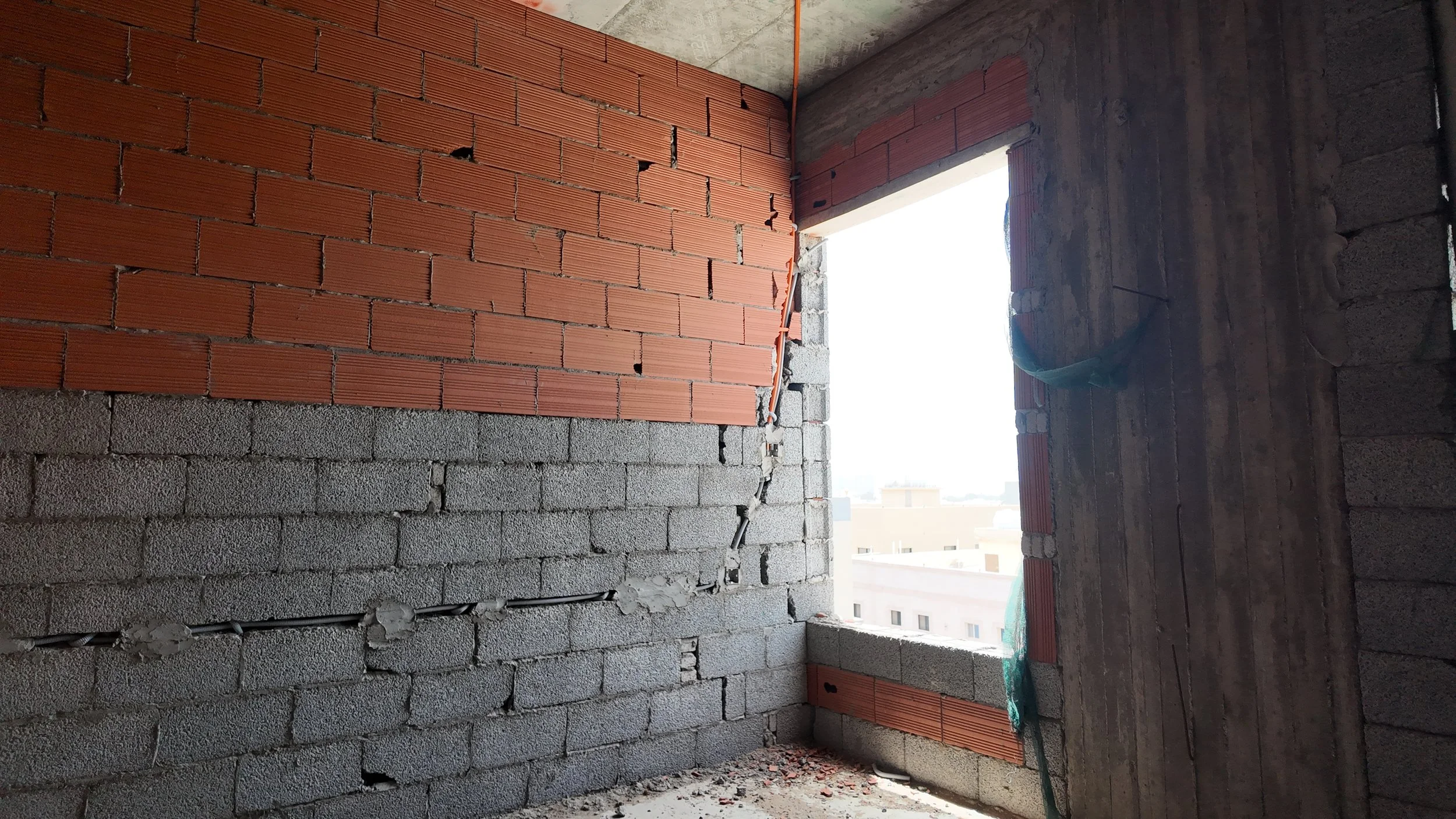

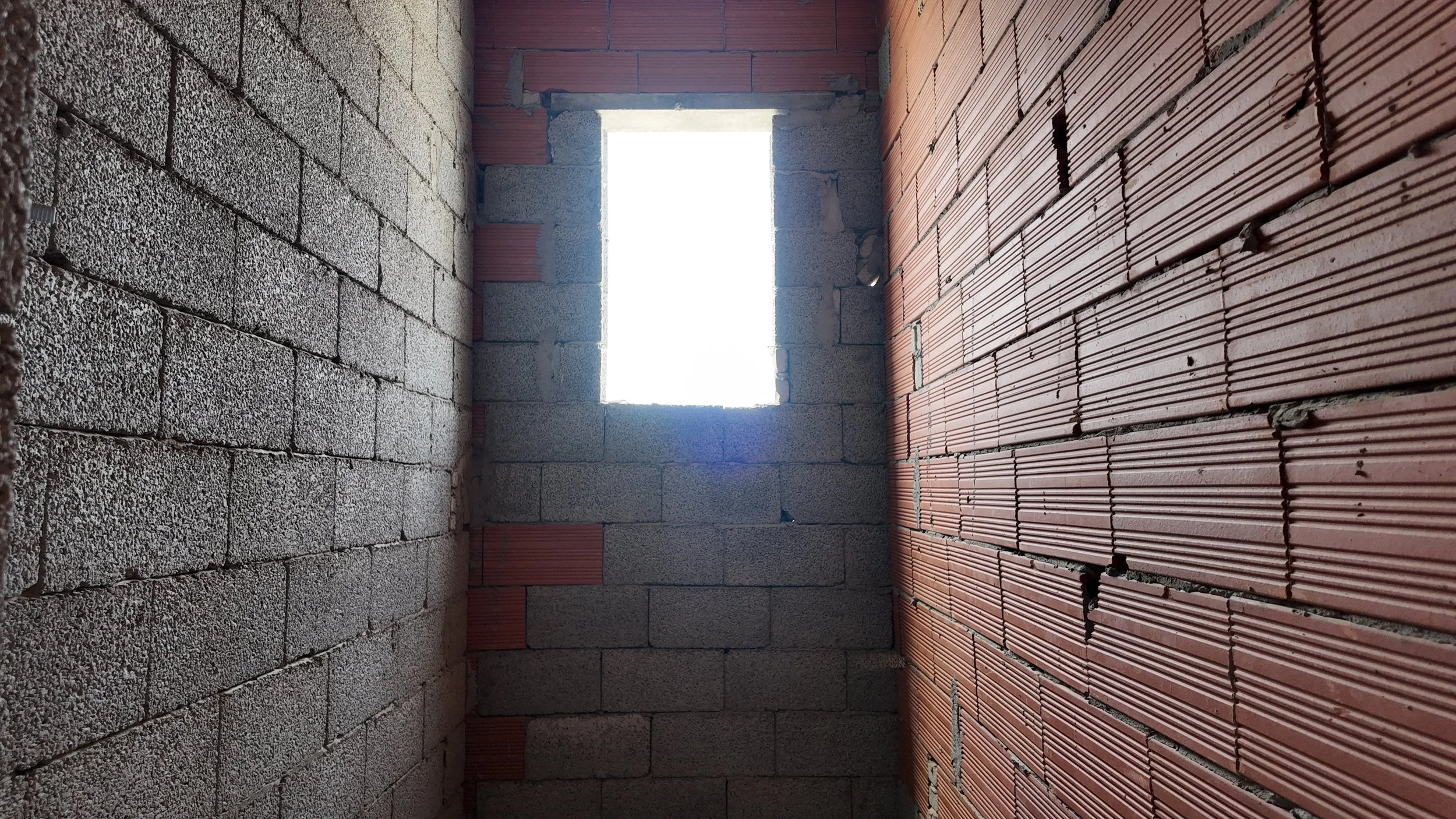

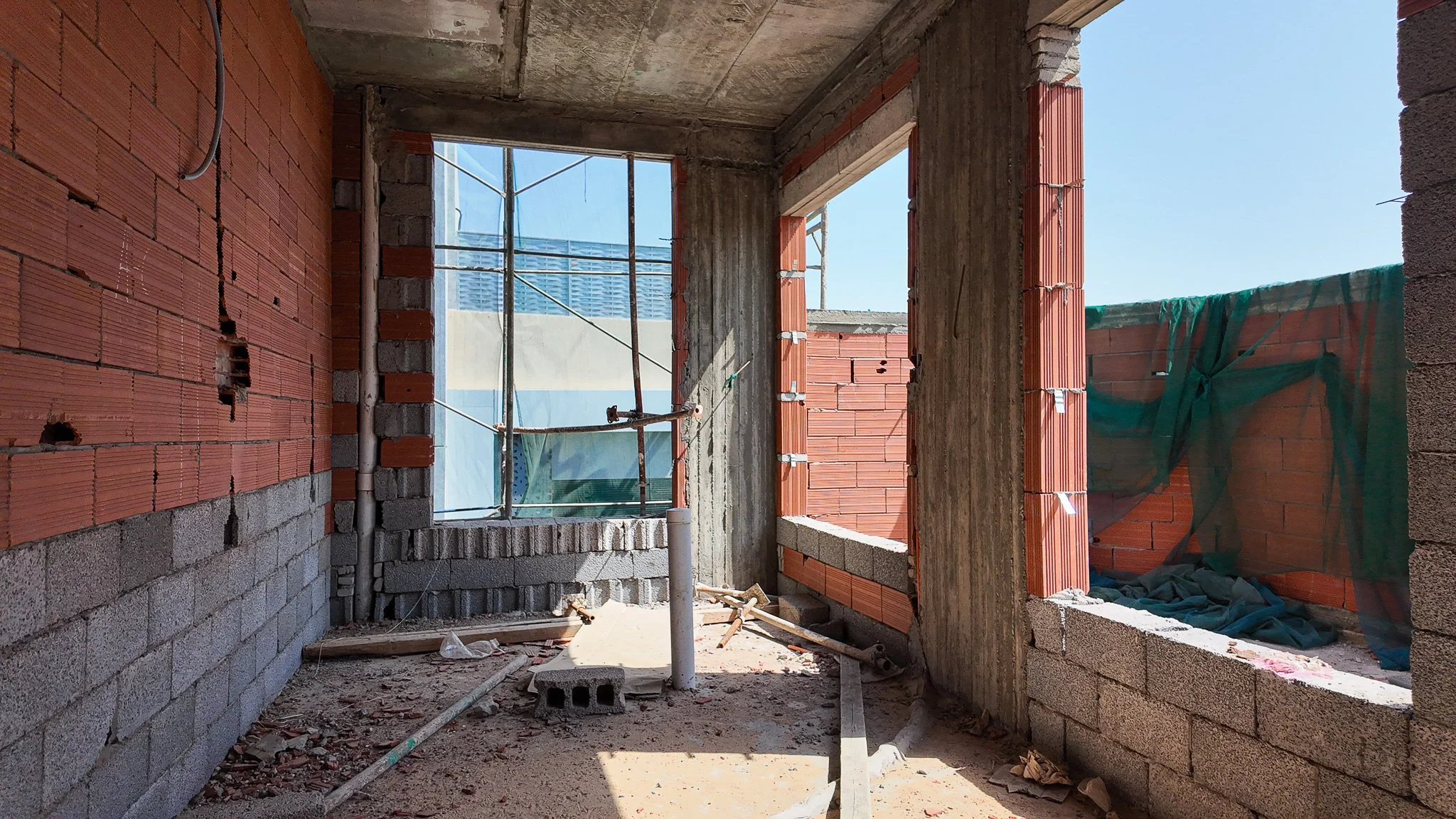

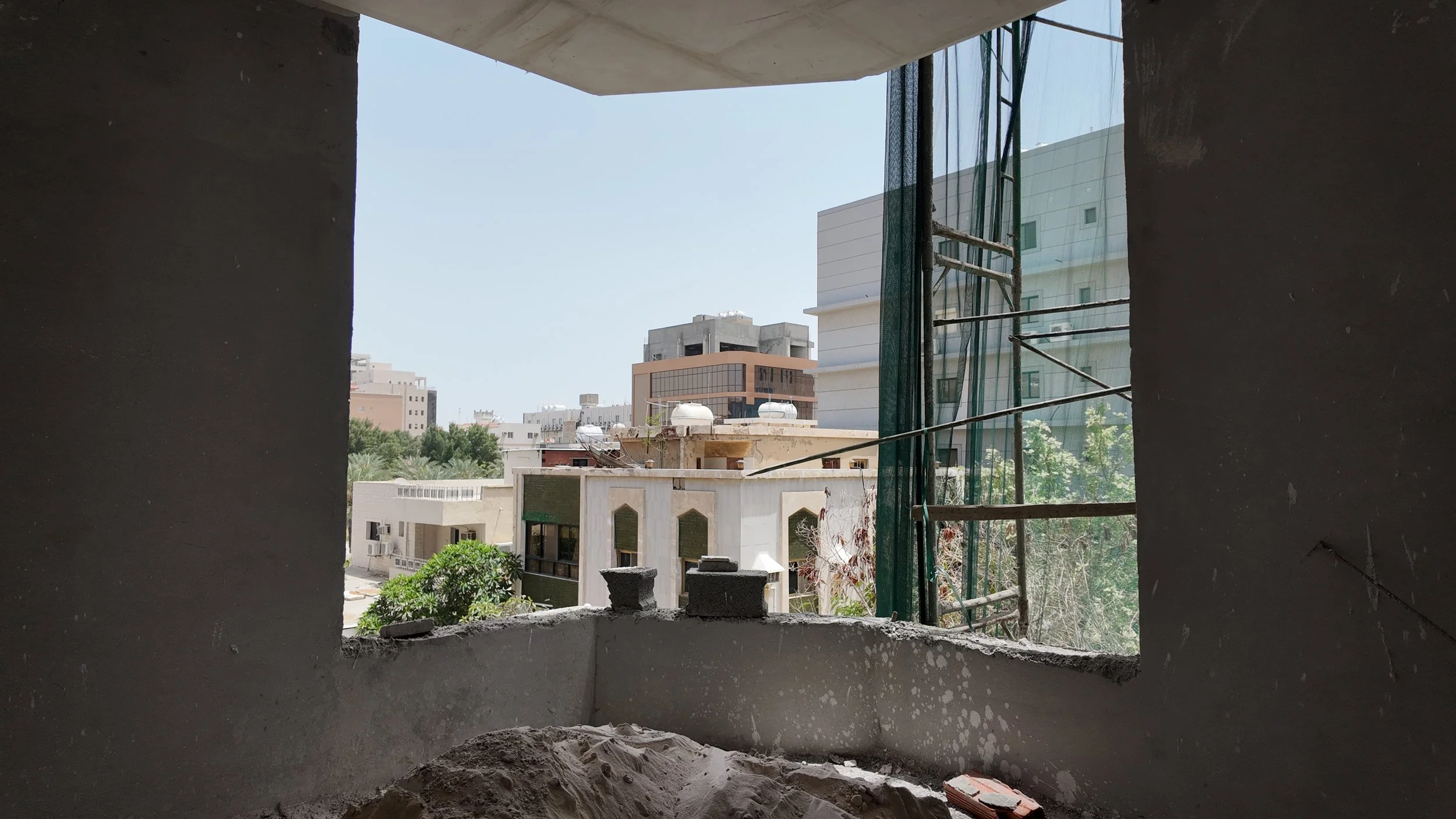

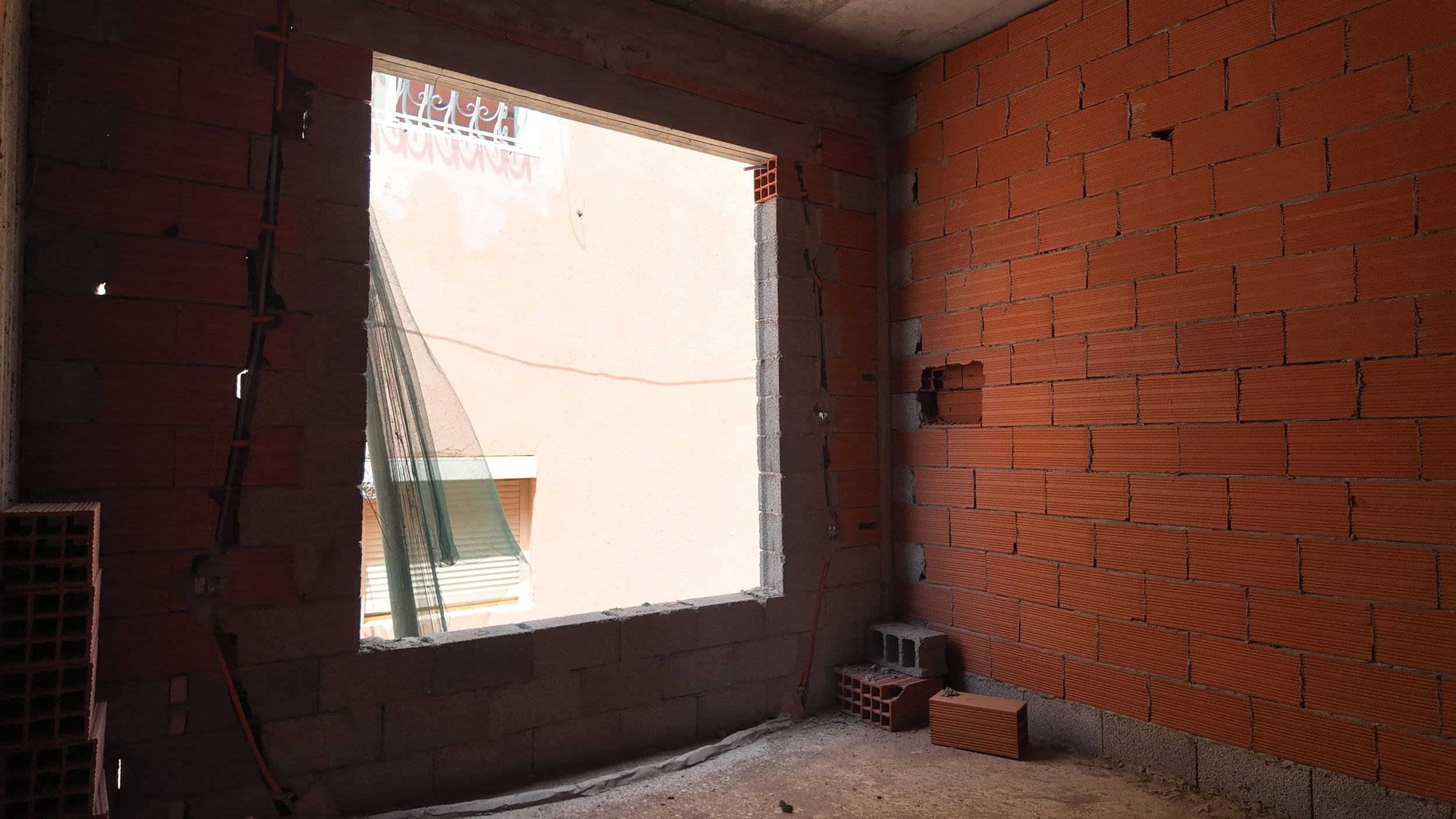

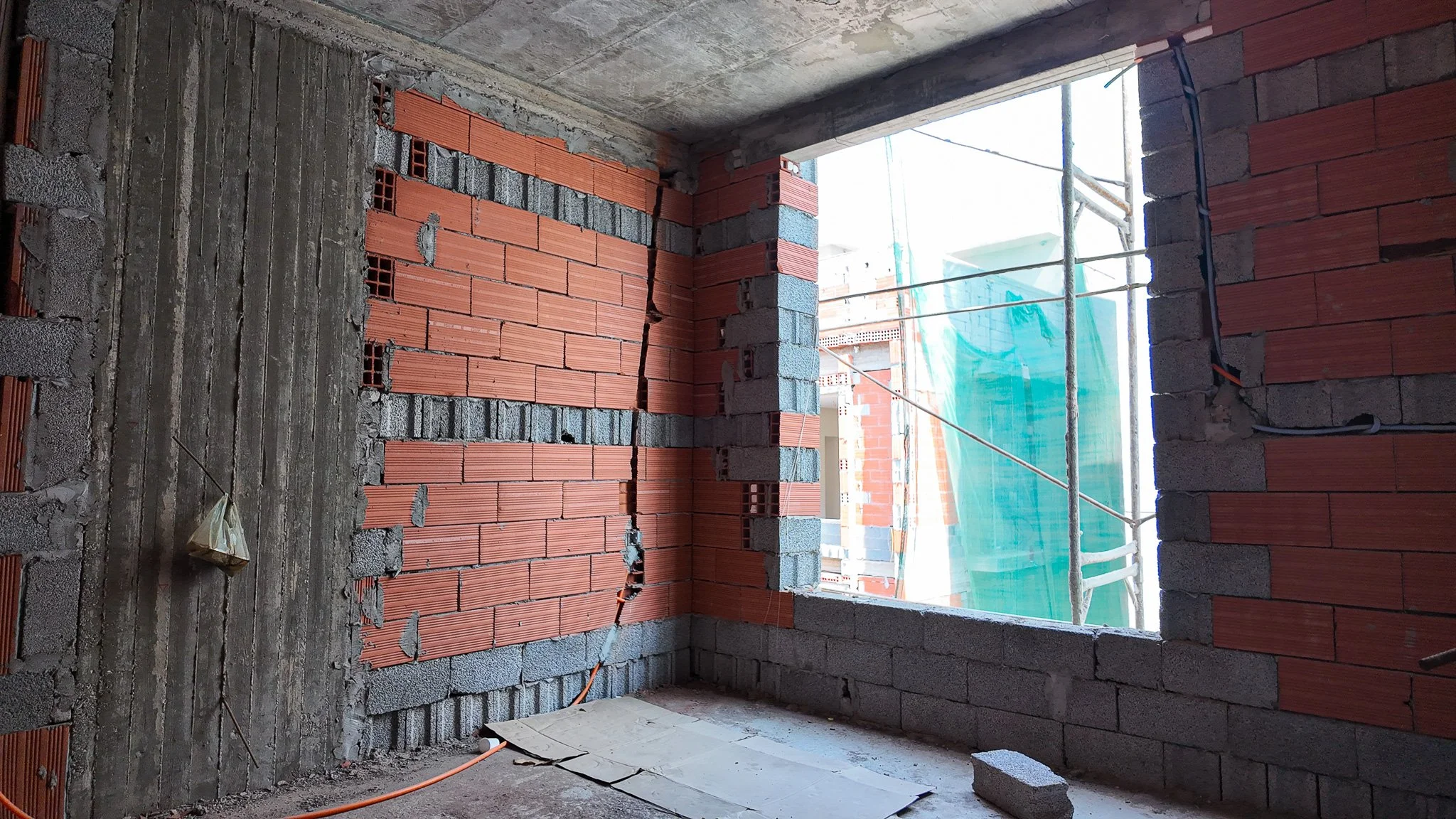

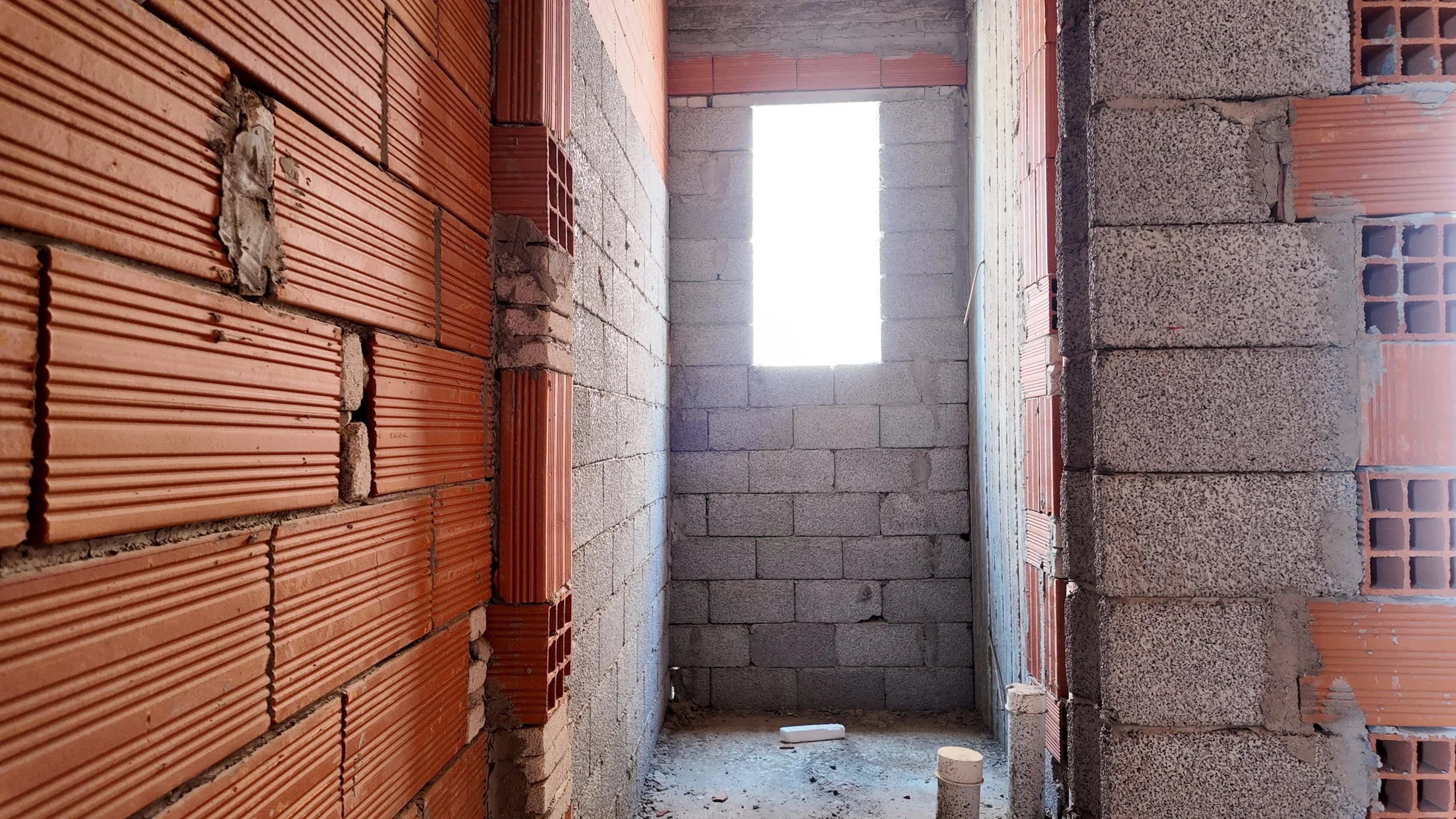

استكمال بناء الجدران الخارجية بالطوب الأحمر للأدوار المتكررة والبدء في بناء سترة السطح.

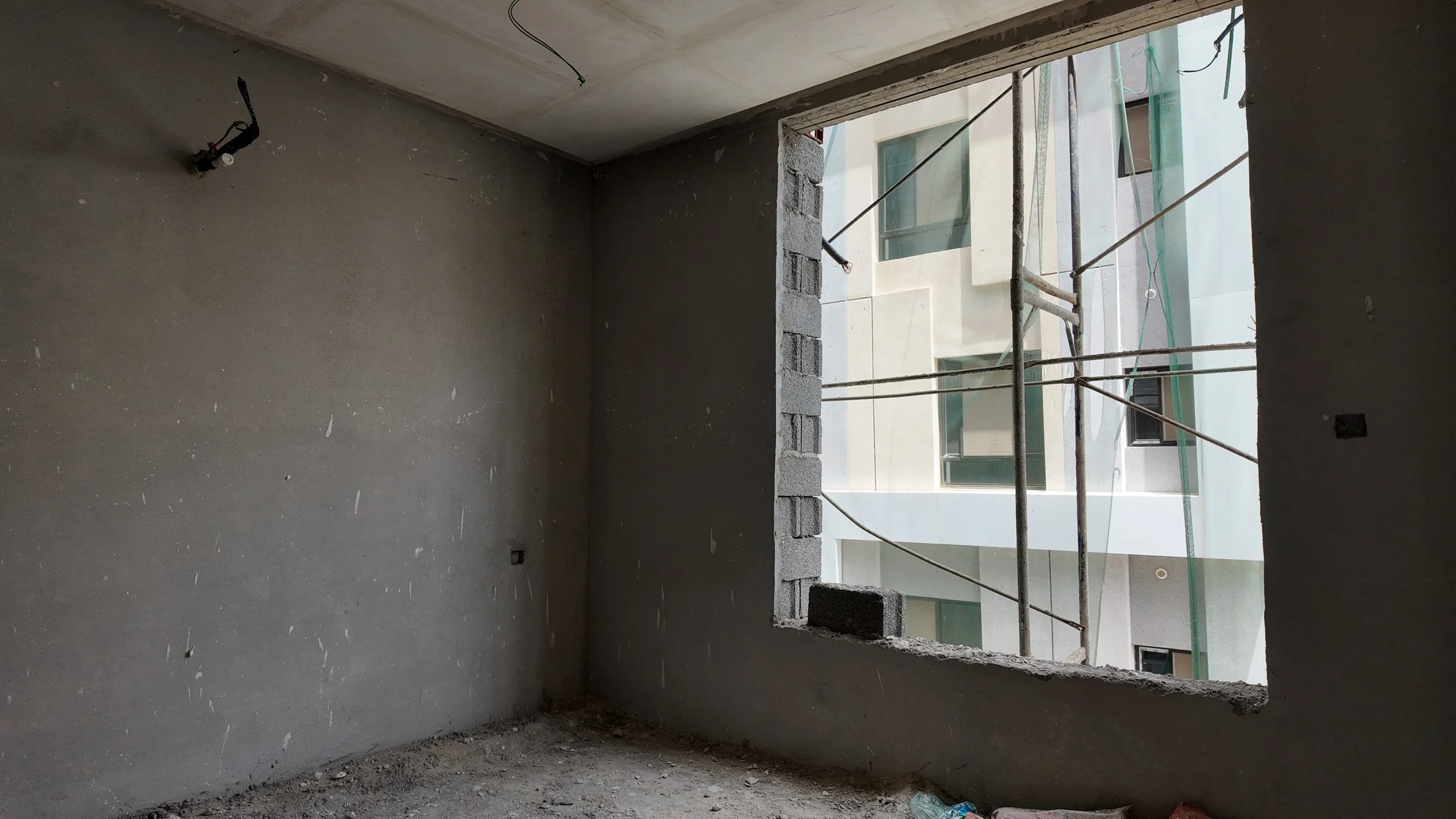

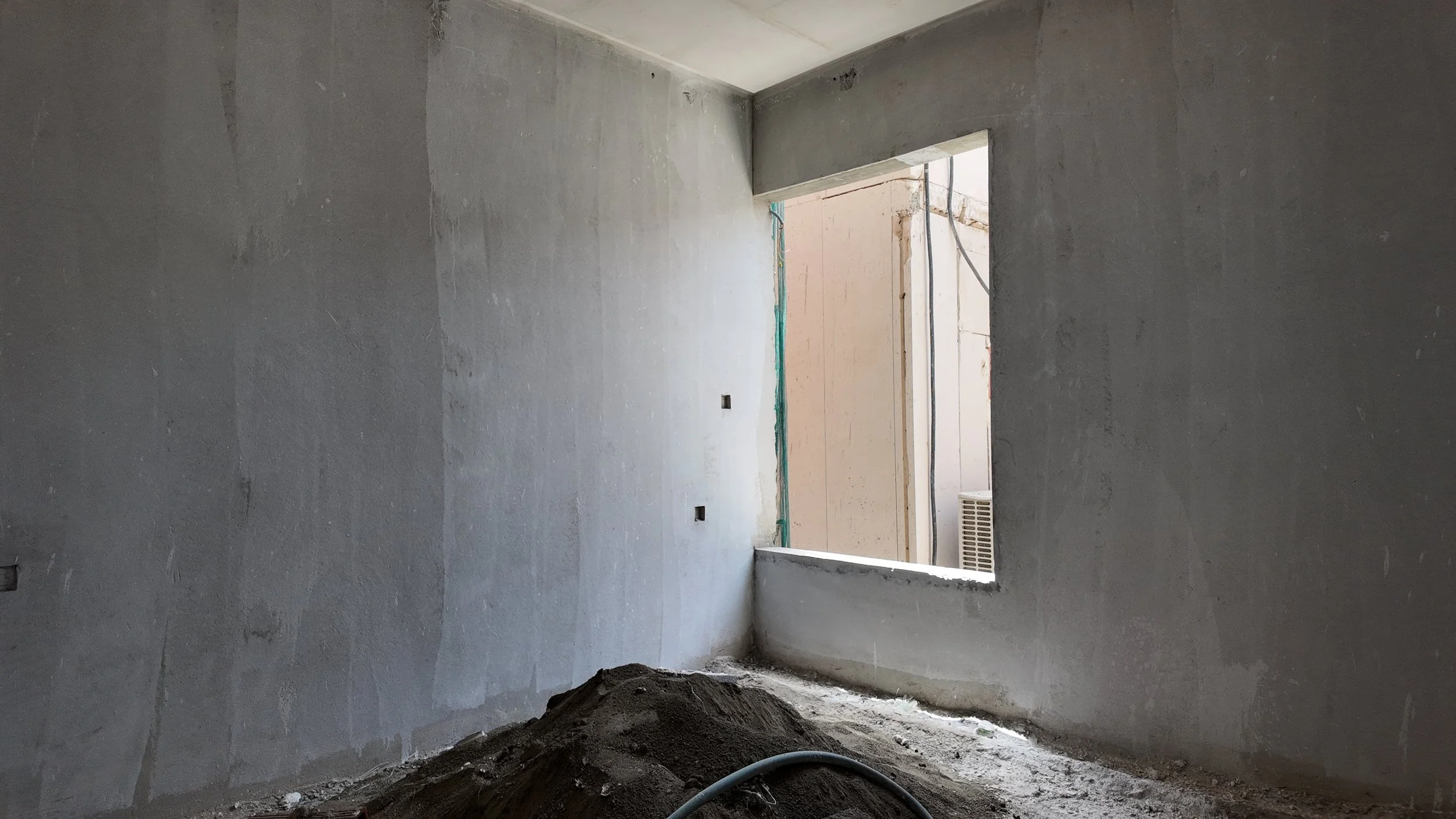

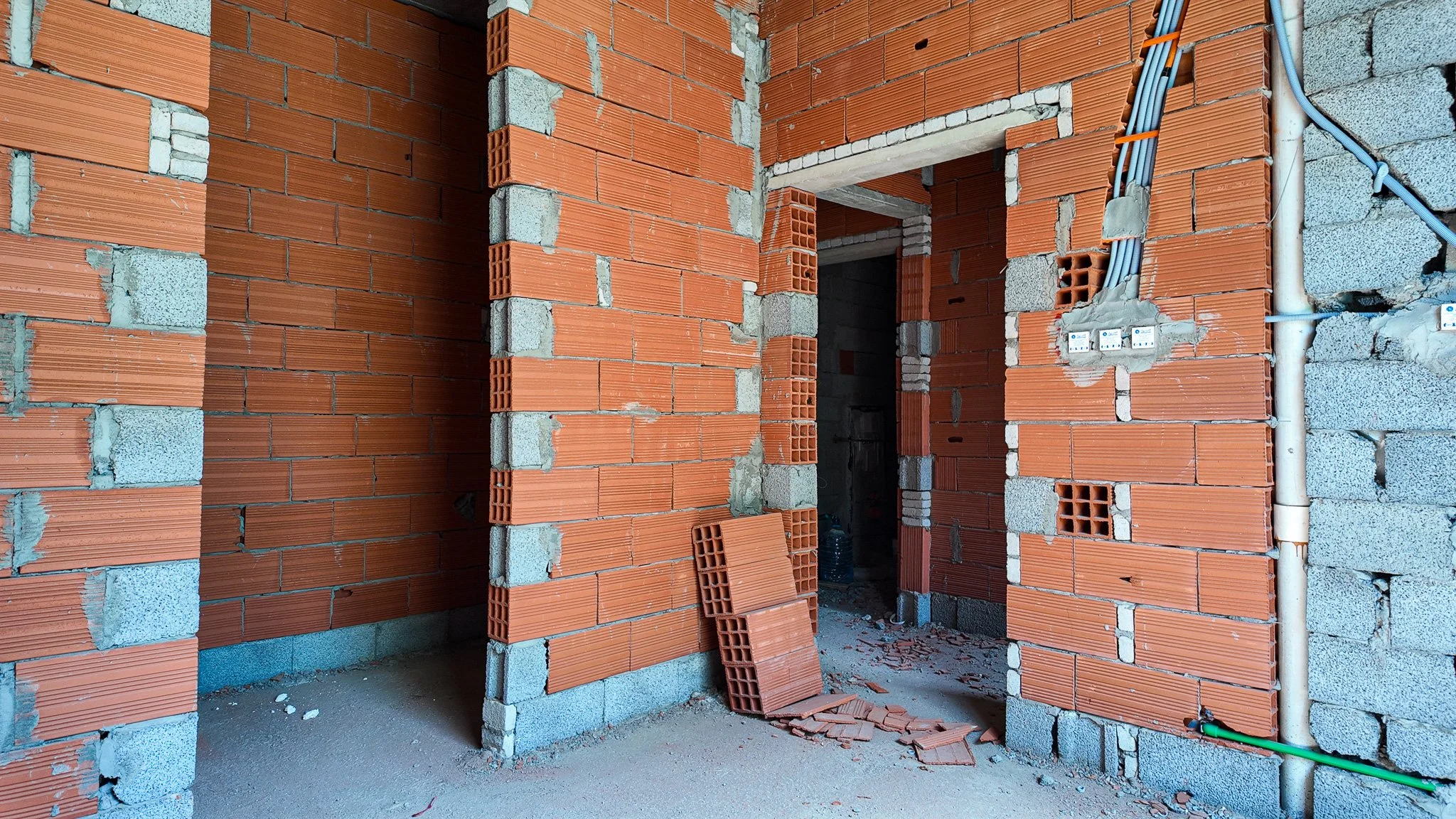

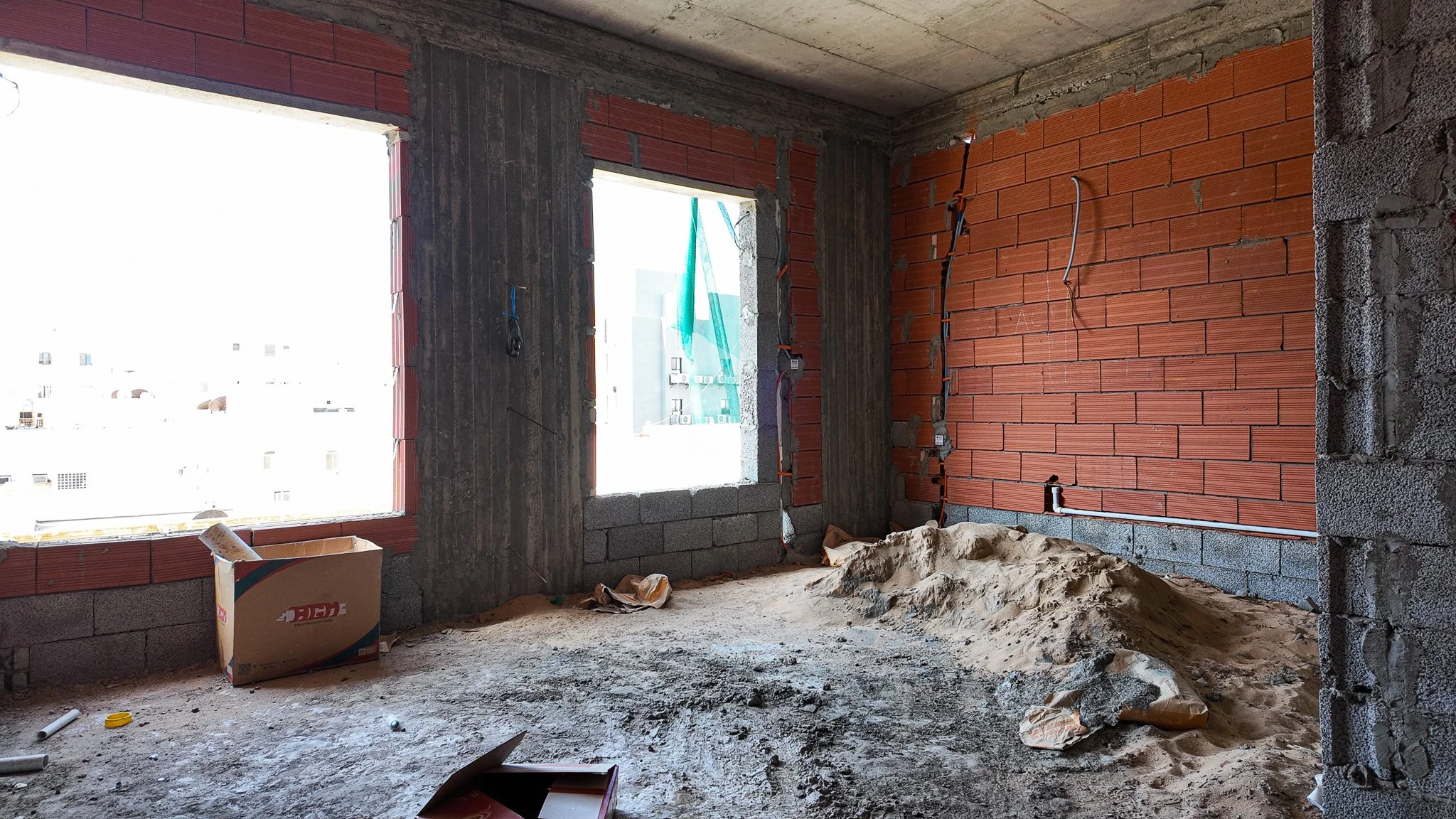

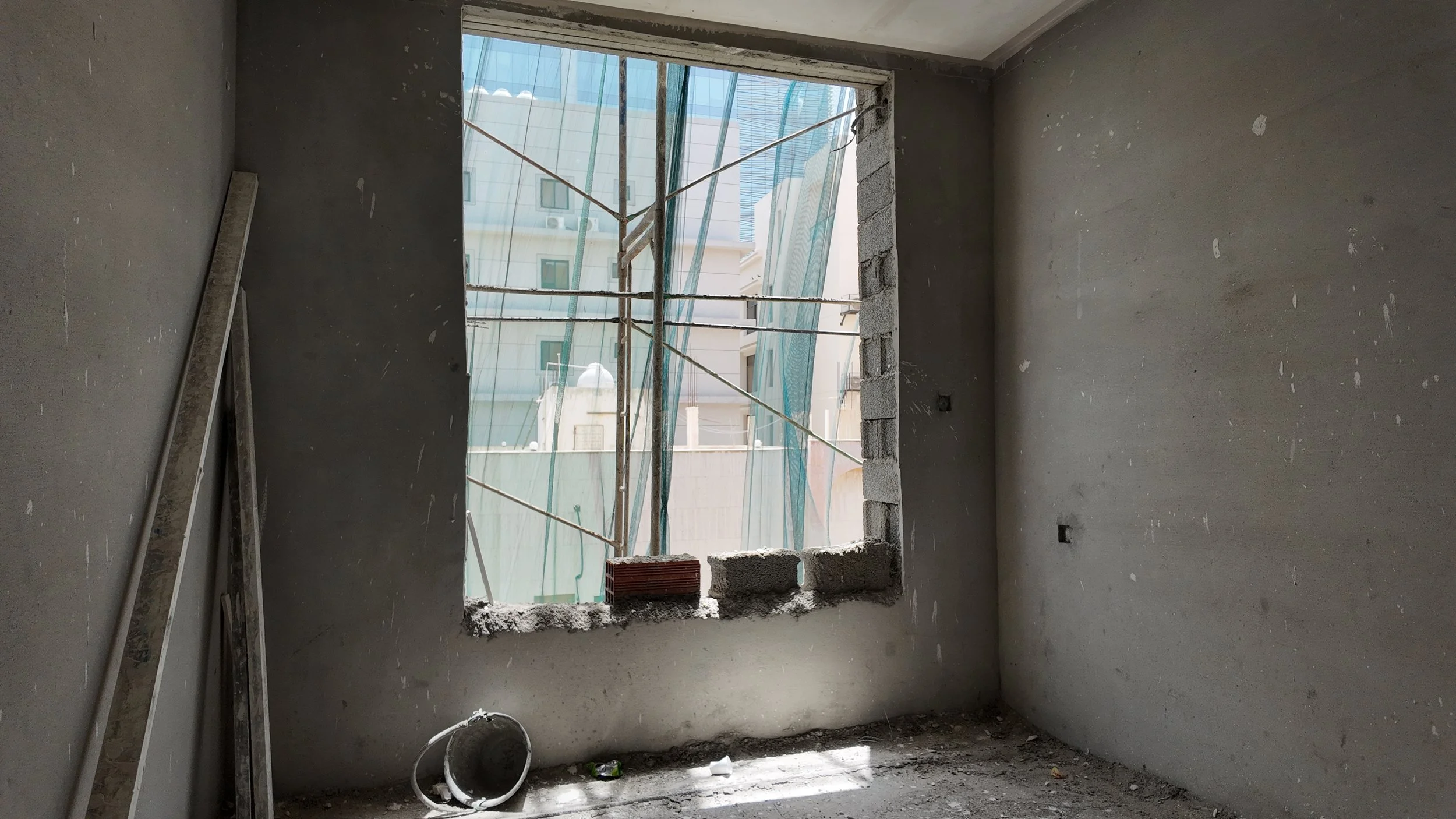

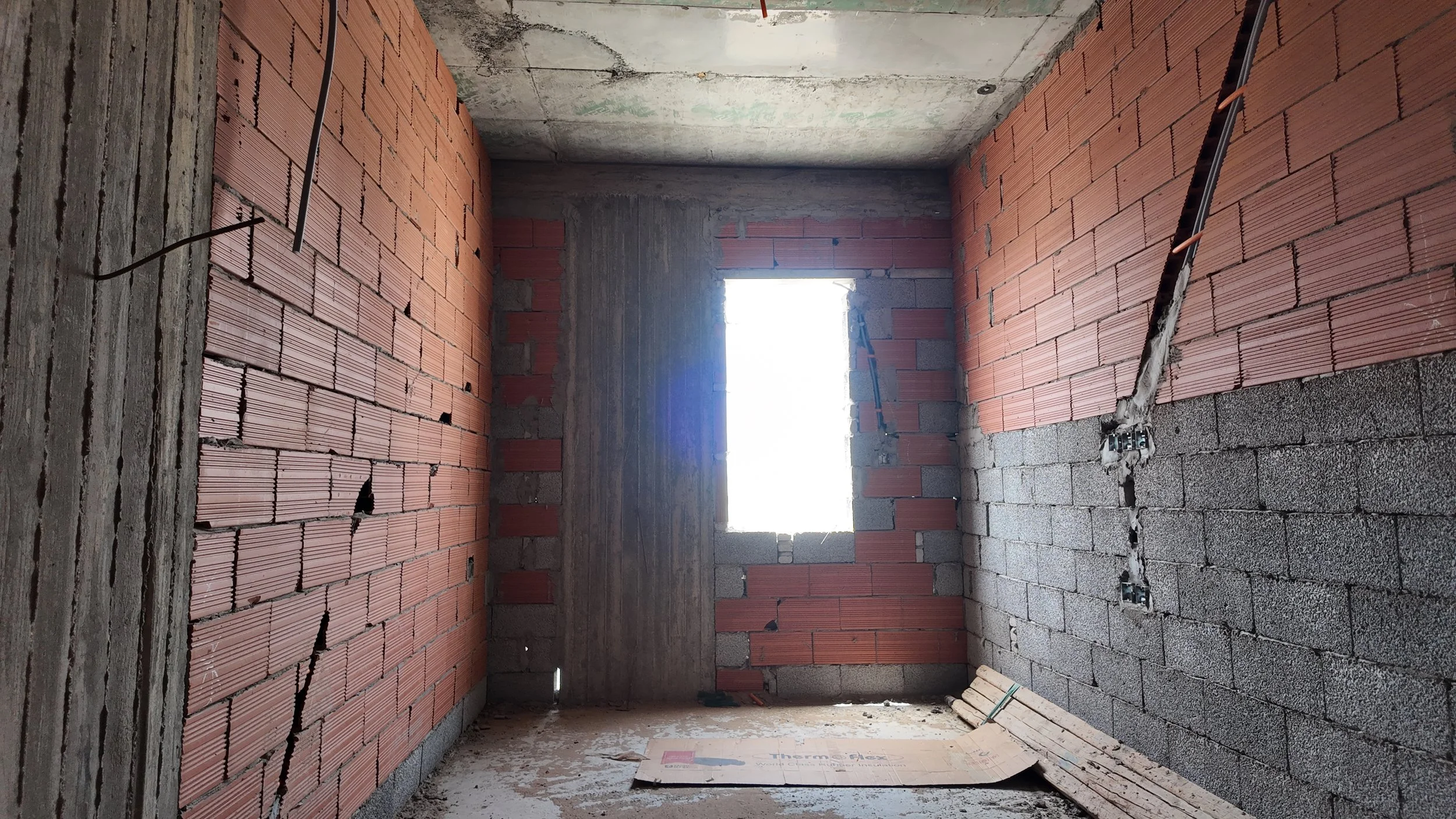

بدء أعمال اللياسة (المساح) للجدران الداخلية في بعض الأدوار، وتجهيز الفتحات.

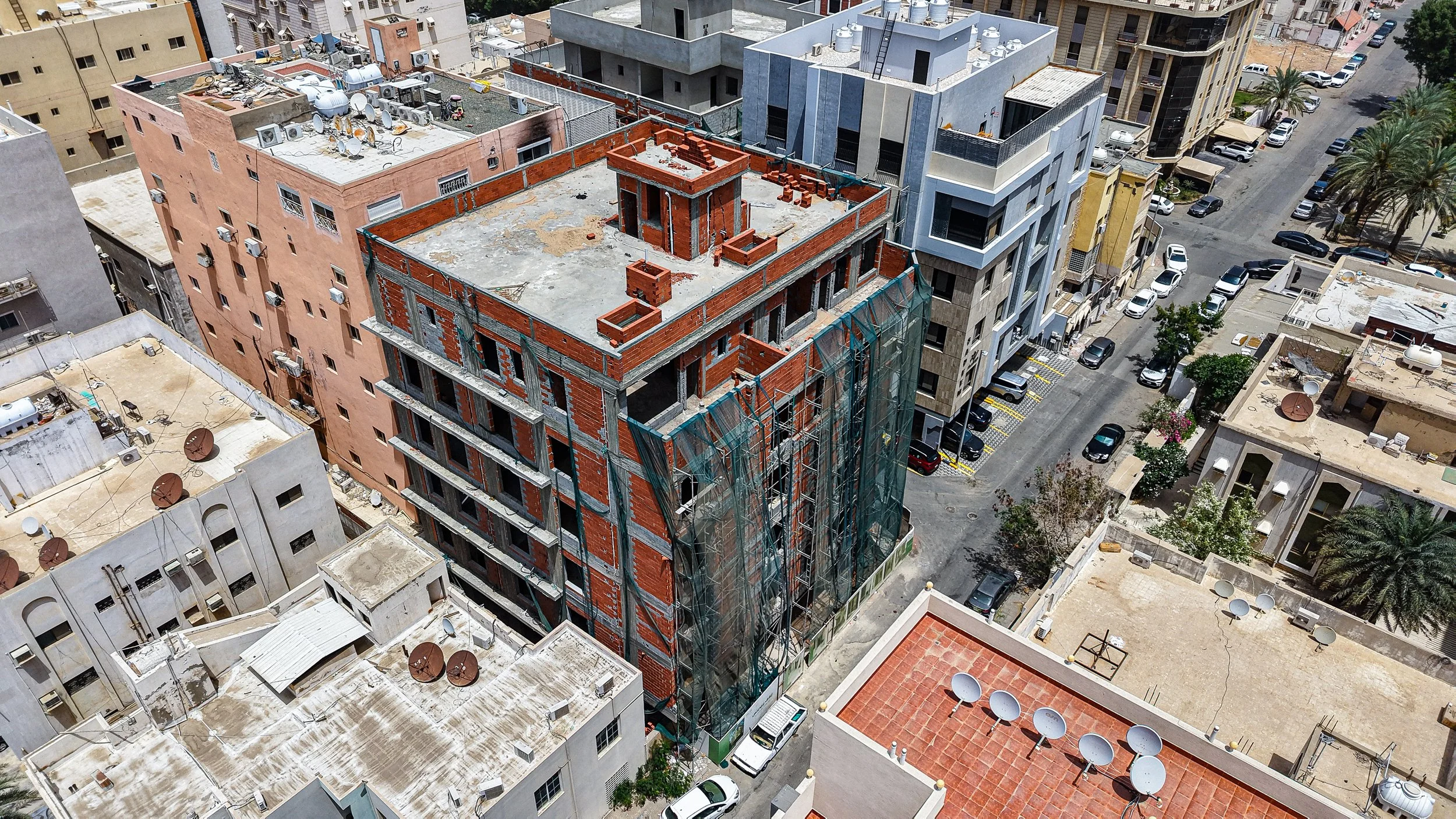

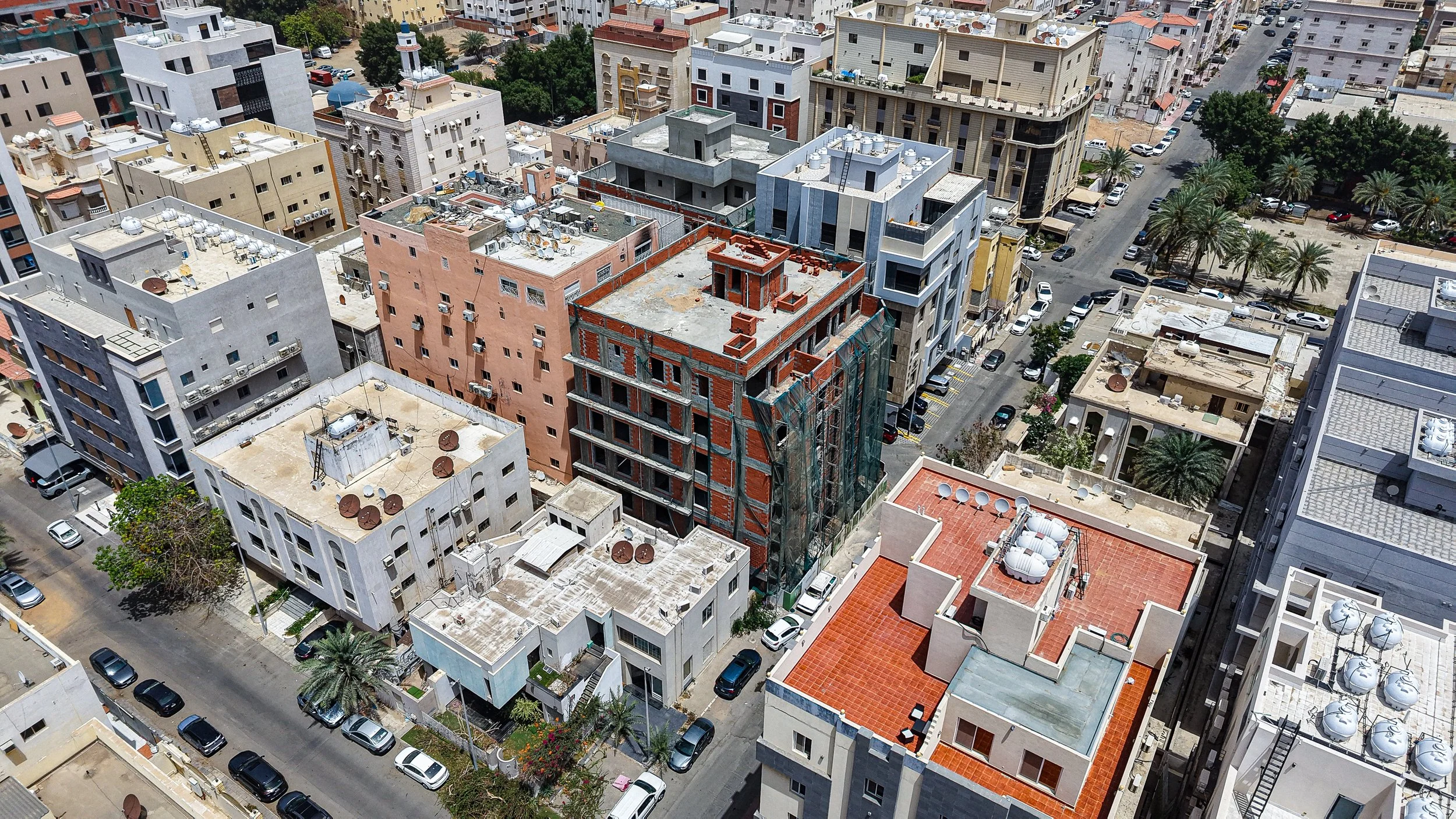

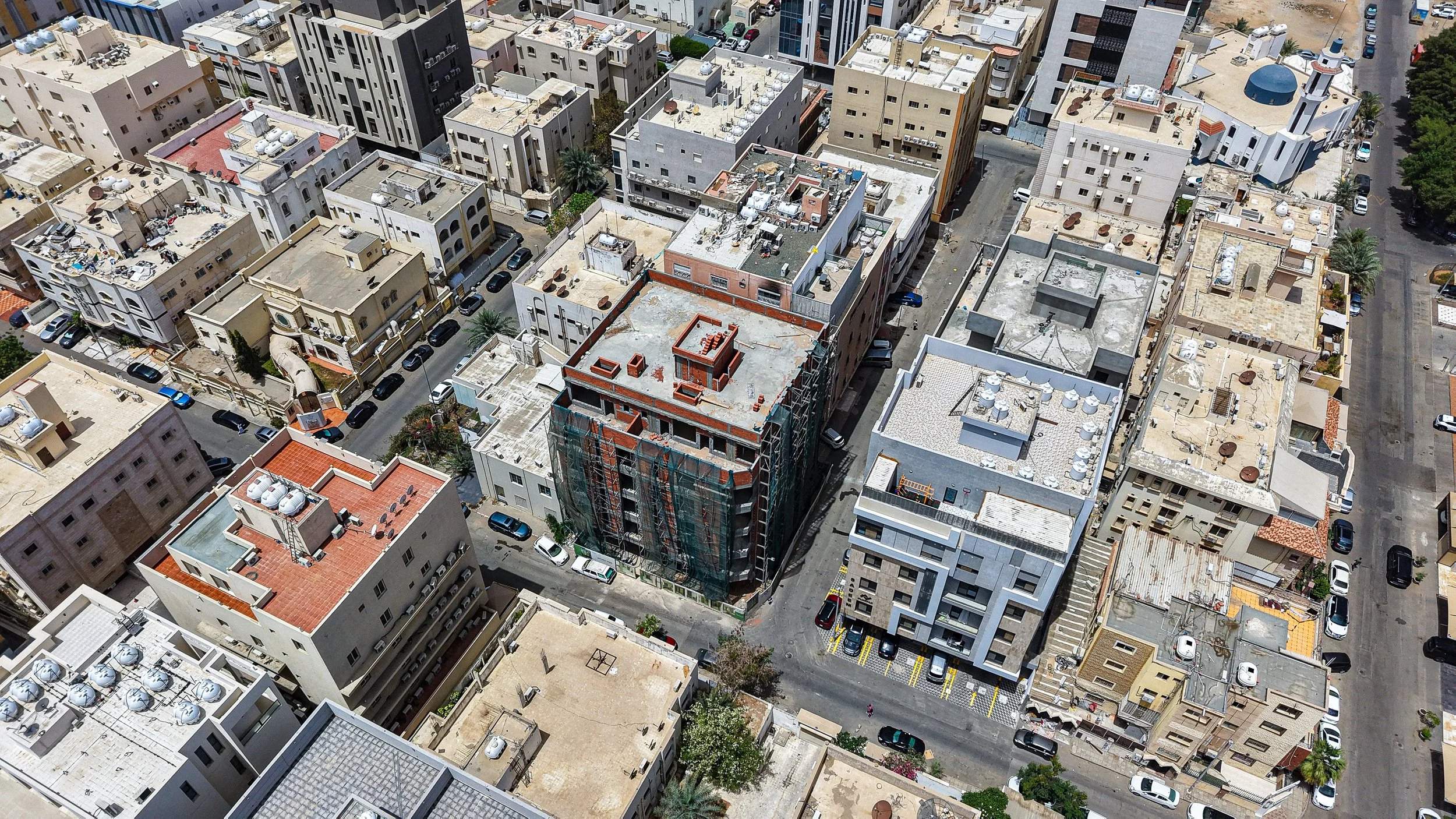

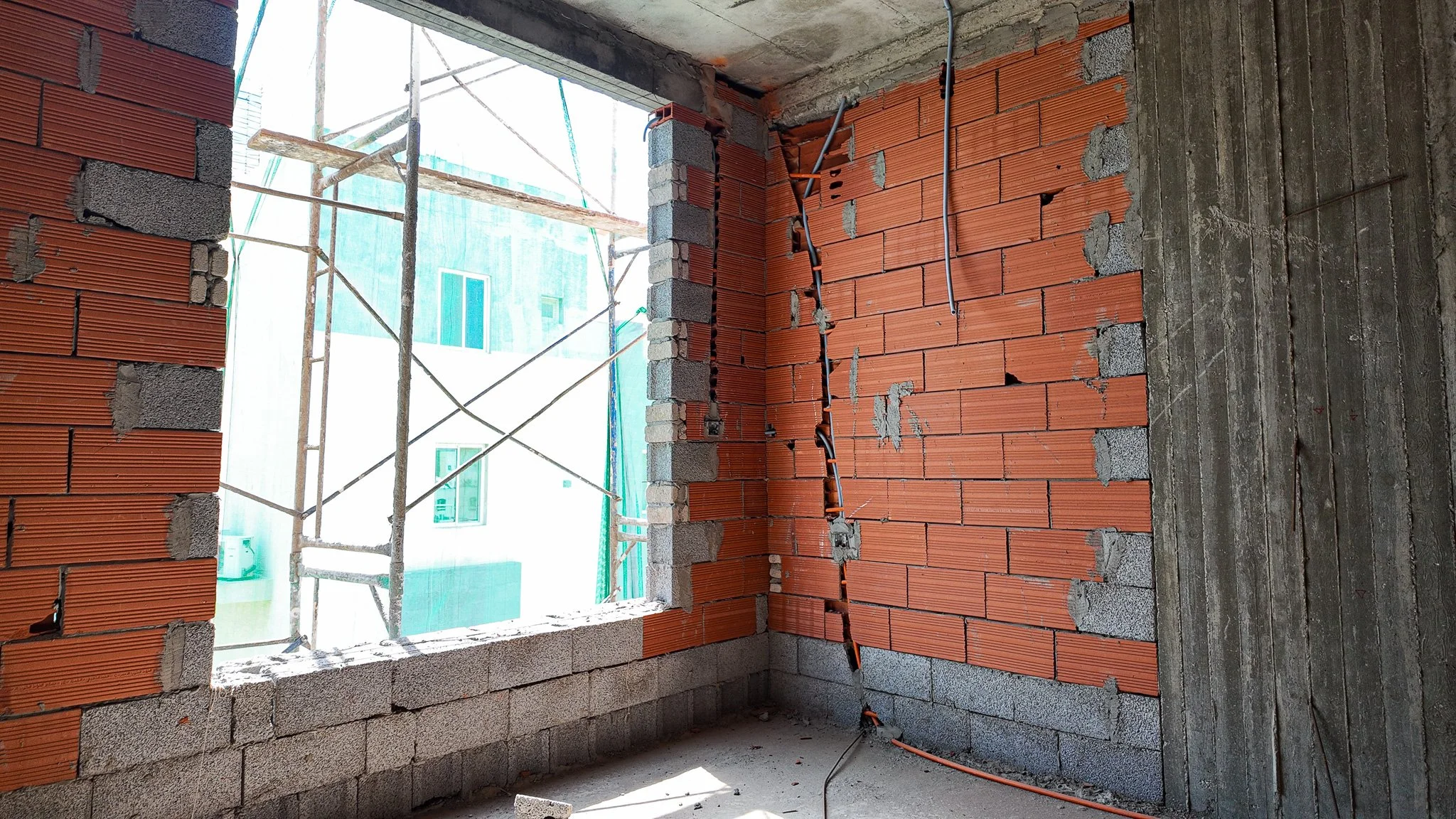

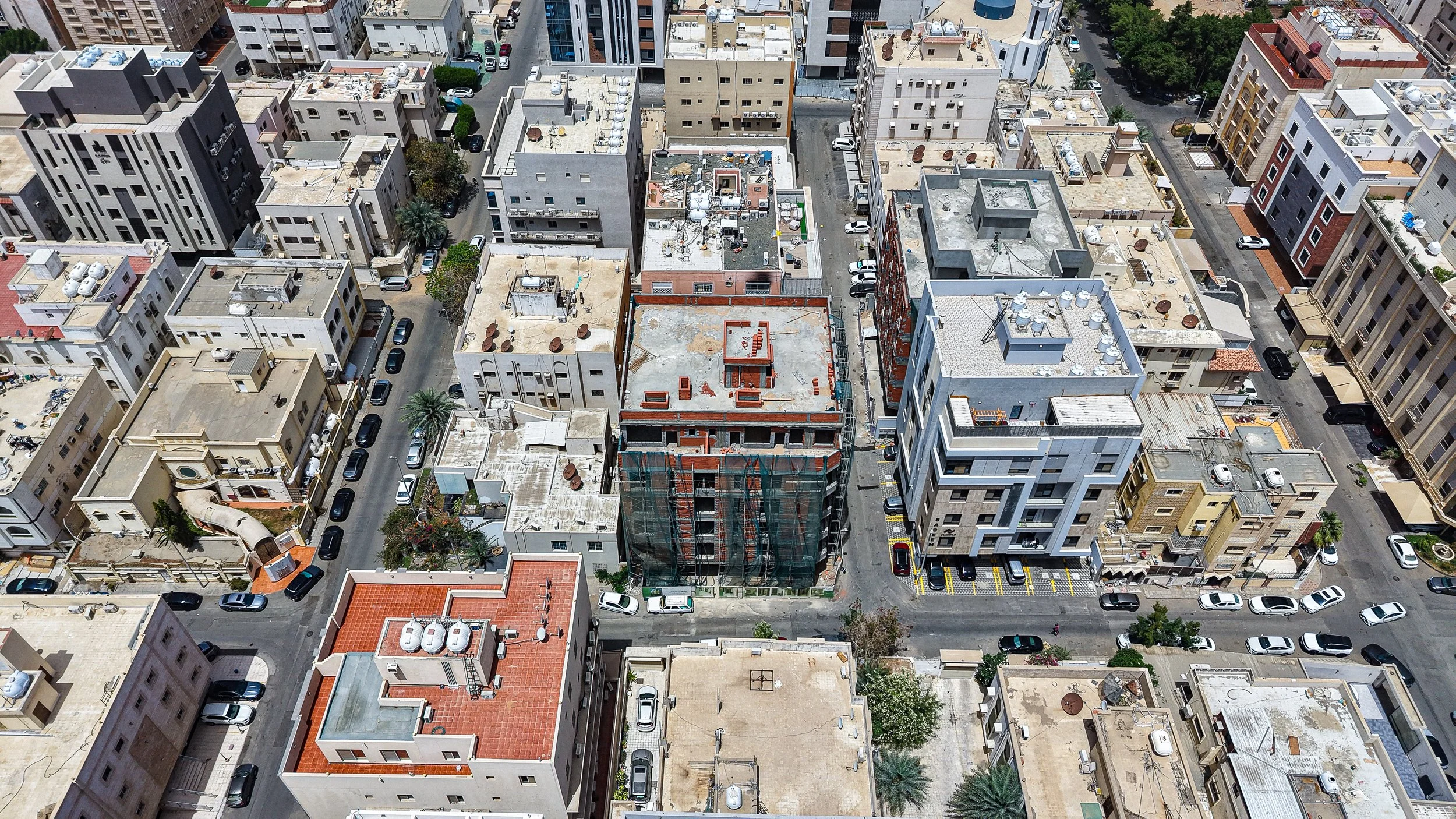

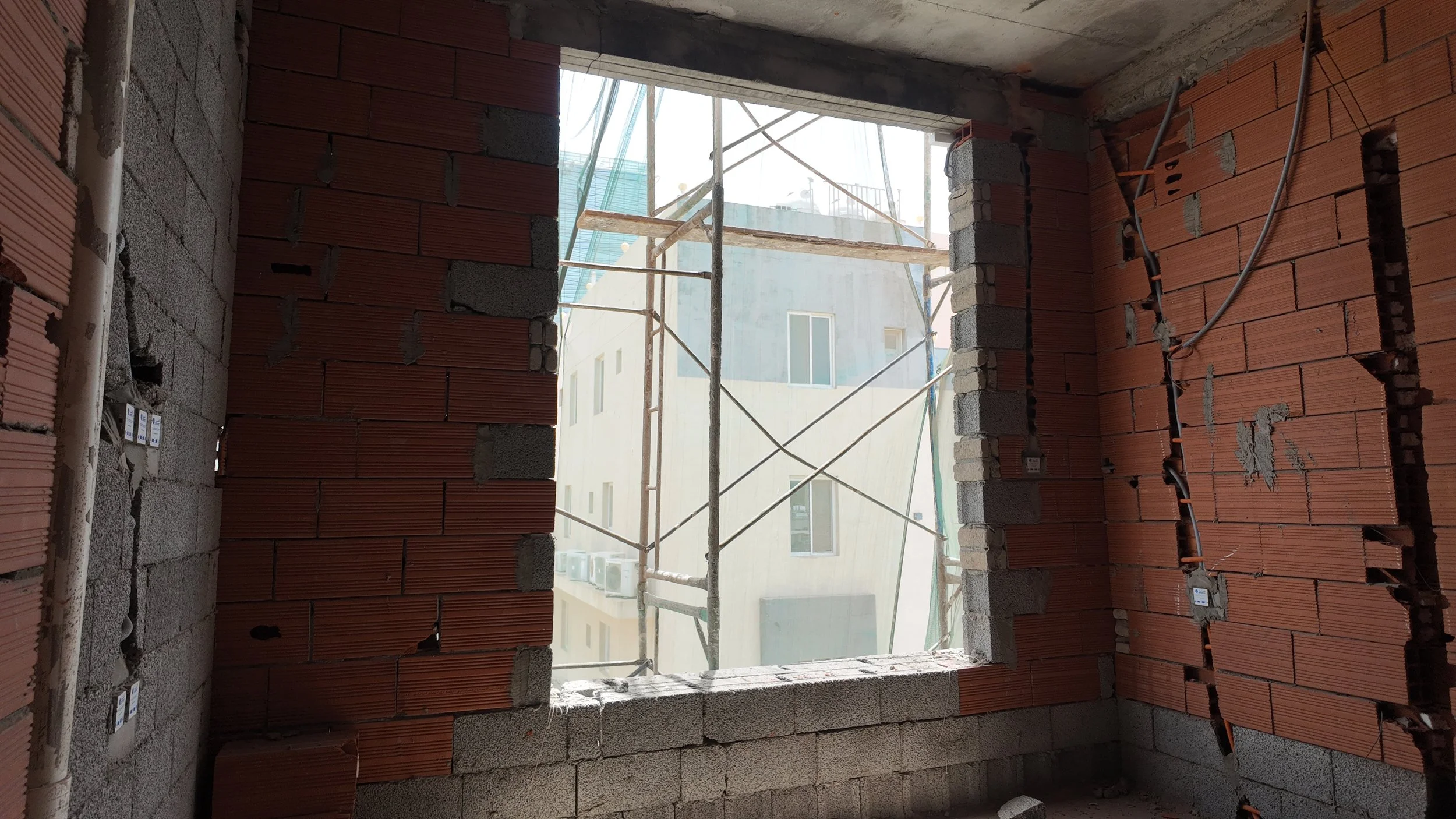

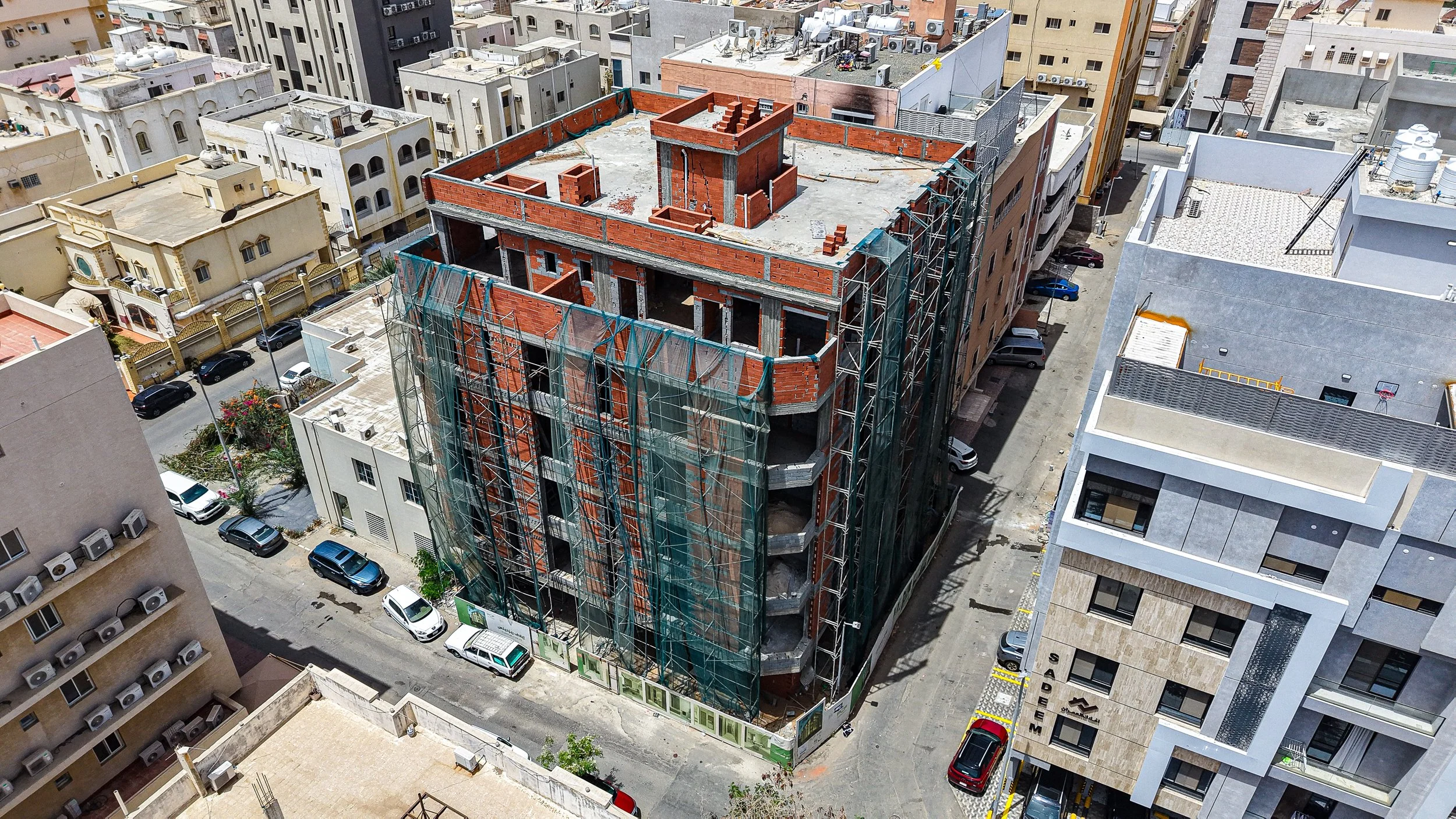

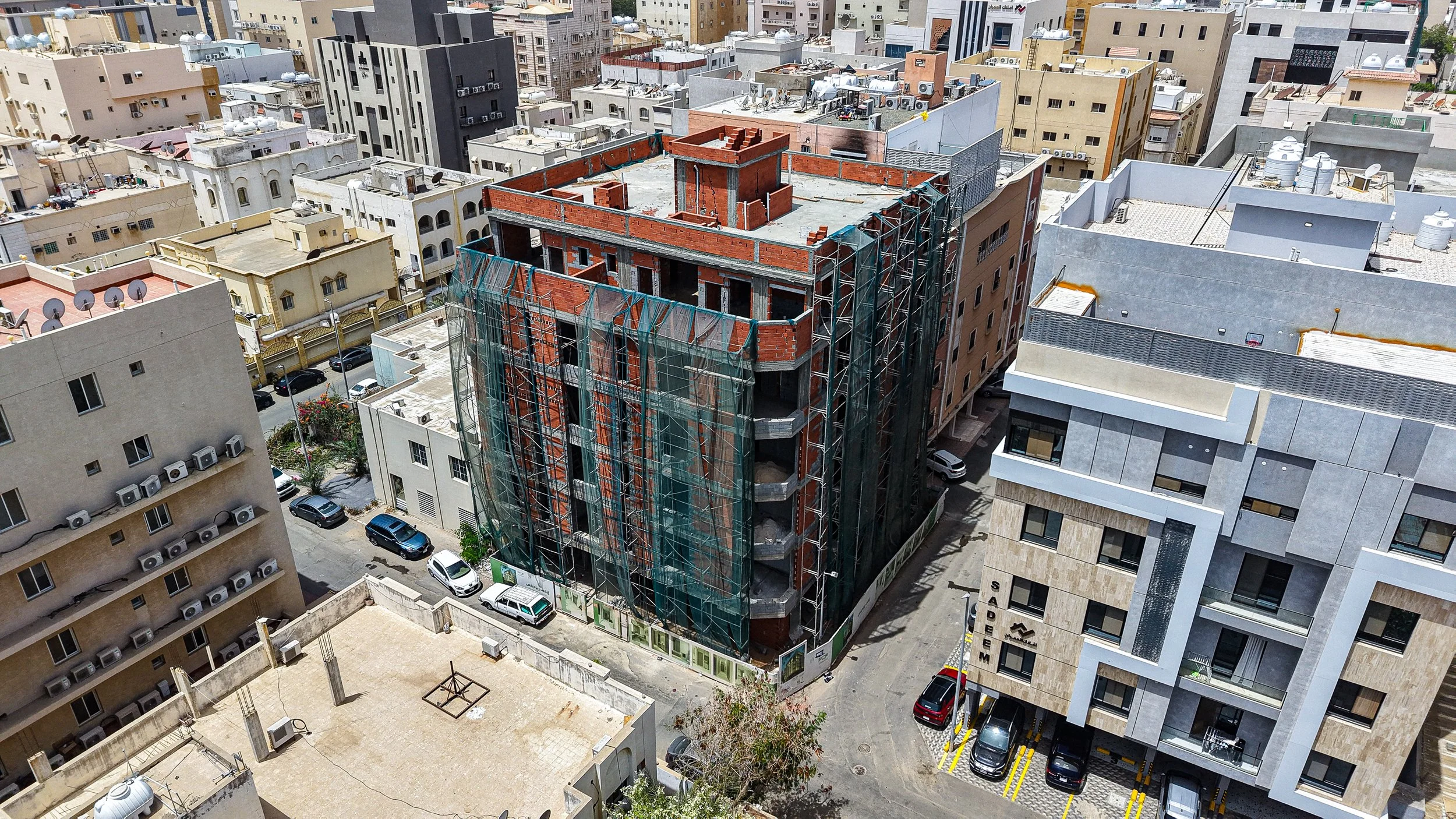

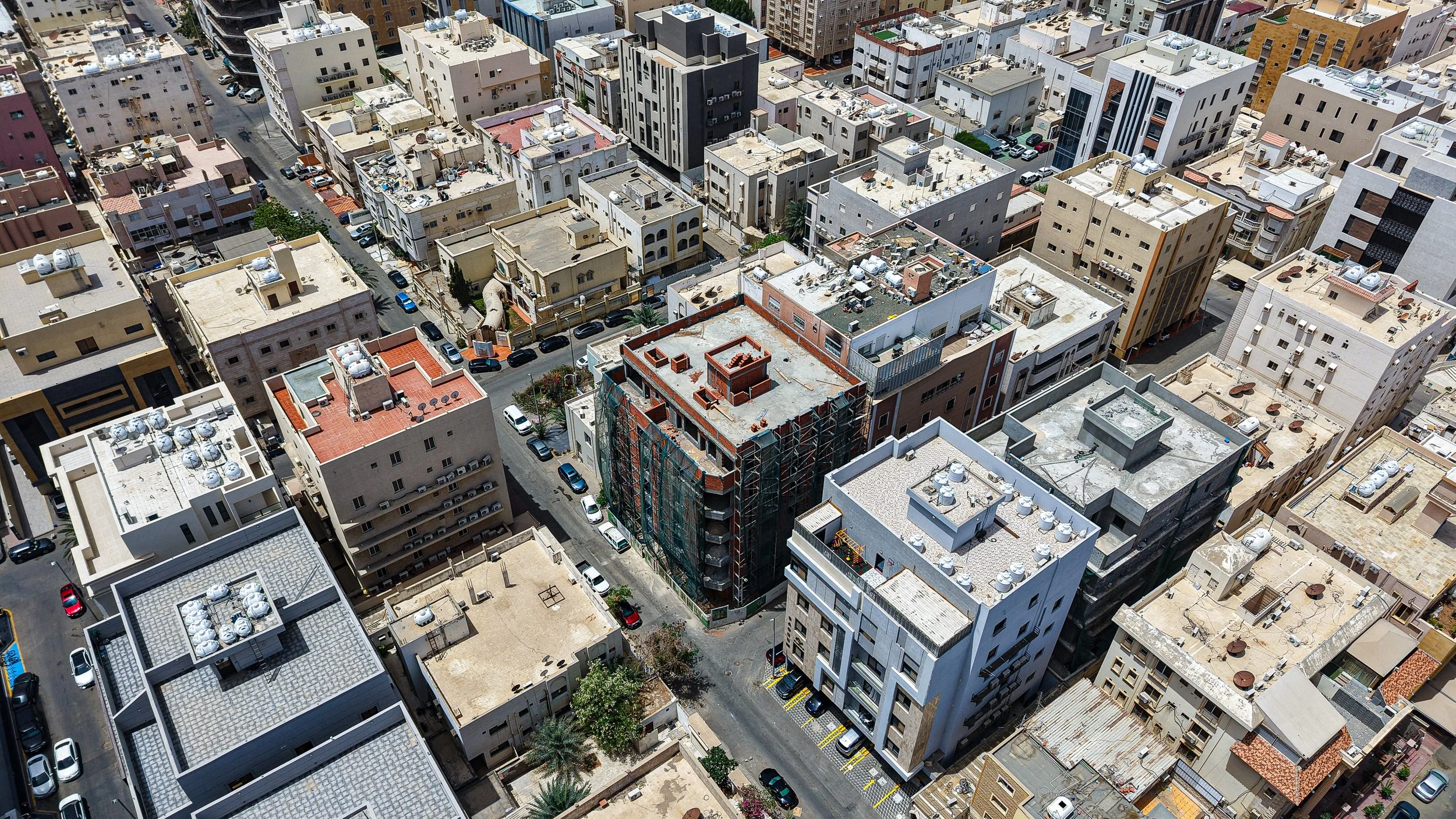

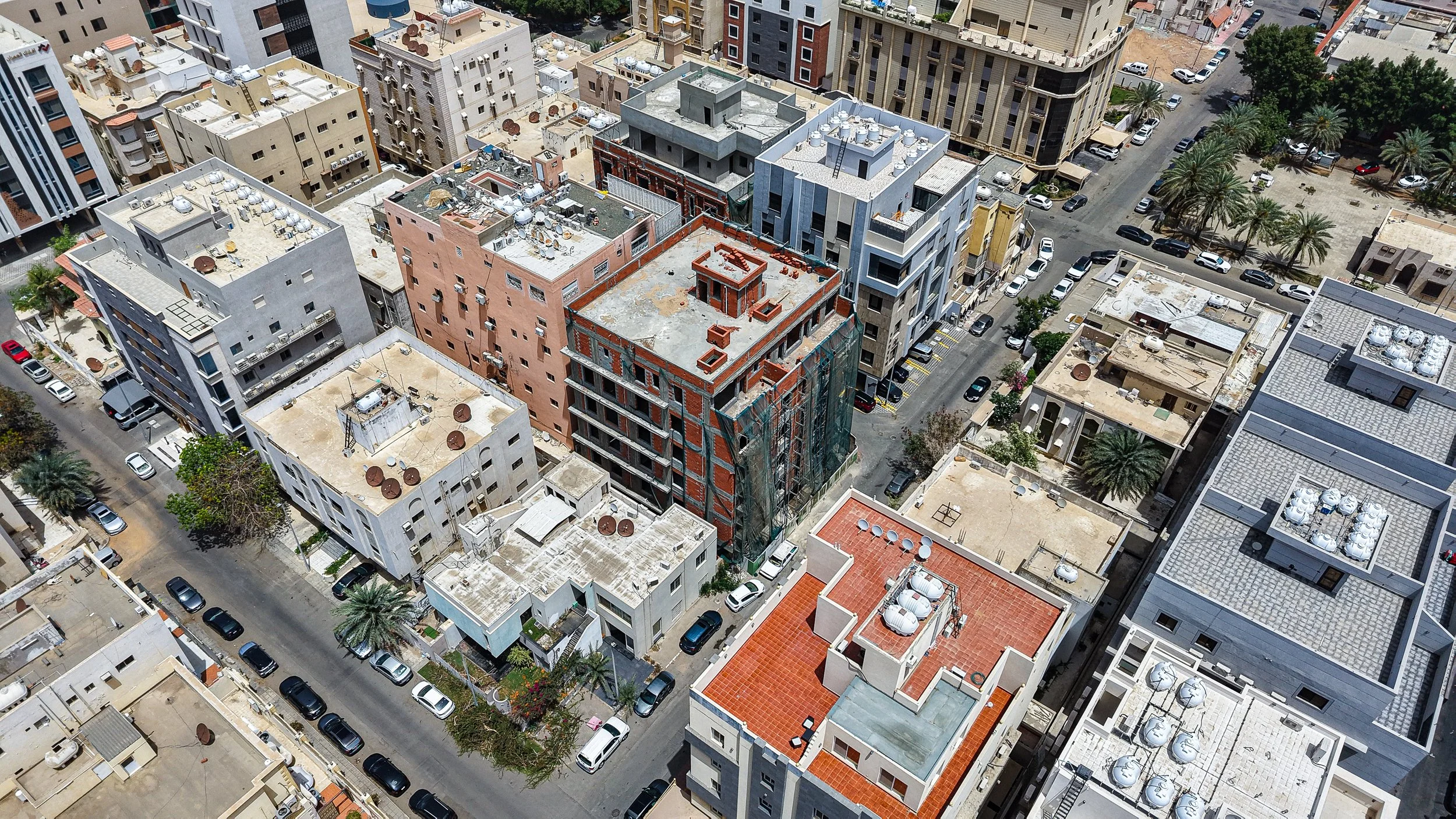

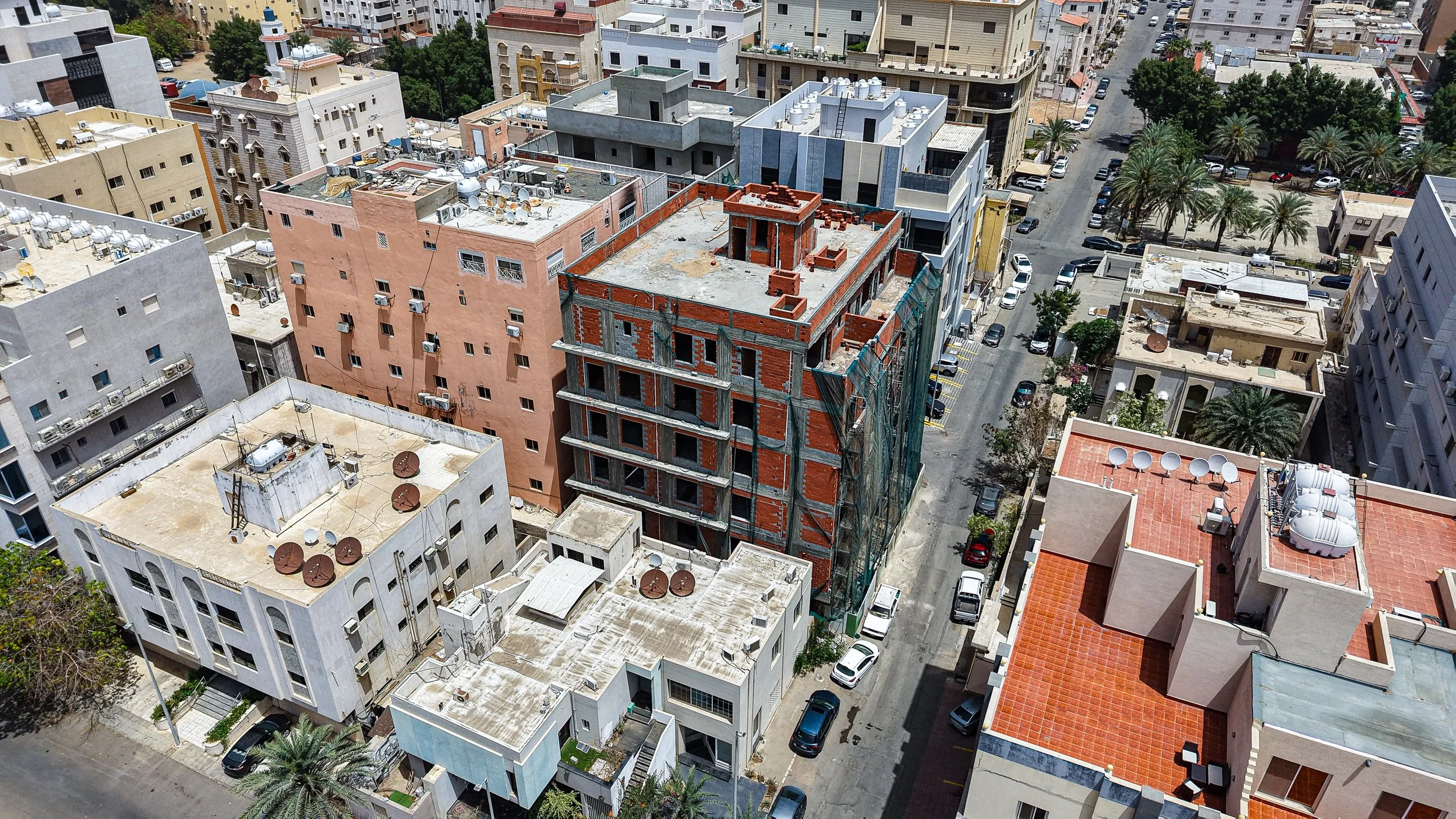

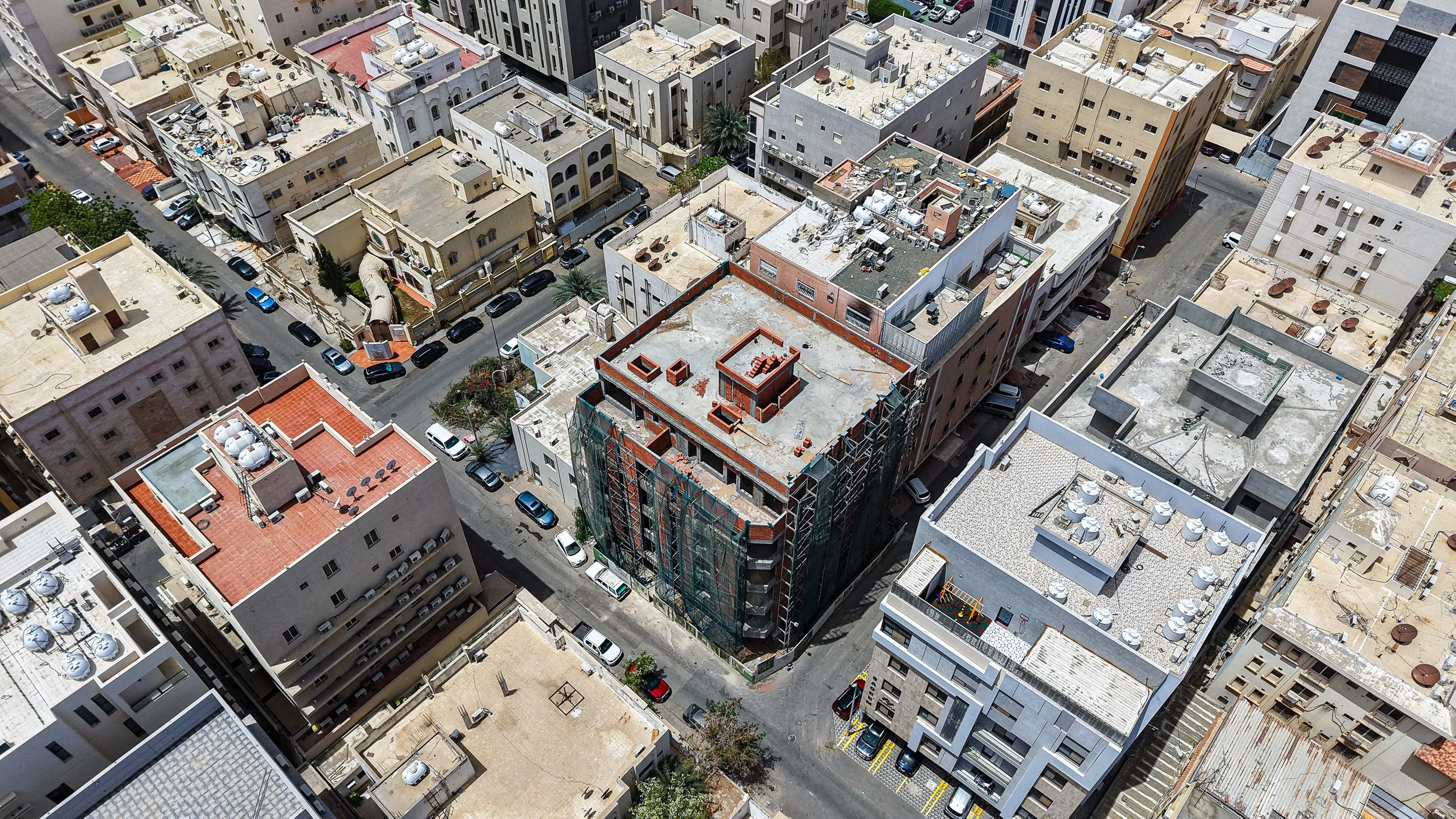

تركيب السقالات المعدنية وسواتر الحماية الخضراء على كامل محيط المبنى لبدء أعمال التكسية الخارجية.
قراءة الإنجاز

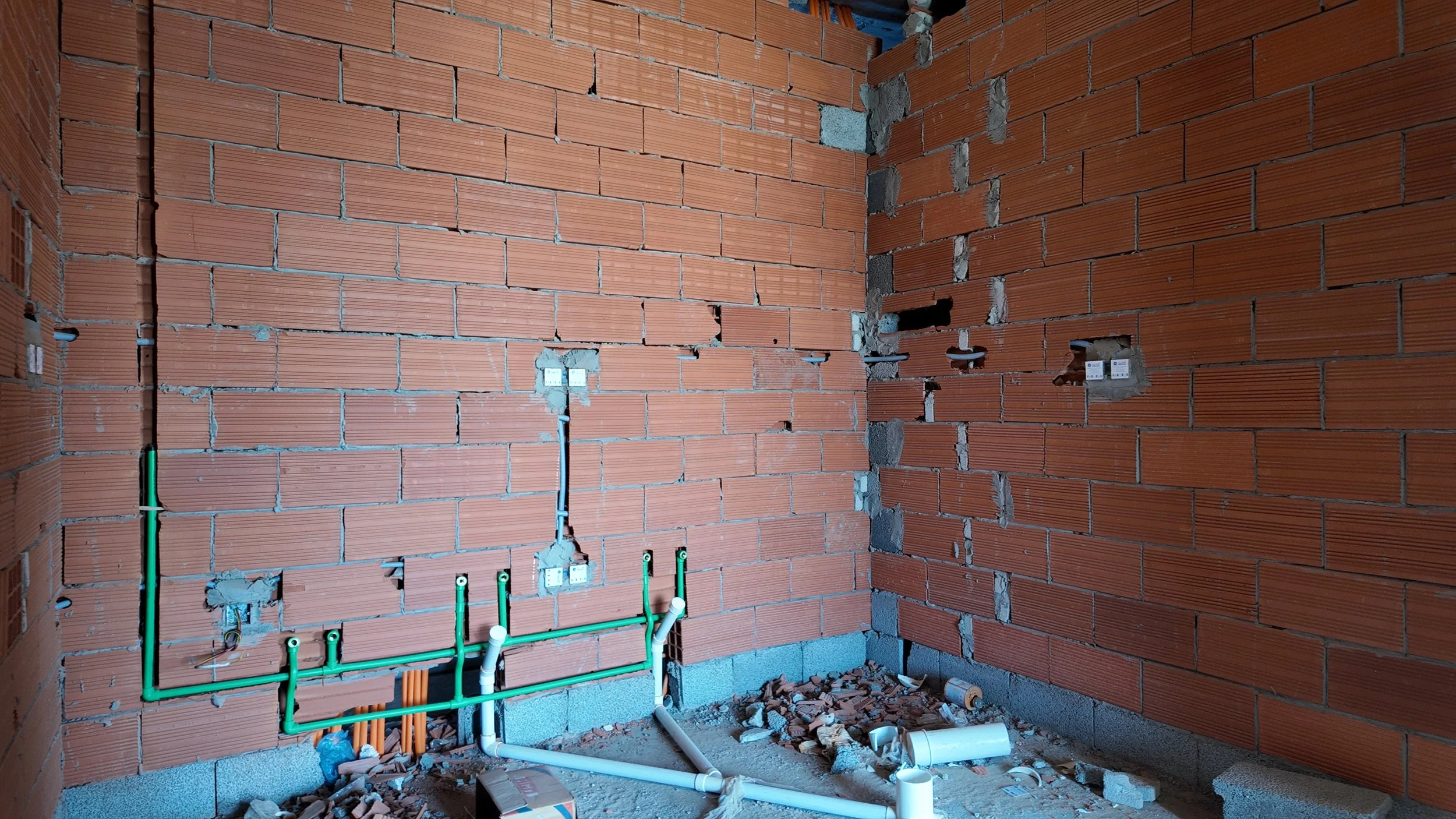

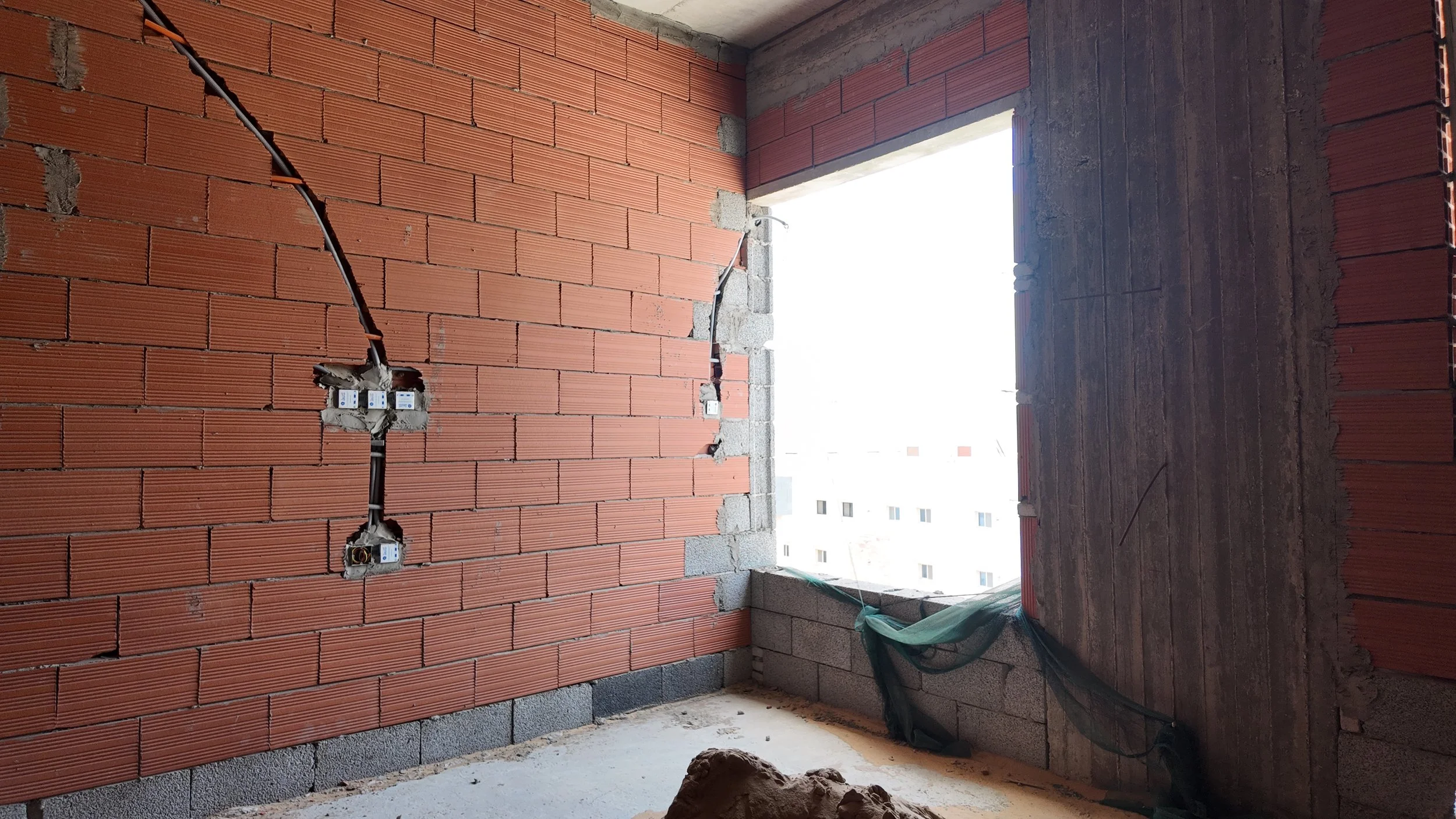

يتسق اكتمال الهيكل الخرساني (100%) مع الصور التي تظهر انتهاء أعمال الصب. أعمال الكهرباء والسباكة (45% و36%) تظهر من خلال التمديدات الأولية داخل الجدران قبل اللياسة. التراجع الطفيف في نسبة السباكة قد يعود لإعادة تقييم بنود العمل أو استبدال تمديدات سابقة.
مقارنة بالزيارة السابقة
مقارنة بالزيارة السابقة، انتقل المشروع من مرحلة صب الأعمدة والأسقف الأخيرة إلى مرحلة المباني المتقدمة وتغطية الواجهات بالسواتر، مع ظهور واضح لأعمال اللياسة الداخلية التي لم تكن موجودة سابقاً.
المراحل القادمة المتوقعة
استكمال أعمال اللياسة الداخلية، البدء في تركيب الحلوق المعدنية/الخشبية، والبدء في أعمال واجهات المبنى.
