إيلاف ريزدينس
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

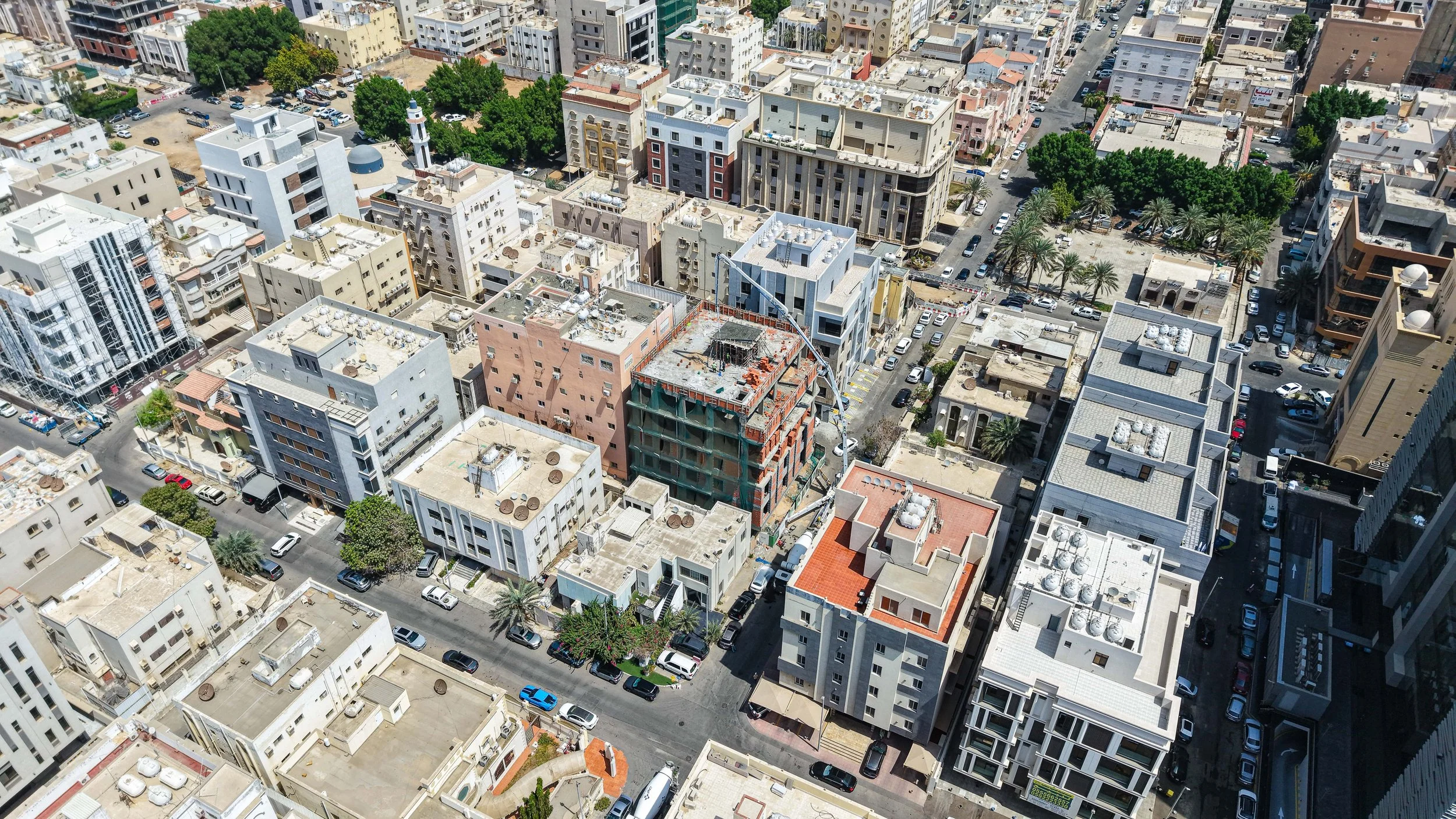

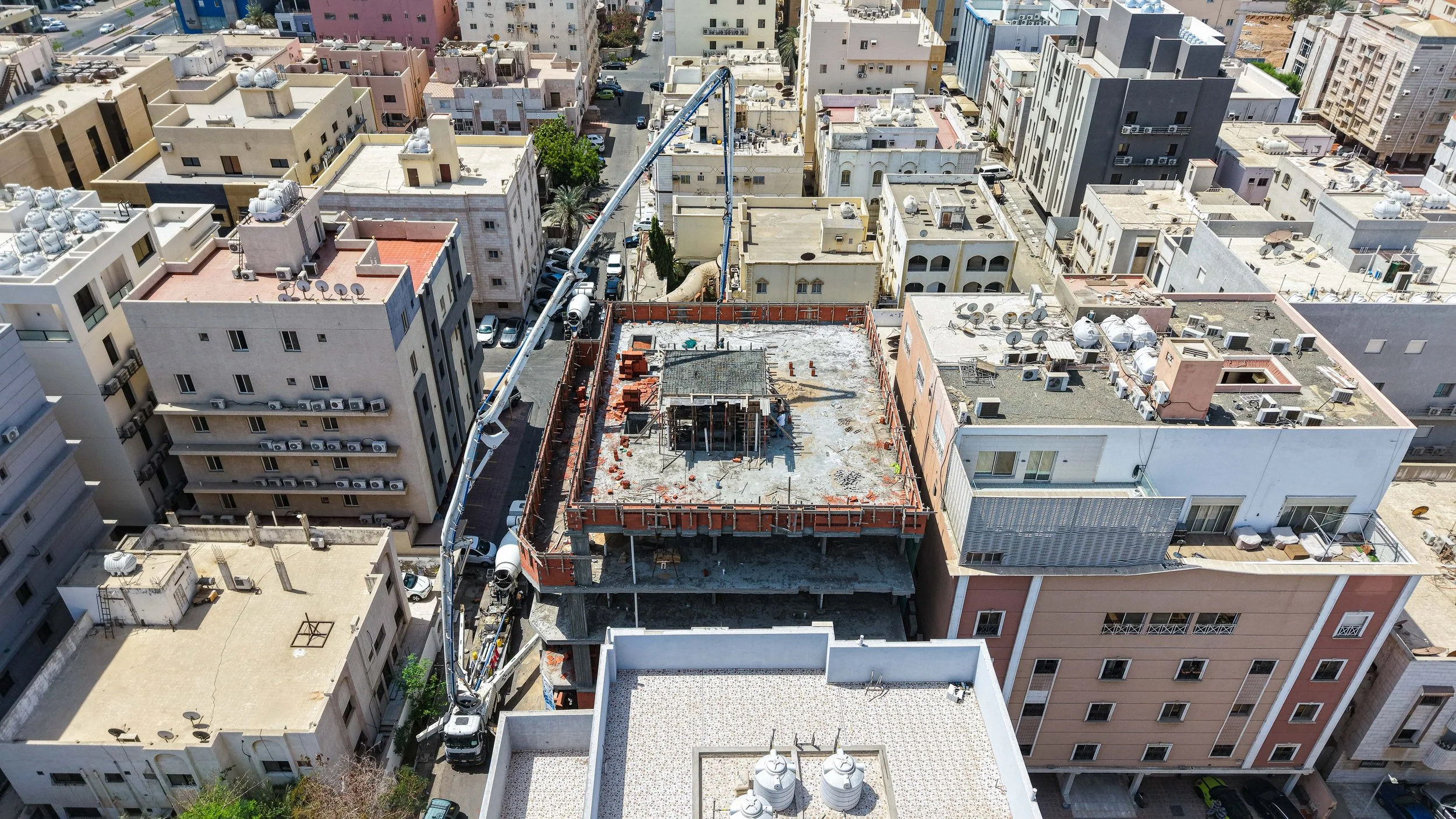

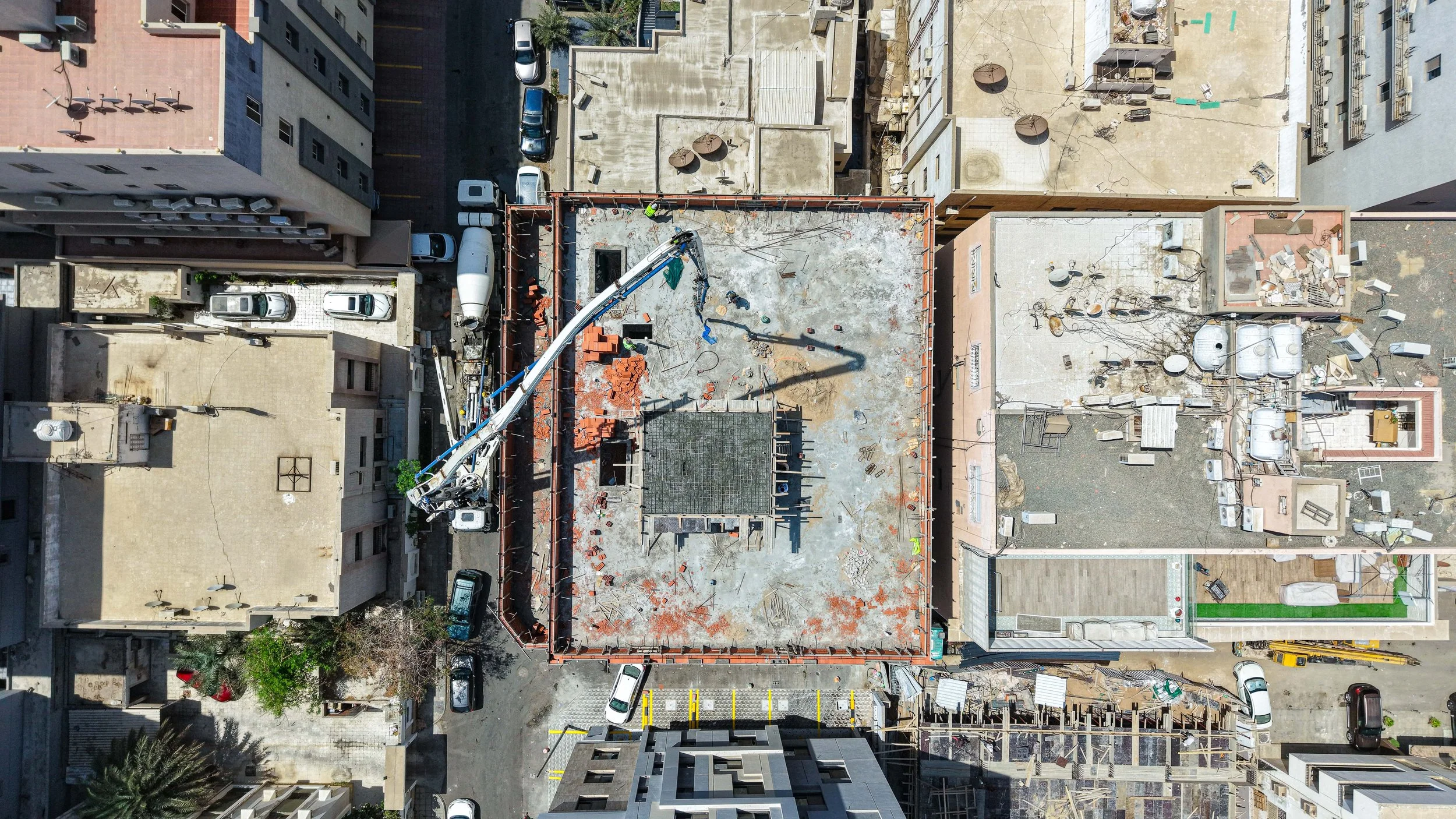

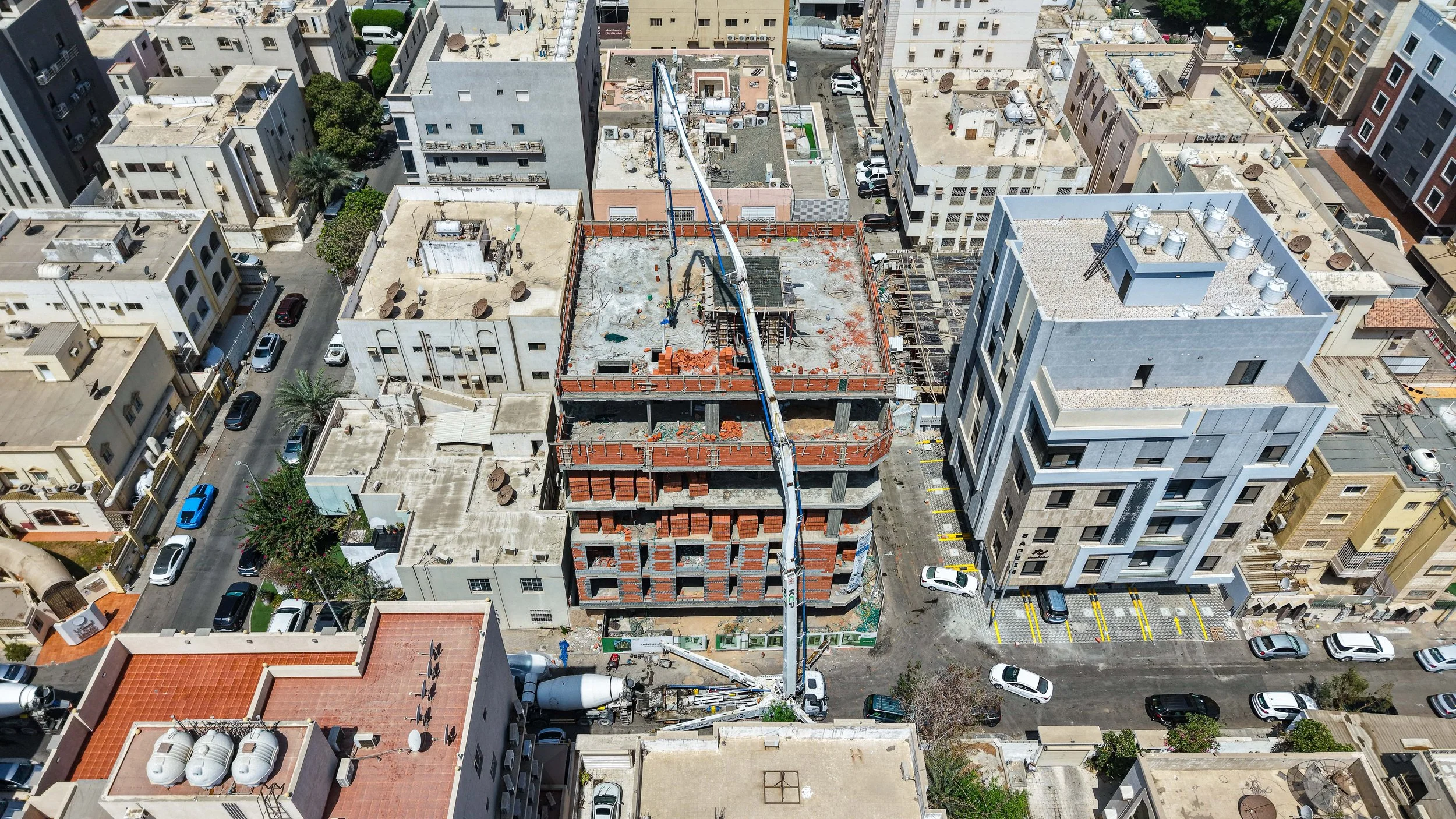

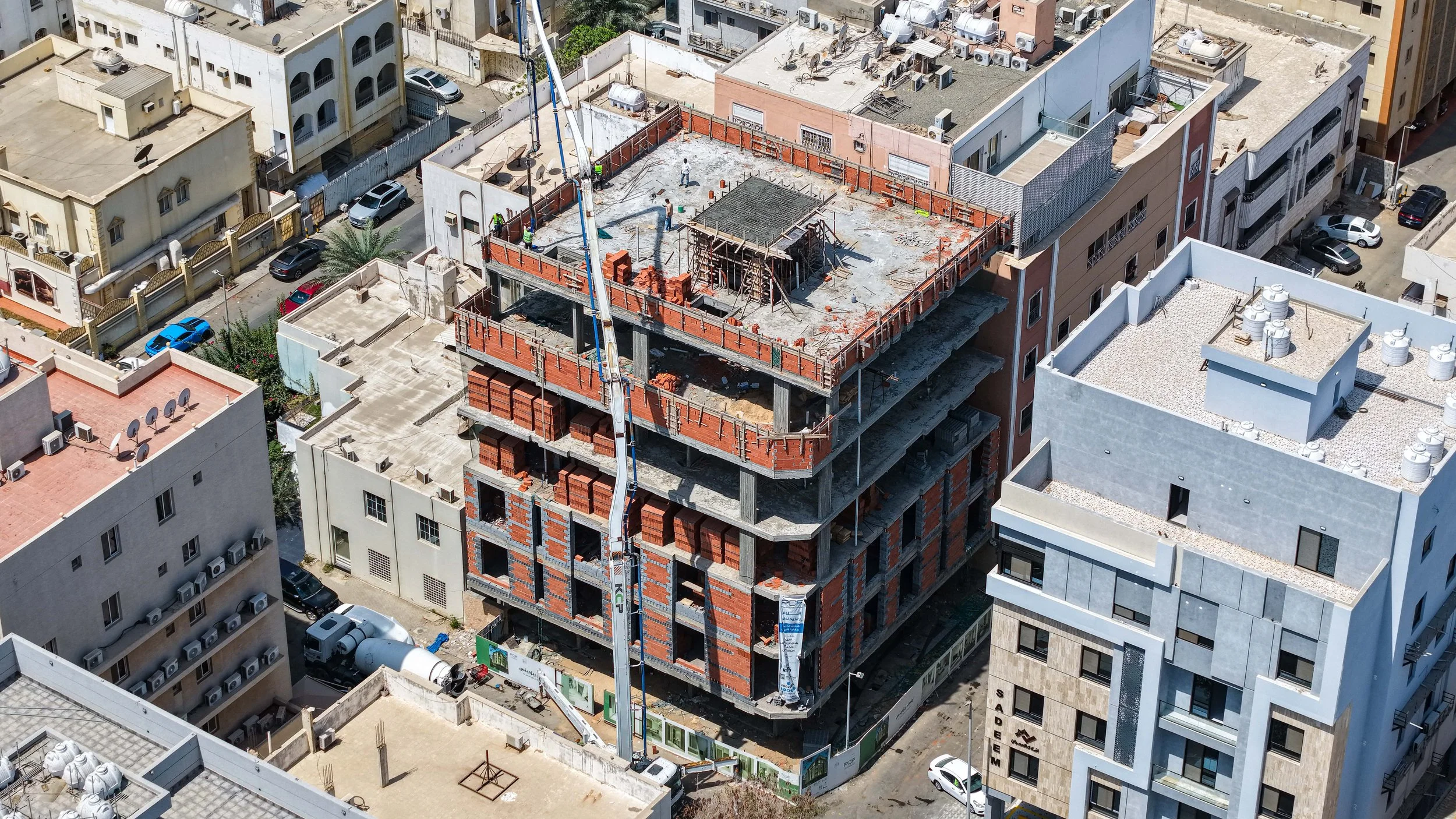

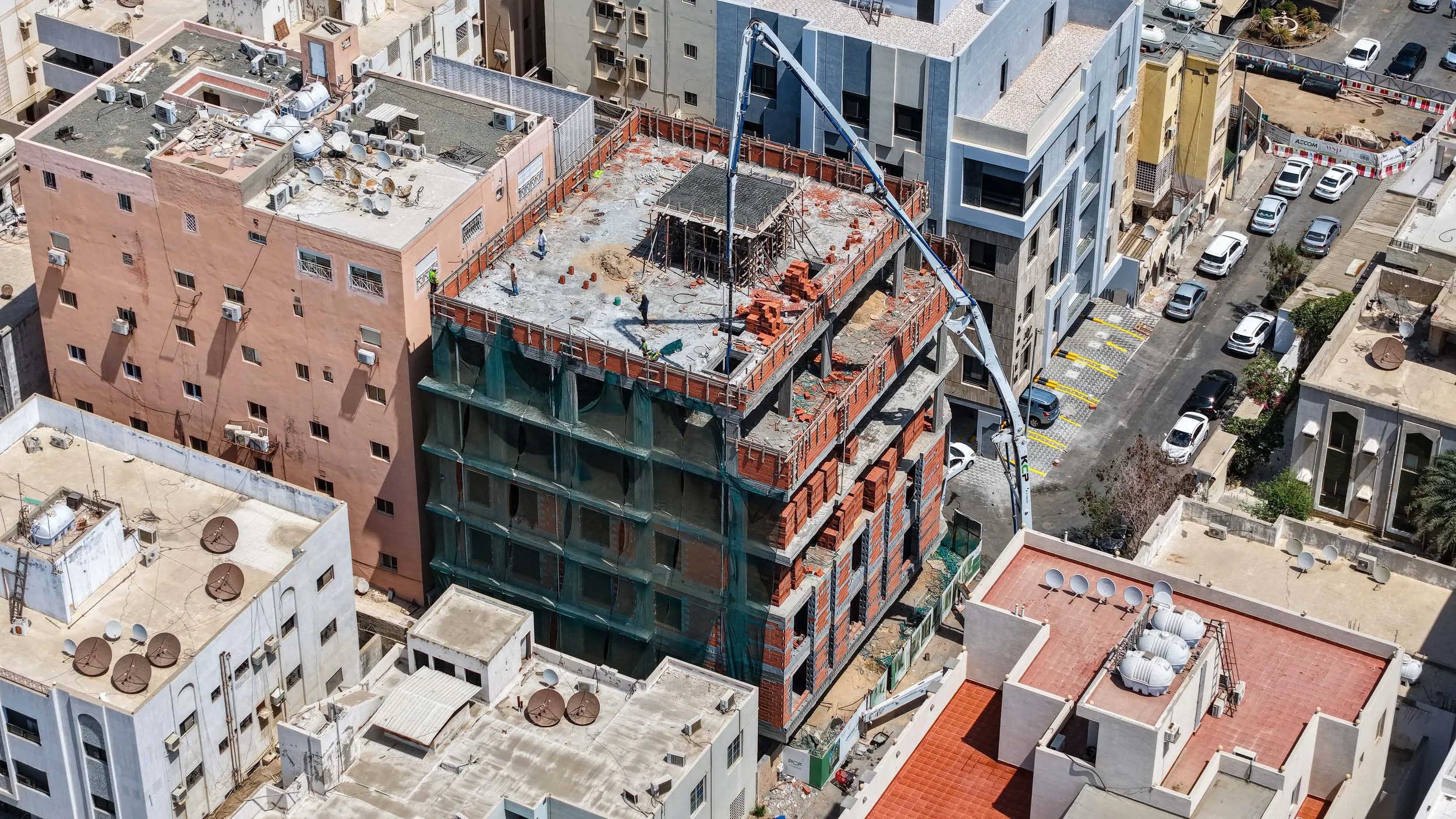

استمرار أعمال الصب في سقف الدور الأخير/الملحق، وتواجد مضخة الخرسانة وخلاطات التوريد في الموقع.

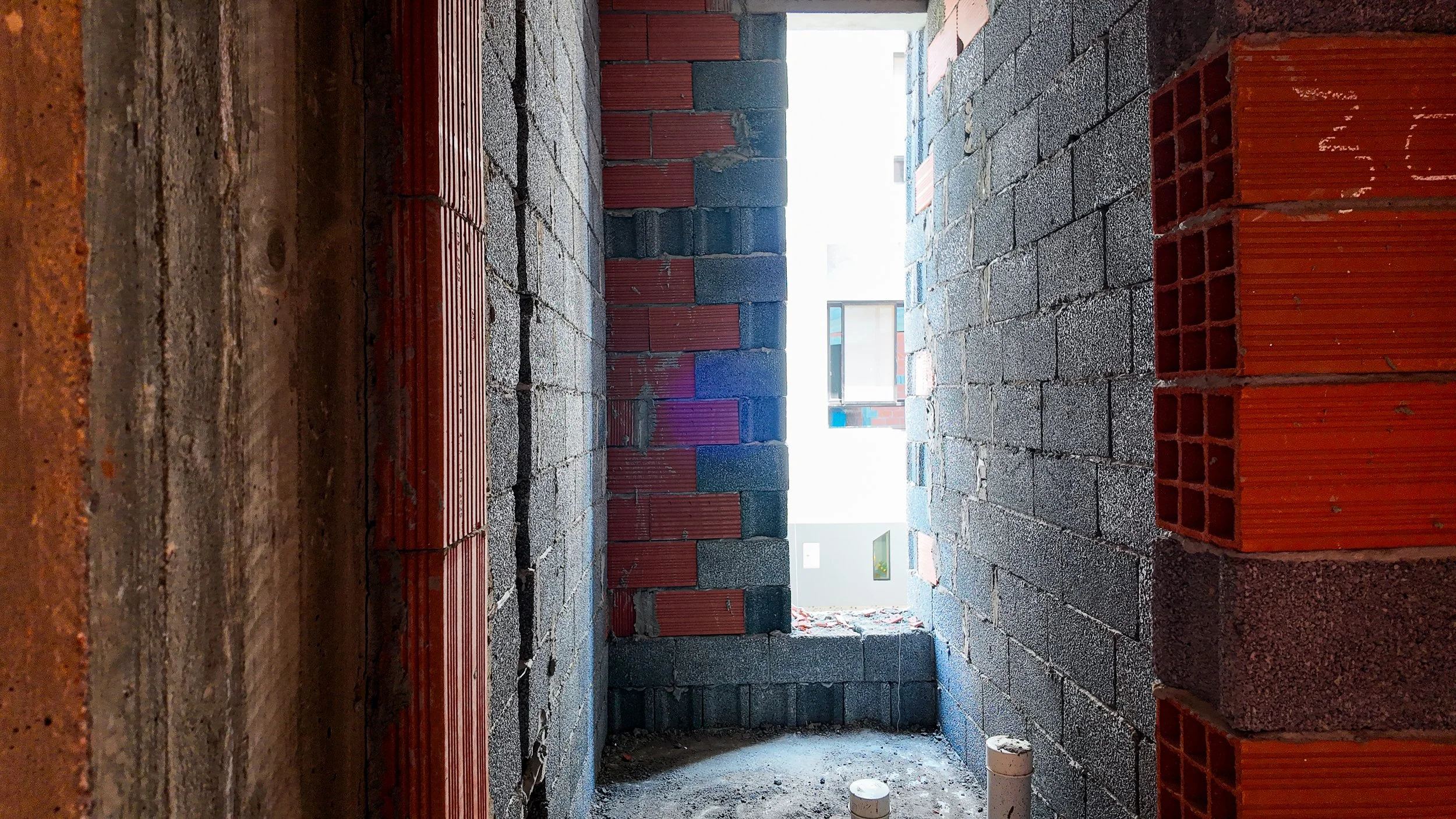

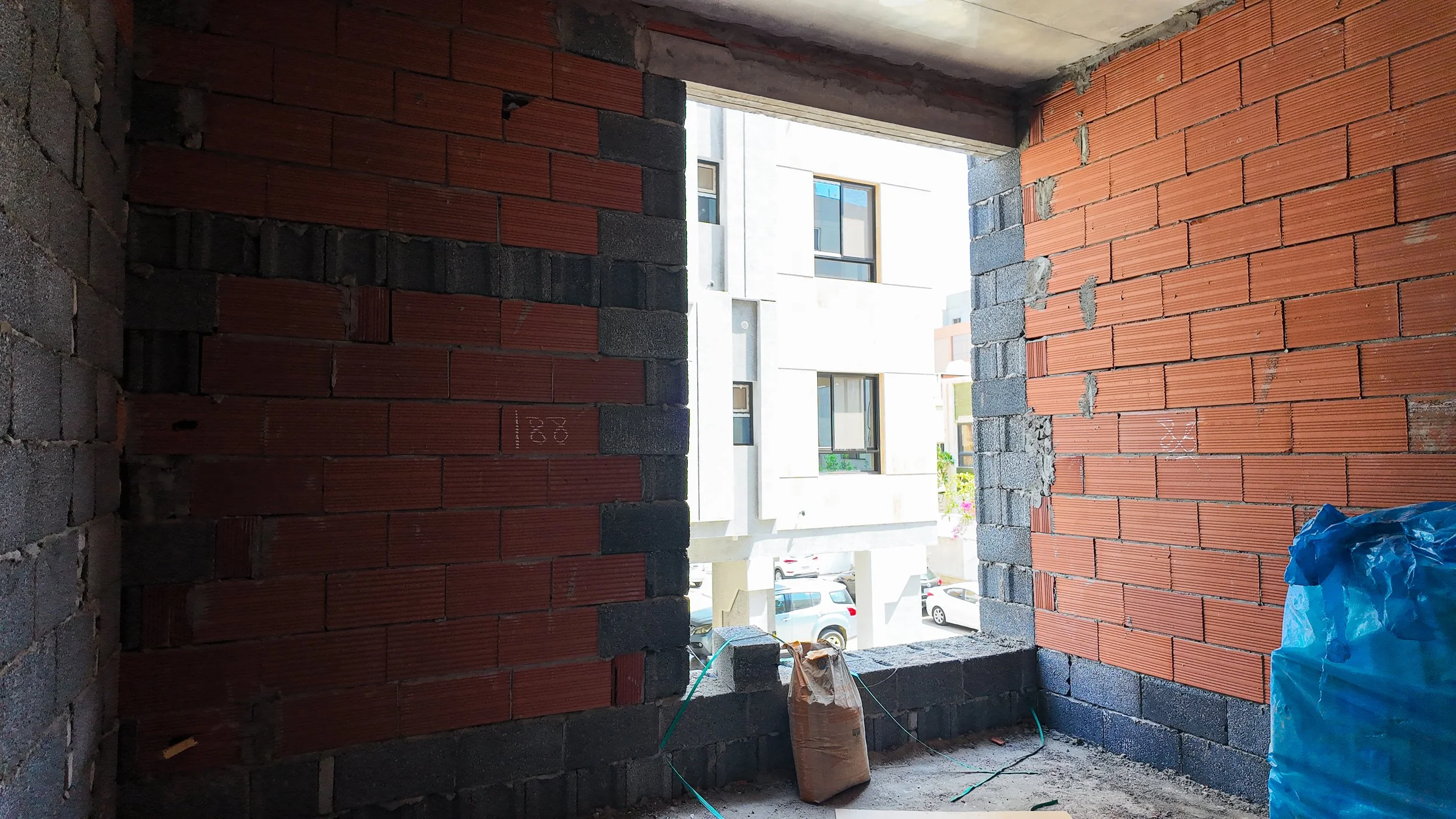

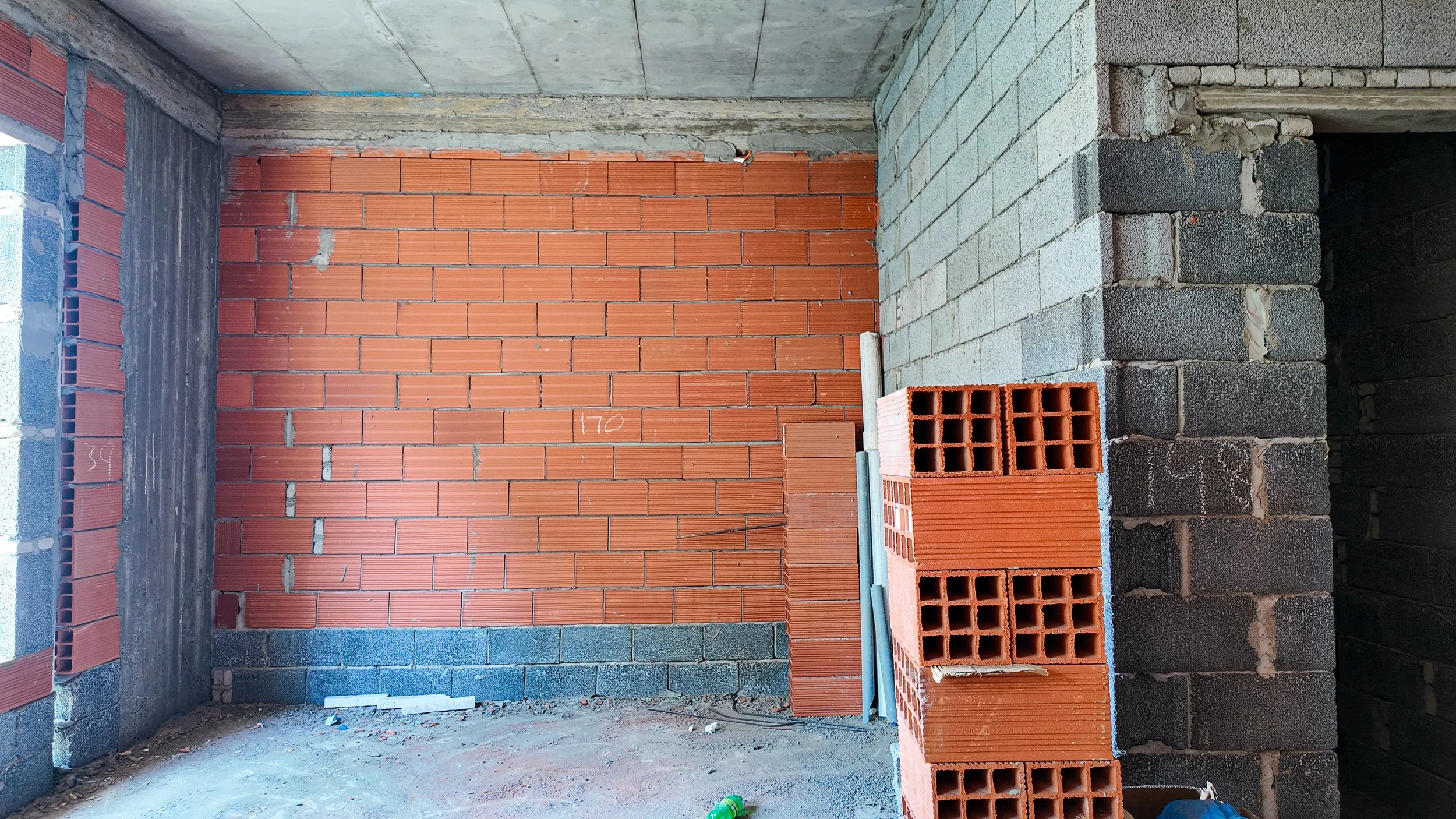

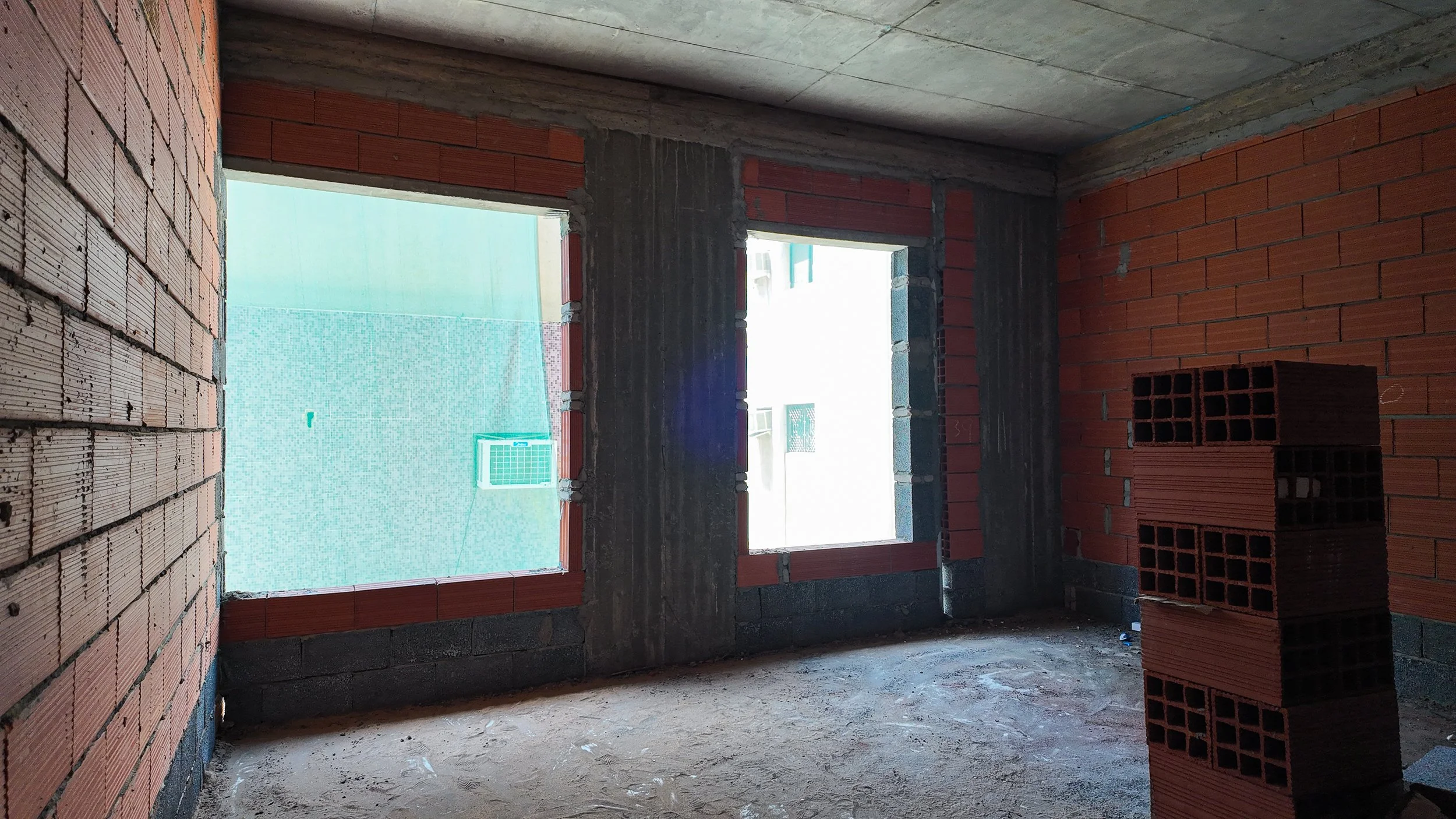

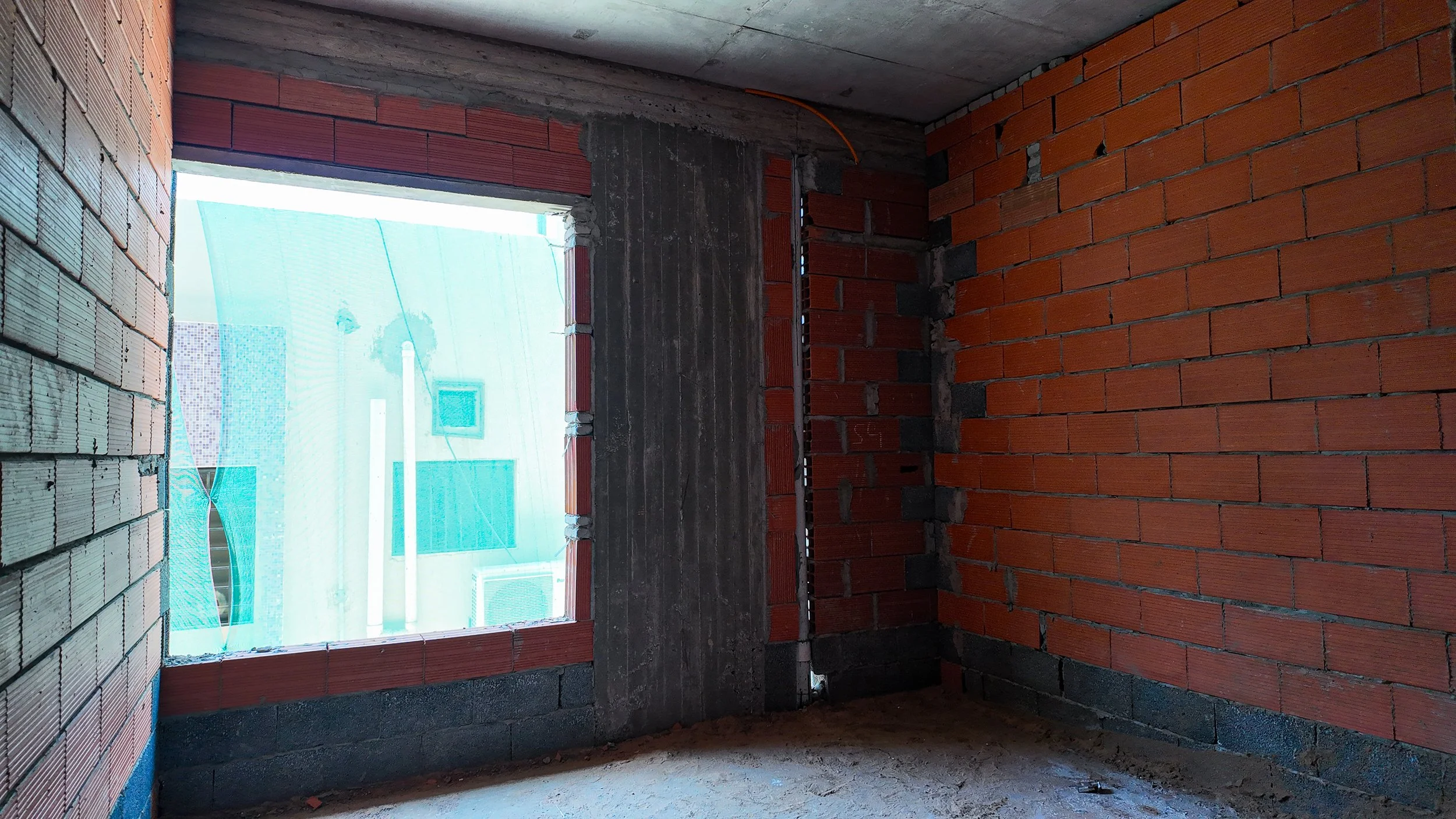

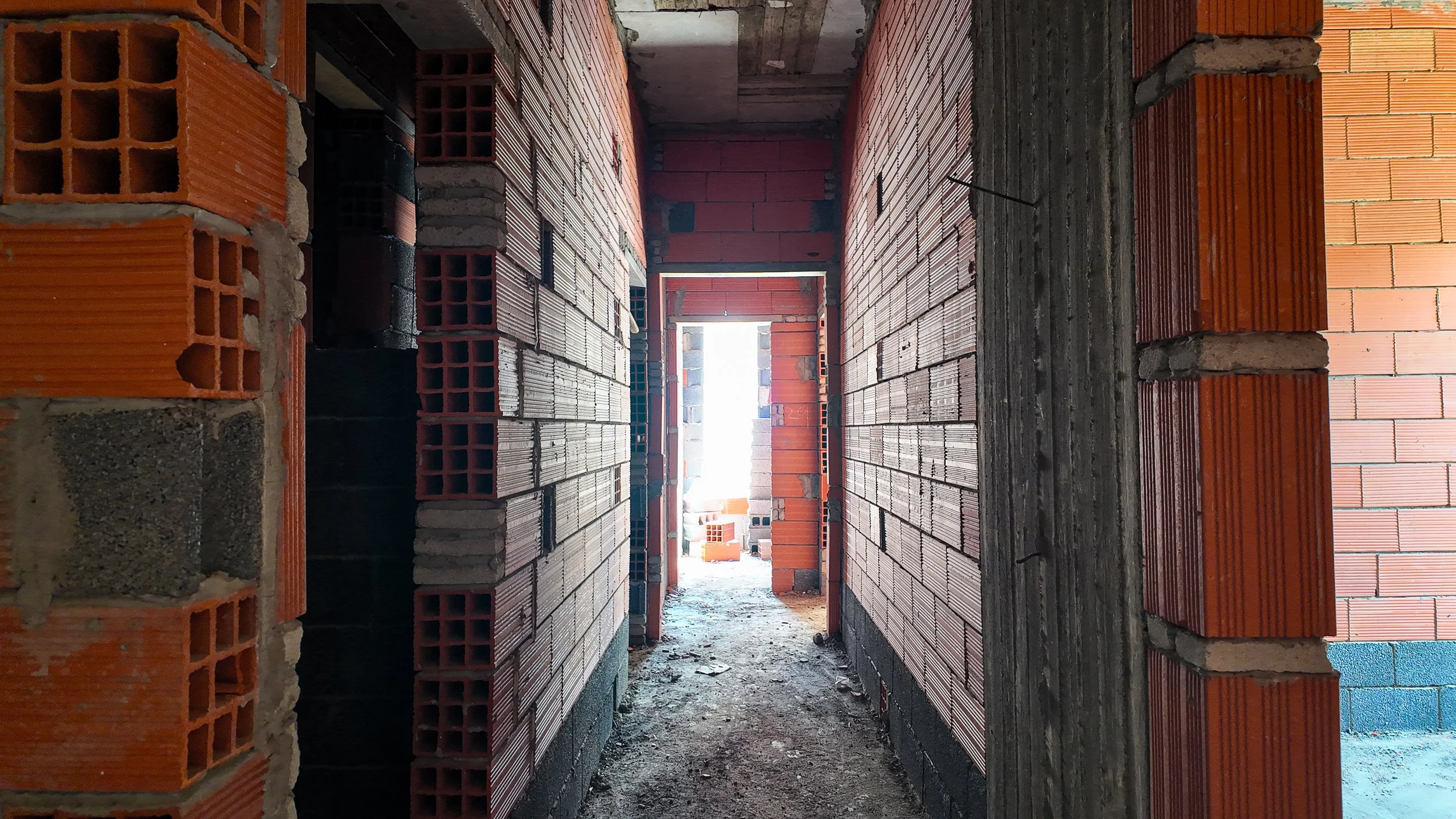

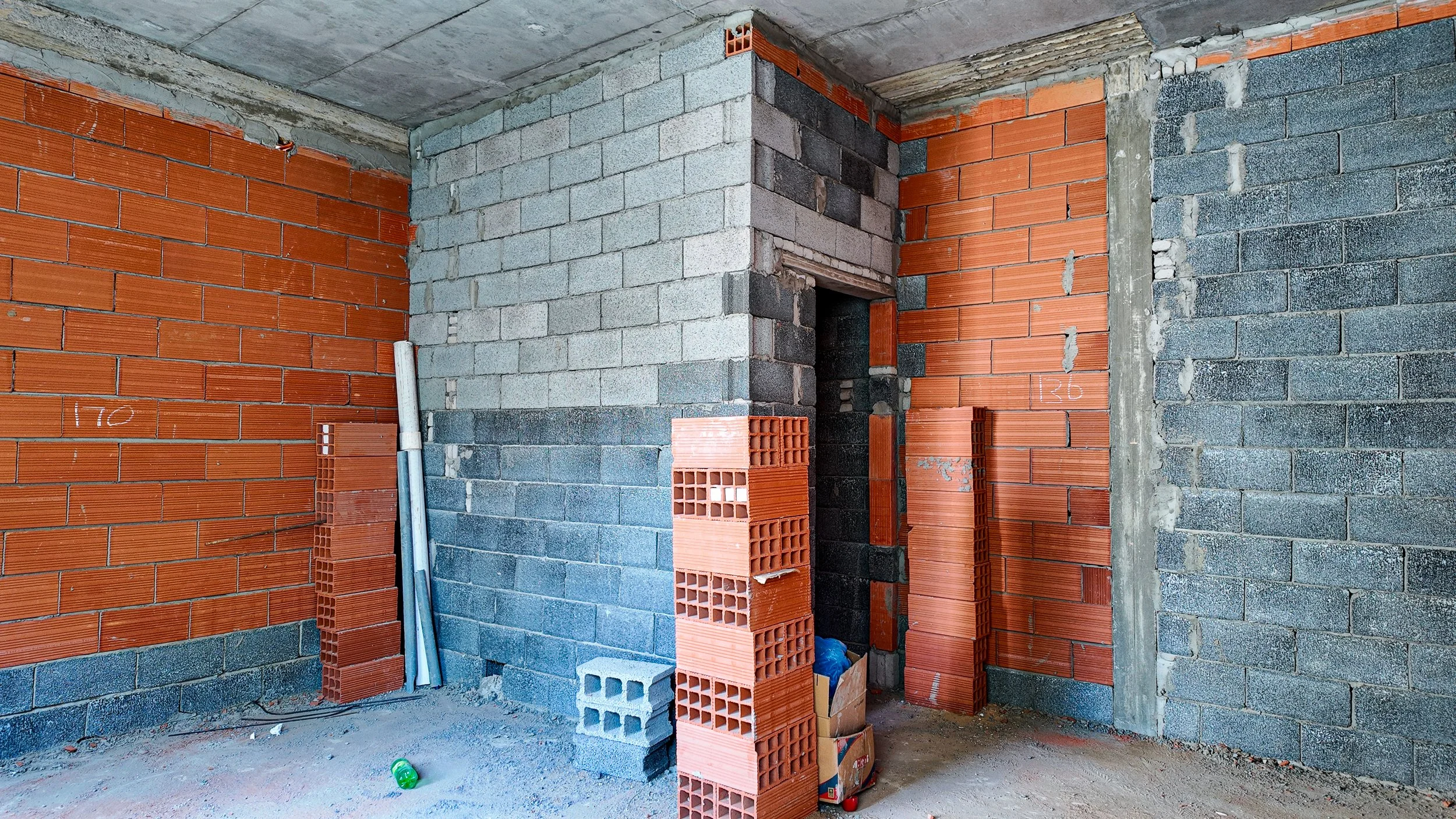

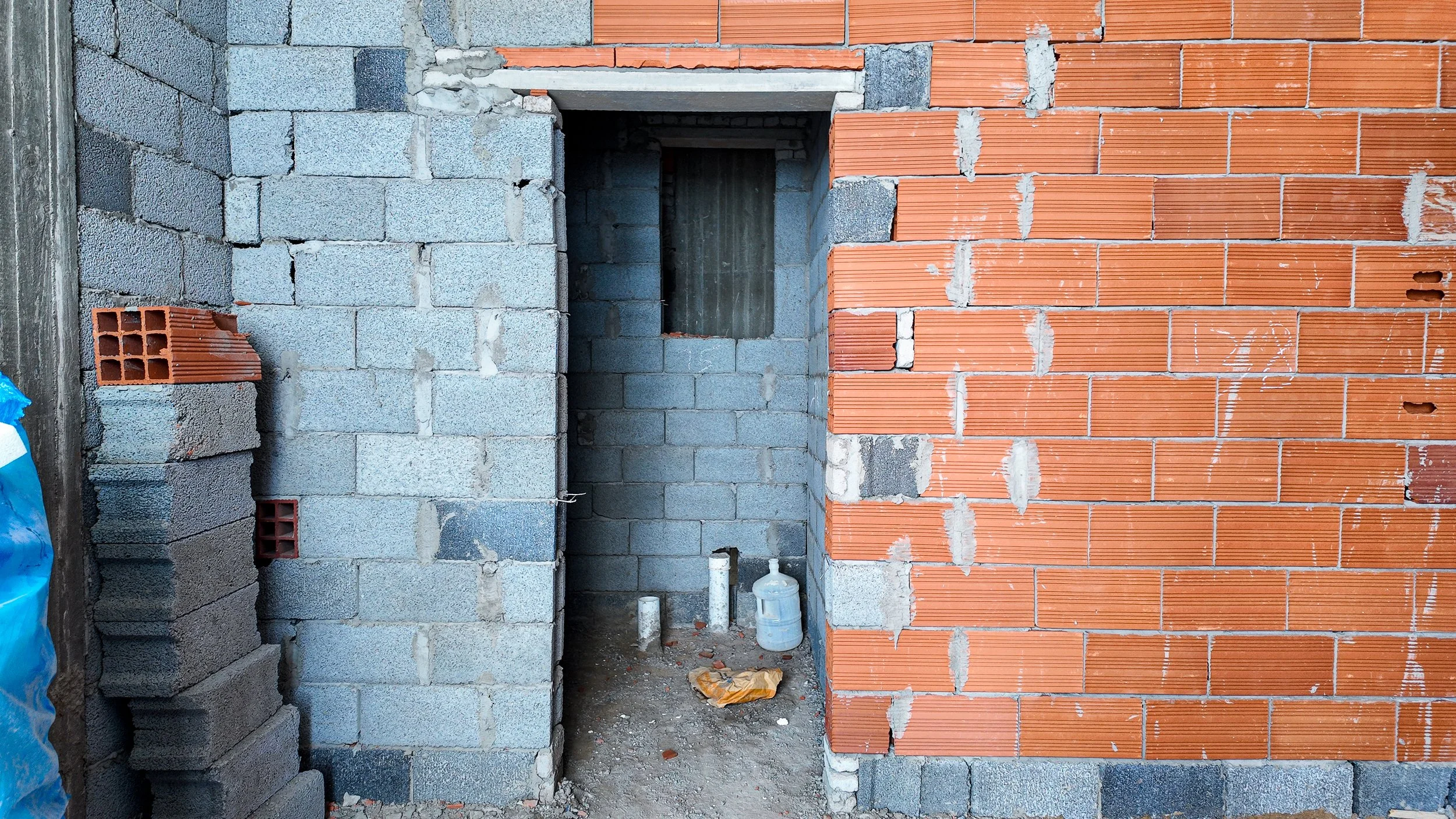

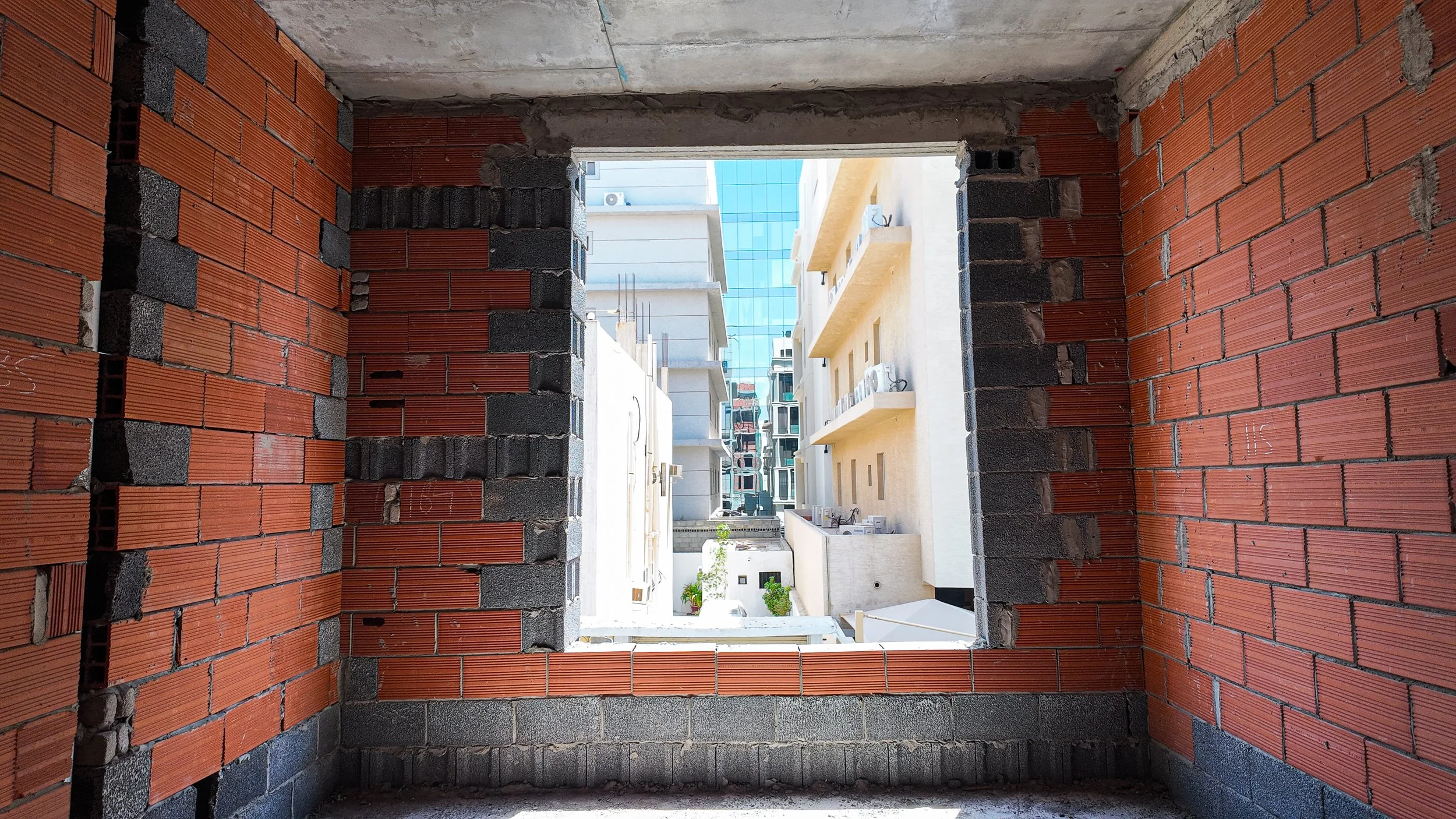

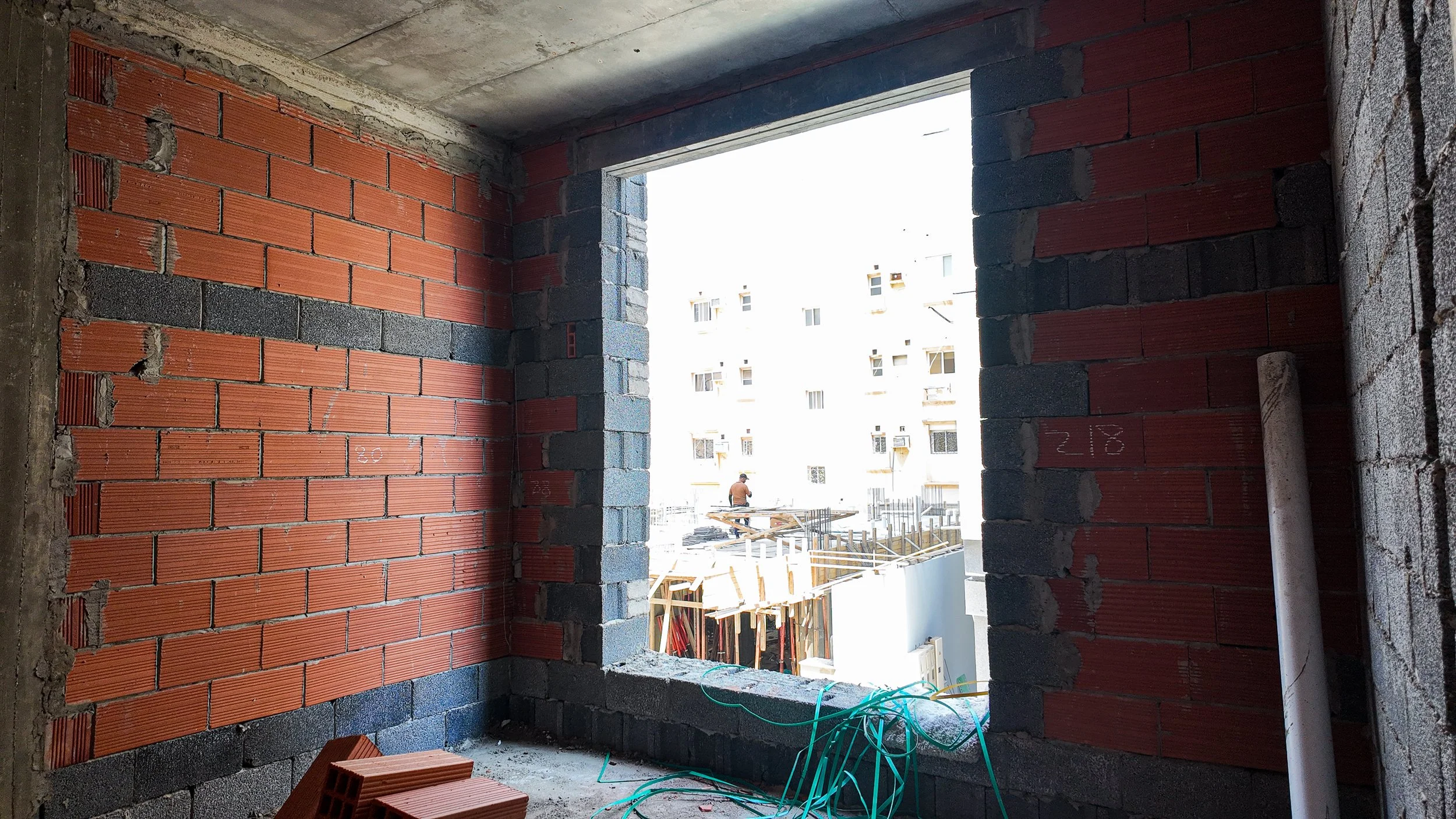

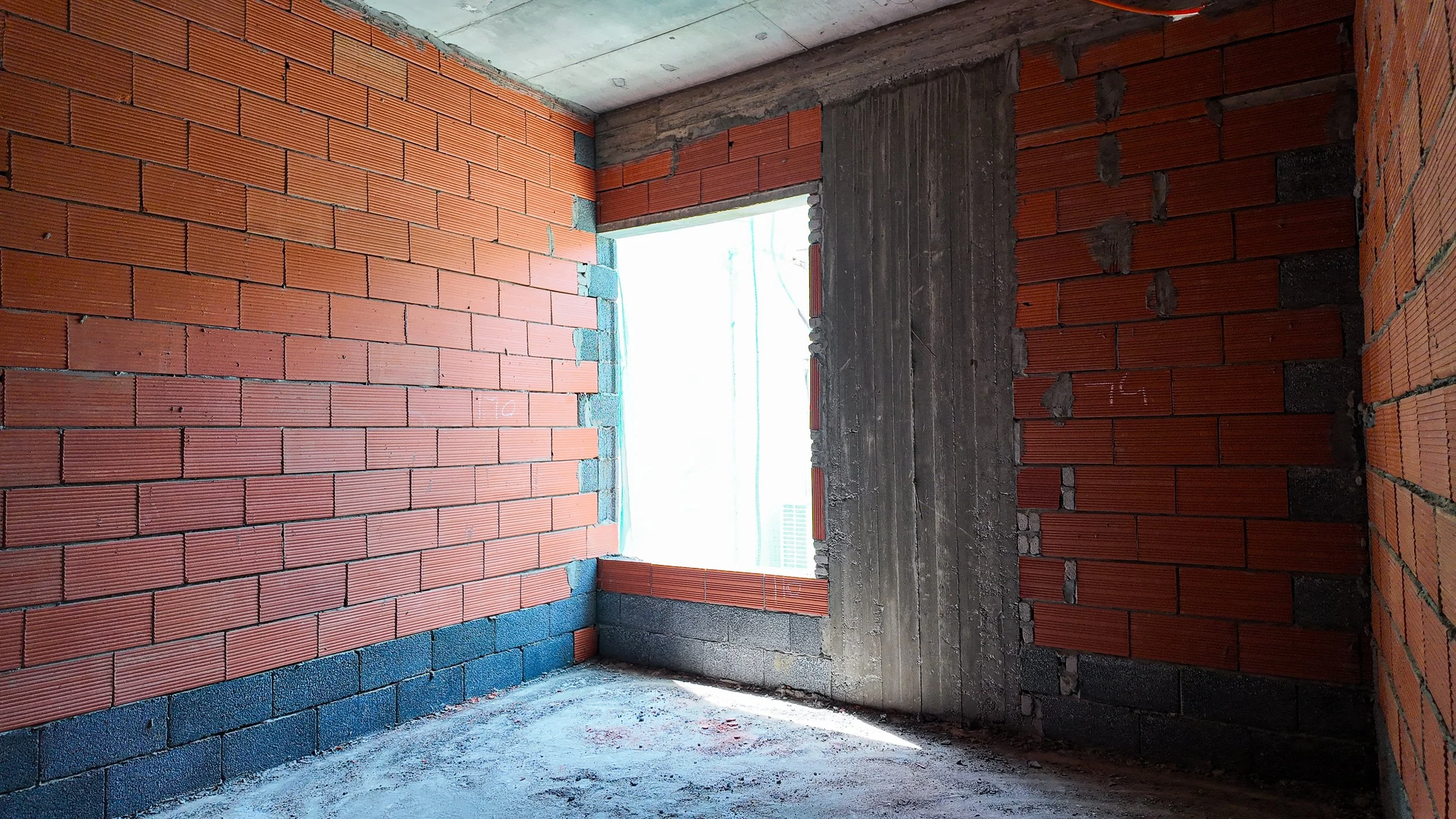

تقدم كبير في بناء الجدران باستخدام الطوب الأحمر والأسمنتي في الأدوار المتكررة، مع اكتمال تقفيل معظم الفتحات الخارجية والداخلية.

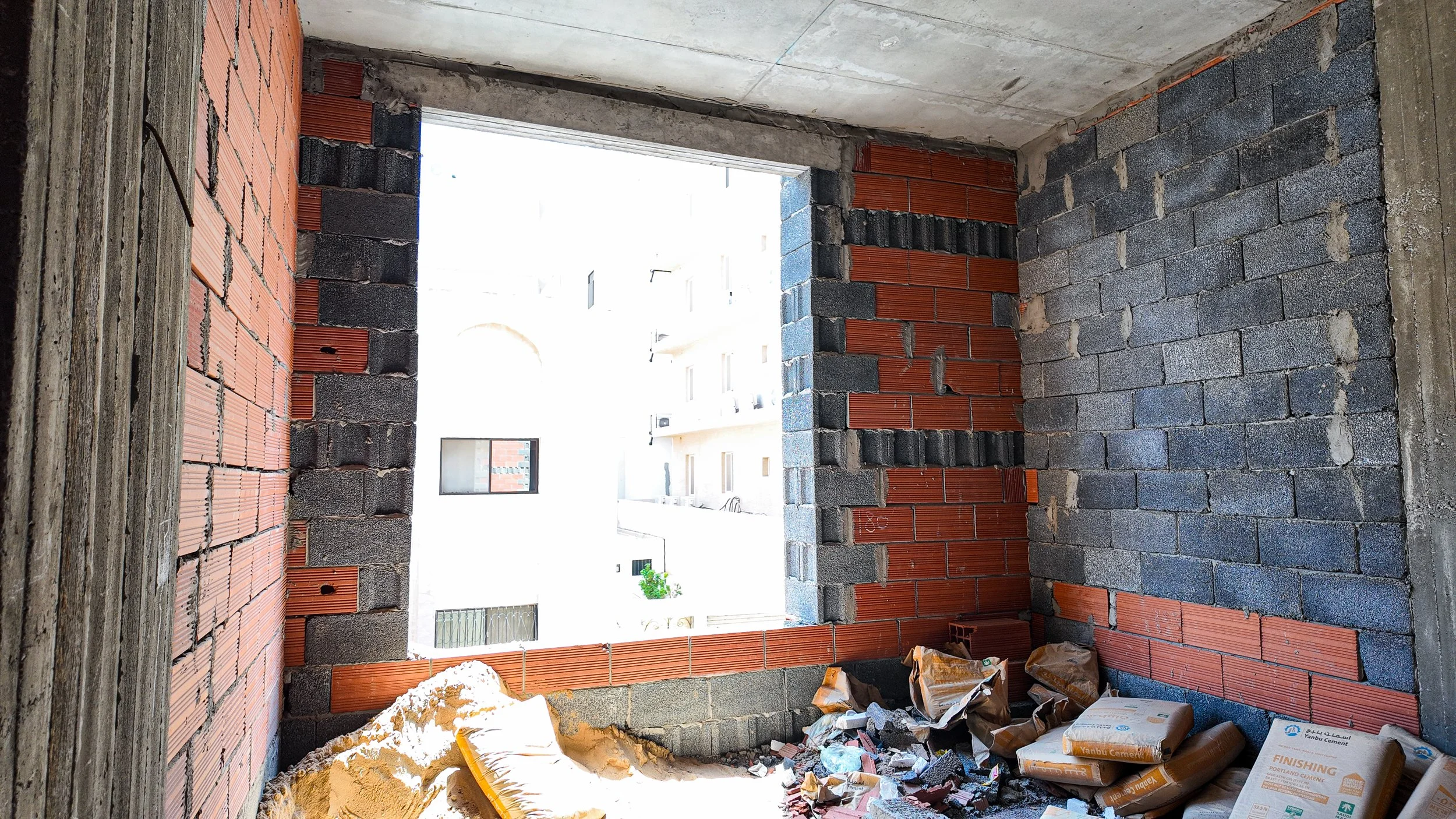

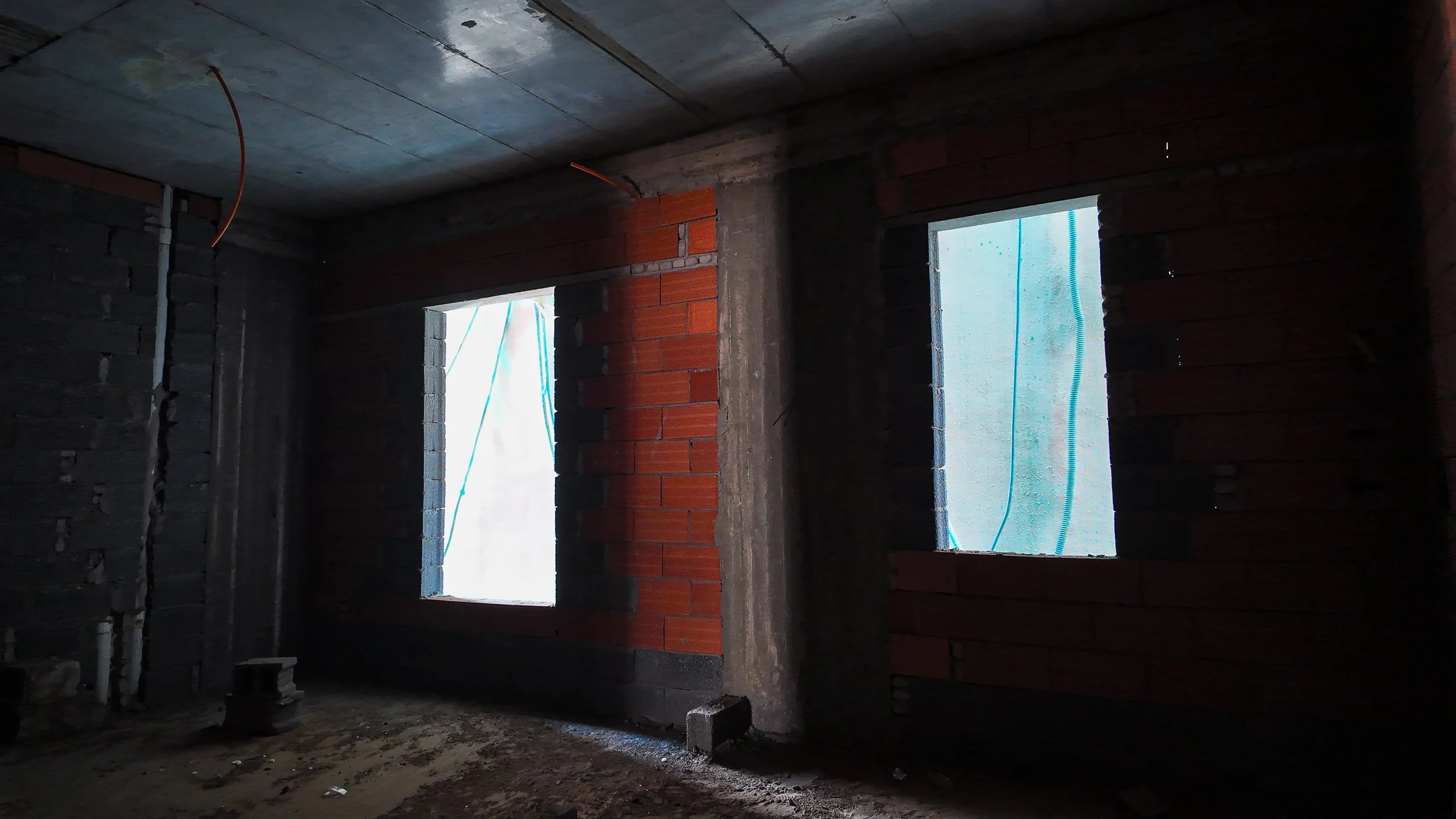

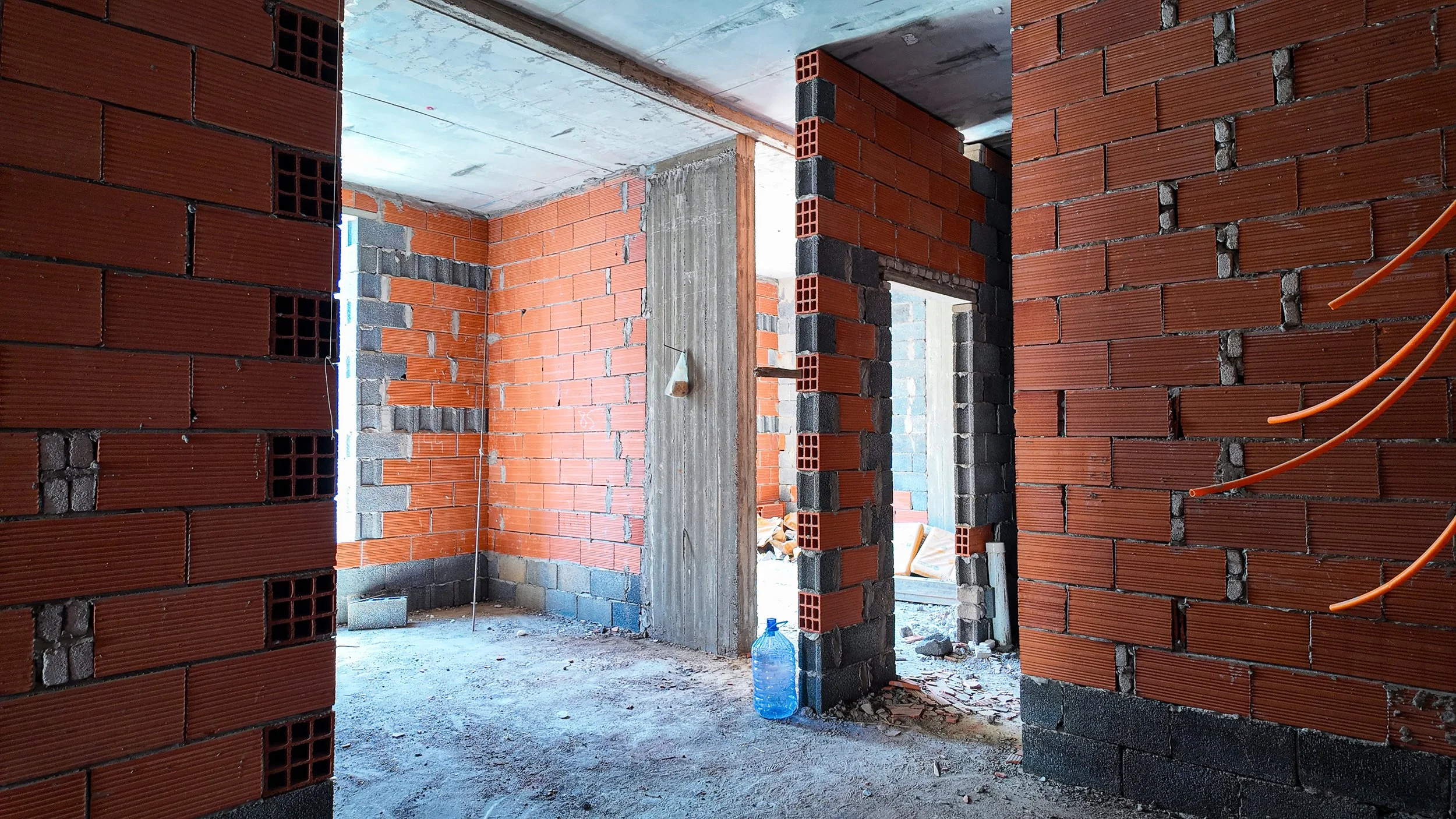

بدء تمديد ليات الكهرباء البرتقالية (Conduits) داخل الجدران المبنية وتأسيس بعض نقاط السباكة.

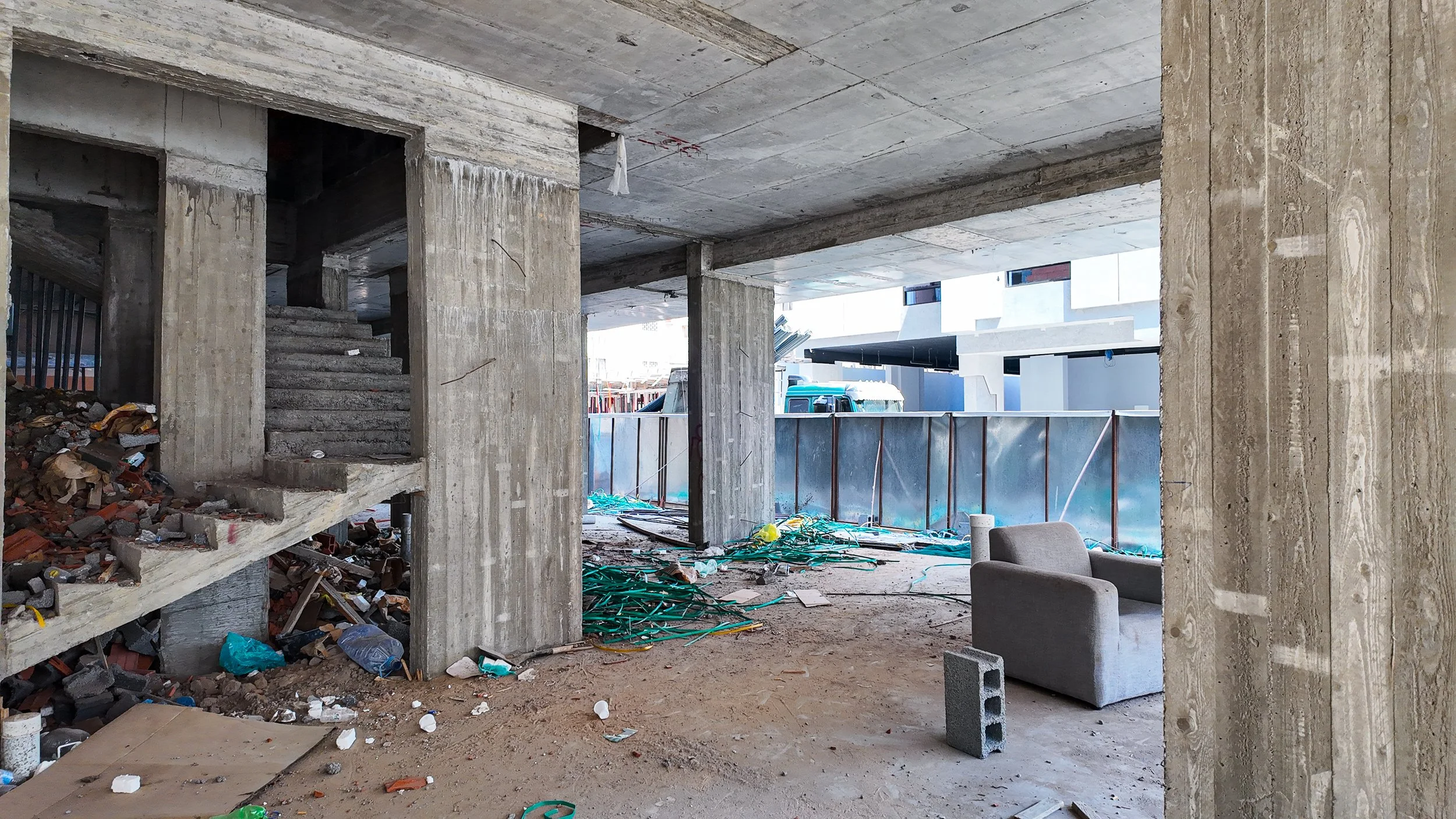

تنظيم مواد البناء (الطوب والأسمنت) في الأدوار، وتواجد حاويات المخلفات الإنشائية في الدور الأرضي.
قراءة الإنجاز
على الرغم من ثبات النسب المذكورة في التقرير (45% للخرسانات)، إلا أن الصور تظهر نشاطاً جارياً في صب الأجزاء المتبقية من الملحق، مما يشير إلى قرب ارتفاع هذه النسبة. أعمال المباني تسبق الجدول الزمني المتوقع مقارنة بنسبة الإنجاز الكلي.
مقارنة بالزيارة السابقة
بالمقارنة مع صور الزيارة السابقة (21-26)، انتقل العمل من مرحلة الهيكل العظمي الصرف إلى مرحلة 'التسكير' بالمباني، حيث كانت الأدوار في السابق مفتوحة تماماً والآن مغطاة بالطوب الأحمر بنسبة تتجاوز 70% للواجهات.
المراحل القادمة المتوقعة
إتمام صب سقف الملحق، البدء في أعمال اللياسة الداخلية، واستكمال تمديدات التأسيسات الكهربائية والصحية.
